龙港路路灯新建工程施工方案一、工程概况:本工程为龙港路路灯新建工程,起点洞庭大道,终点人民西路,全长570米,截光型单臂单光灯、杆高8米、挑臂长度1
5米合计40套、人工拆铺行道板988

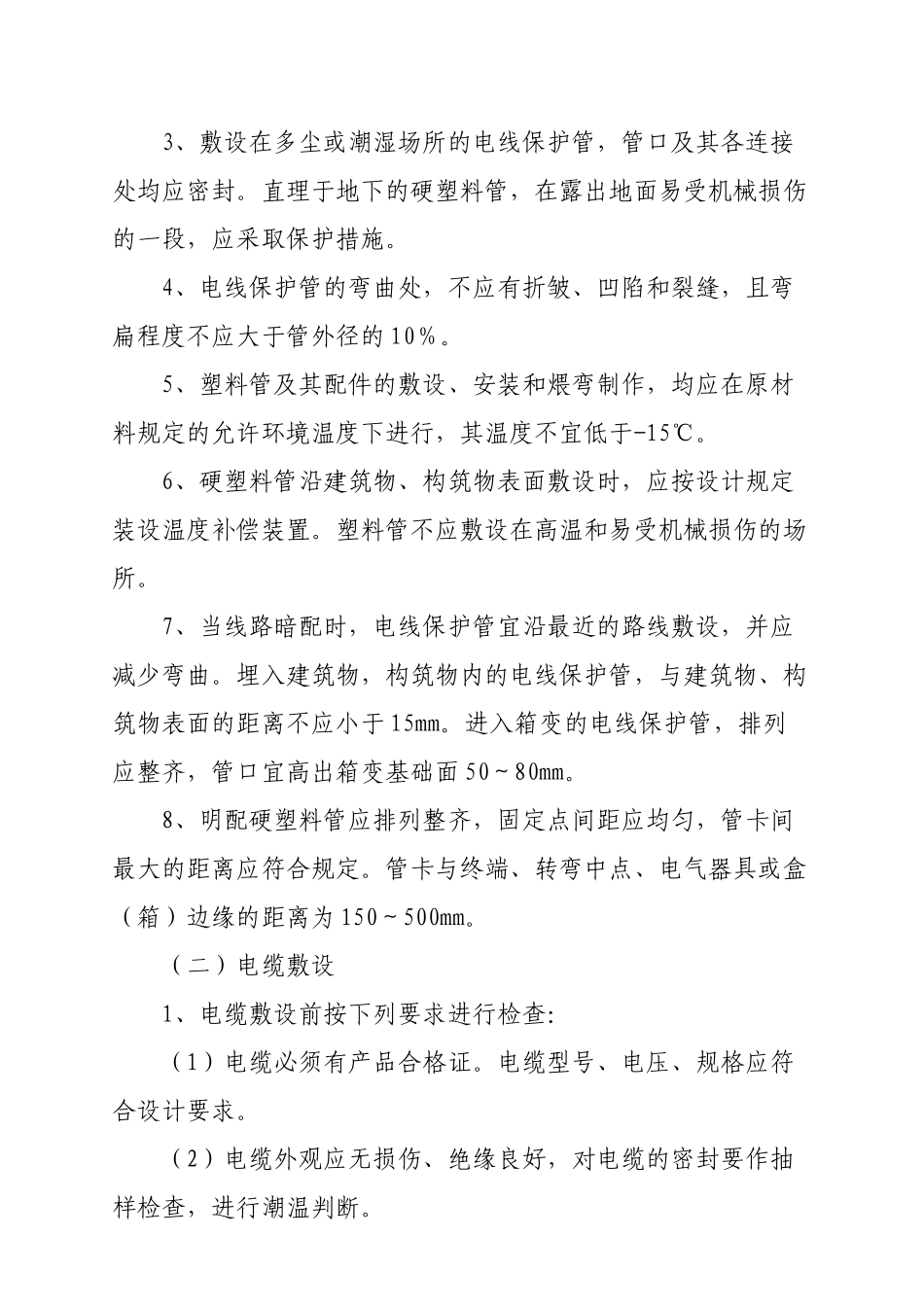

2m2、人工挖沟槽土方617
21m3、c20砼灯杆基础53
83m3、敷设VV-1KV4×25电缆2431
二、施工程序:绿化带(人行道)拆除→土方开挖→管线敷设(砌井、过街顶管)→电缆接头制作→绝缘电阻测试→绿化带恢复→亮化灯柱安装→系统调试→恢复路面
(一)配管敷设1、根据设计施工图,确定布管线、灯具砼基础、接线工作井的位置,根据规范规定要求开挖沟槽土方,合理布置线管走向,做好预埋
2、塑料管管口应平整、光滑;管与管、管与盒(箱)等器件应采用插入法连接;连接处结合面应涂专用胶合剂,接口应牢固密封
3、敷设在多尘或潮湿场所的电线保护管,管口及其各连接处均应密封
直理于地下的硬塑料管,在露出地面易受机械损伤的一段,应采取保护措施
4、电线保护管的弯曲处,不应有折皱、凹陷和裂缝,且弯扁程度不应大于管外径的10%
5、塑料管及其配件的敷设、安装和煨弯制作,均应在原材料规定的允许环境温度下进行,其温度不宜低于-15℃
6、硬塑料管沿建筑物、构筑物表面敷设时,应按设计规定装设温度补偿装置
塑料管不应敷设在高温和易受机械损伤的场所
7、当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲
埋入建筑物,构筑物内的电线保护管,与建筑物、构筑物表面的距离不应小于15mm
进入箱变的电线保护管,排列应整齐,管口宜高出箱变基础面50~80mm
8、明配硬塑料管应排列整齐,固定点间距应均匀,管卡间最大的距离应符合规定
管卡与终端、转弯中点、电气器具或盒(箱)边缘的距离为150~500mm
(二)电缆敷设1、电缆敷设前按下列要求进行检查:(1)电缆必须有产品合格证
电缆型号、电压、规格应符合设计要求
