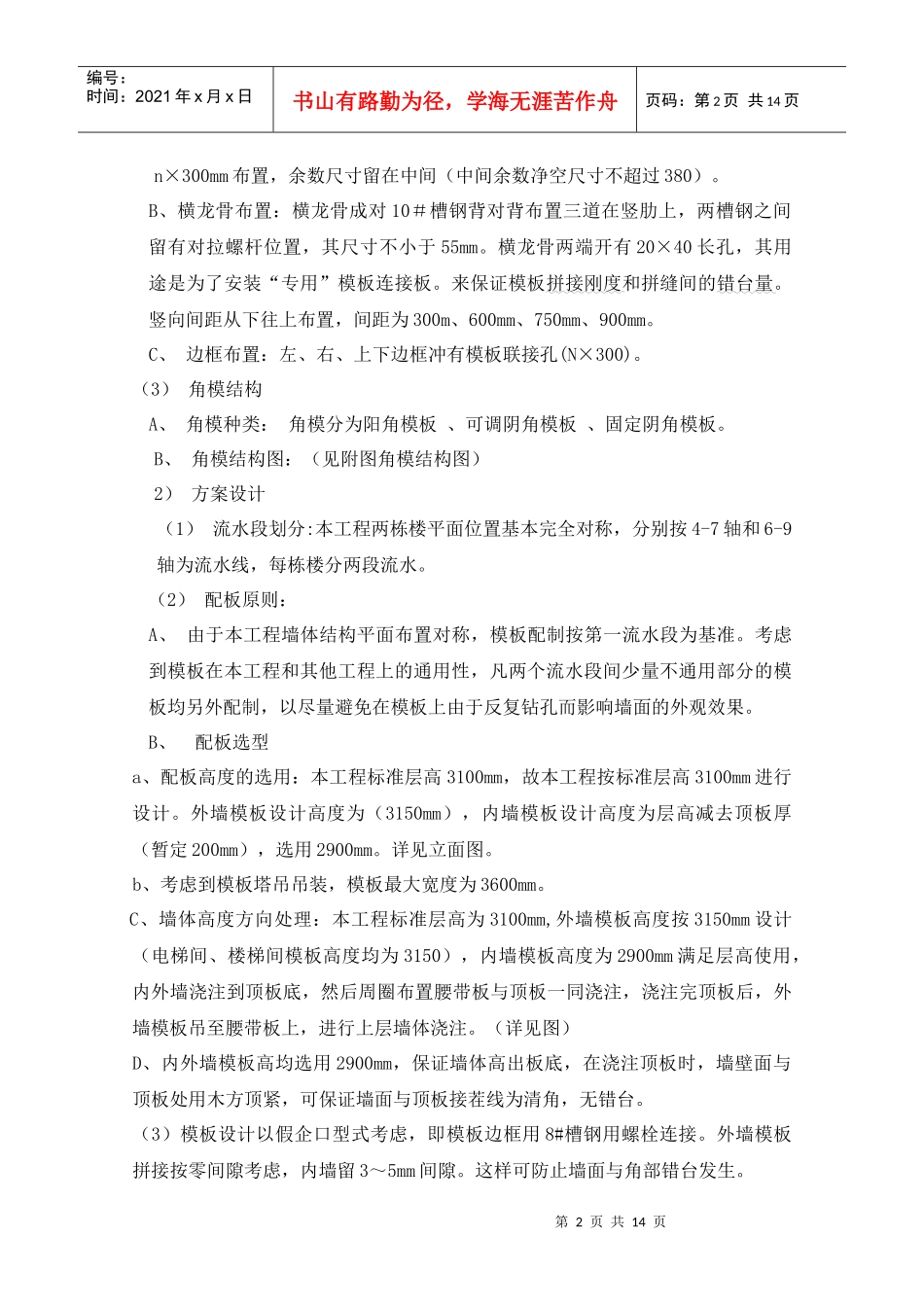

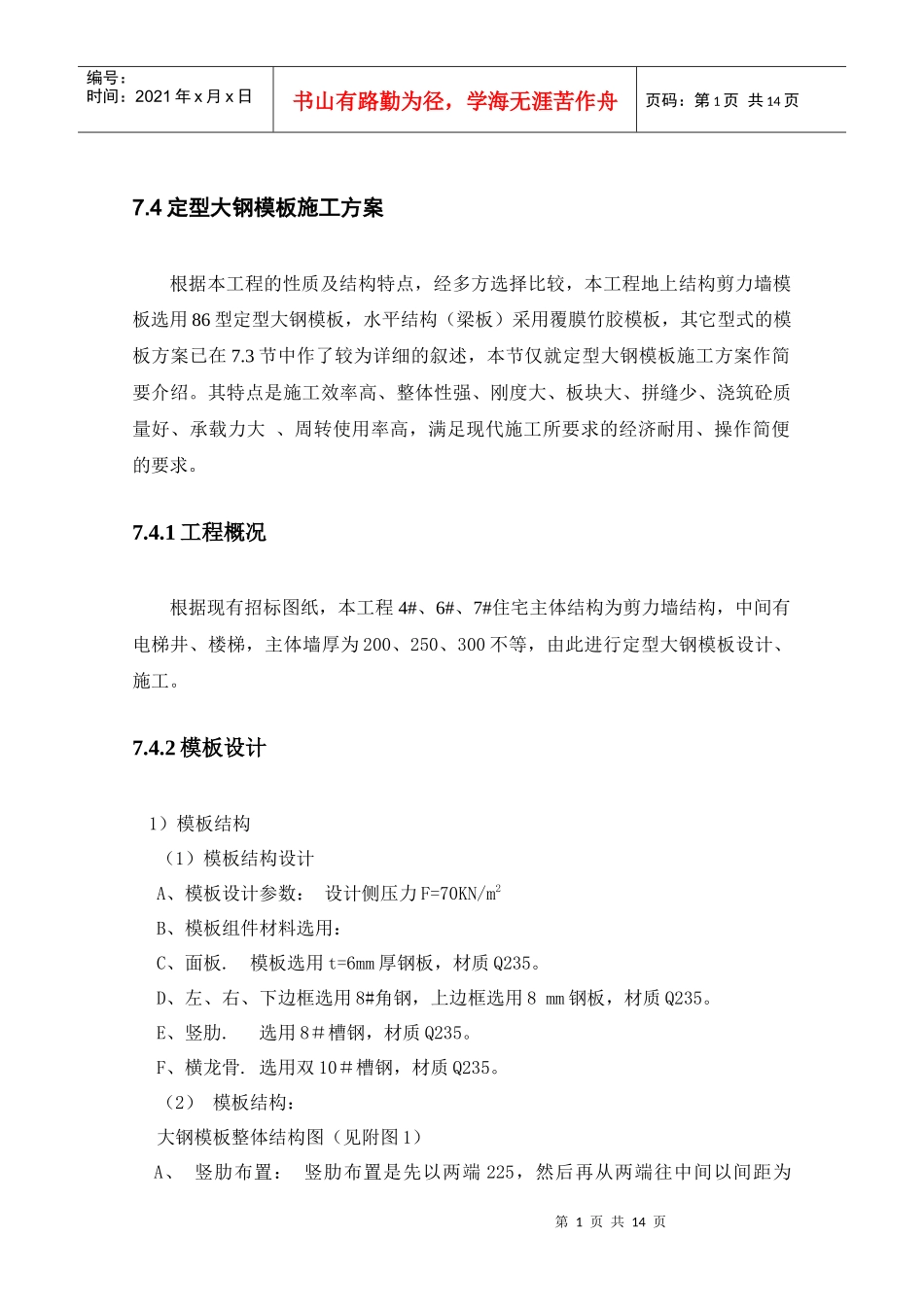

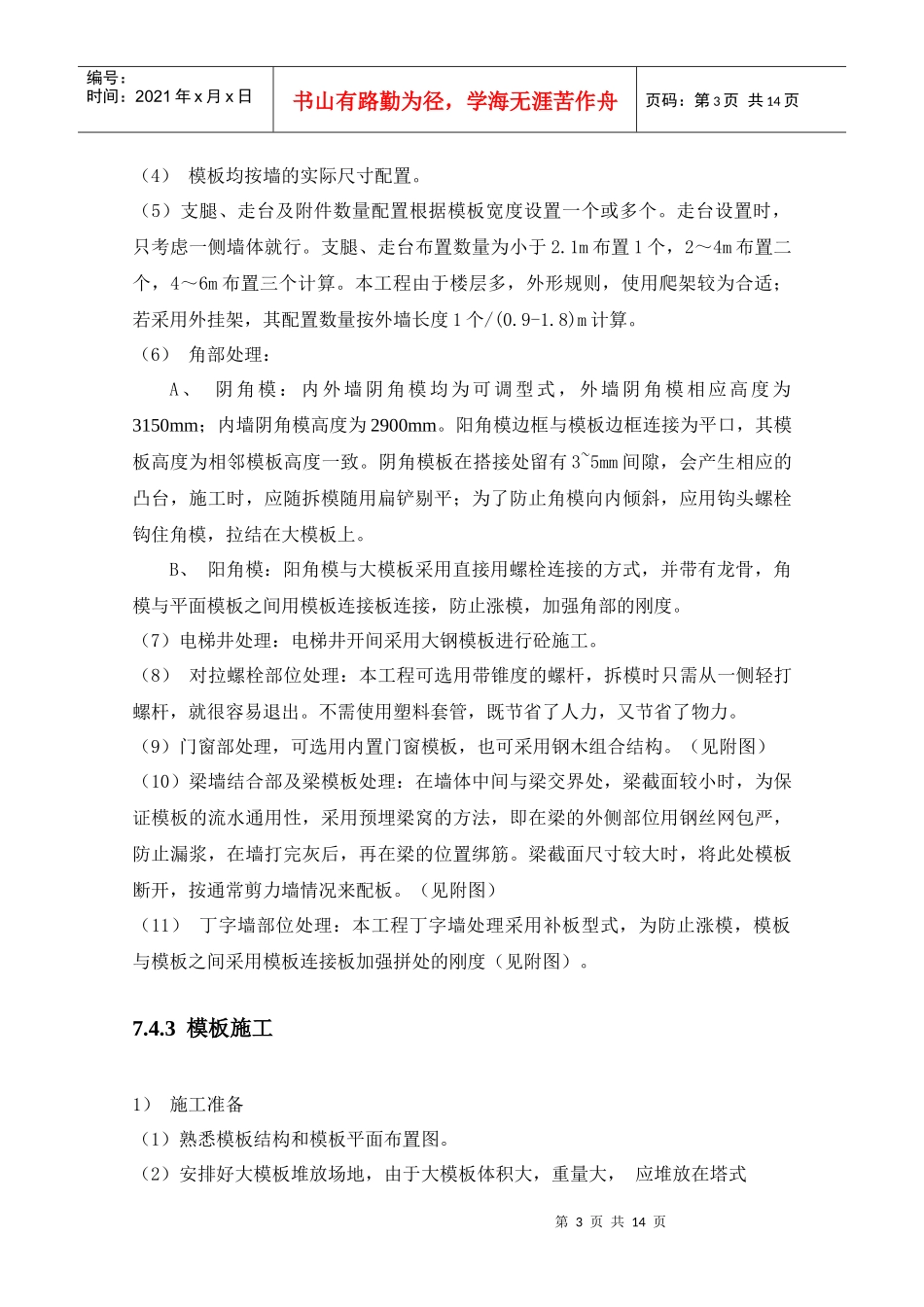

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页7.4定型大钢模板施工方案根据本工程的性质及结构特点,经多方选择比较,本工程地上结构剪力墙模板选用86型定型大钢模板,水平结构(梁板)采用覆膜竹胶模板,其它型式的模板方案已在7.3节中作了较为详细的叙述,本节仅就定型大钢模板施工方案作简要介绍。其特点是施工效率高、整体性强、刚度大、板块大、拼缝少、浇筑砼质量好、承载力大、周转使用率高,满足现代施工所要求的经济耐用、操作简便的要求。7.4.1工程概况根据现有招标图纸,本工程4#、6#、7#住宅主体结构为剪力墙结构,中间有电梯井、楼梯,主体墙厚为200、250、300不等,由此进行定型大钢模板设计、施工。7.4.2模板设计1)模板结构(1)模板结构设计A、模板设计参数:设计侧压力F=70KN/m2B、模板组件材料选用:C、面板.模板选用t=6mm厚钢板,材质Q235。D、左、右、下边框选用8#角钢,上边框选用8mm钢板,材质Q235。E、竖肋.选用8#槽钢,材质Q235。F、横龙骨.选用双10#槽钢,材质Q235。(2)模板结构:大钢模板整体结构图(见附图1)A、竖肋布置:竖肋布置是先以两端225,然后再从两端往中间以间距为第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页n×300mm布置,余数尺寸留在中间(中间余数净空尺寸不超过380)。B、横龙骨布置:横龙骨成对10#槽钢背对背布置三道在竖肋上,两槽钢之间留有对拉螺杆位置,其尺寸不小于55mm。横龙骨两端开有20×40长孔,其用途是为了安装“专用”模板连接板。来保证模板拼接刚度和拼缝间的错台量。竖向间距从下往上布置,间距为300m、600mm、750mm、900mm。C、边框布置:左、右、上下边框冲有模板联接孔(N×300)。(3)角模结构A、角模种类:角模分为阳角模板、可调阴角模板、固定阴角模板。B、角模结构图:(见附图角模结构图)2)方案设计(1)流水段划分:本工程两栋楼平面位置基本完全对称,分别按4-7轴和6-9轴为流水线,每栋楼分两段流水。(2)配板原则:A、由于本工程墙体结构平面布置对称,模板配制按第一流水段为基准。考虑到模板在本工程和其他工程上的通用性,凡两个流水段间少量不通用部分的模板均另外配制,以尽量避免在模板上由于反复钻孔而影响墙面的外观效果。B、配板选型a、配板高度的选用:本工程标准层高3100mm,故本工程按标准层高3100mm进行设计。外墙模板设计高度为(3150mm),内墙模板设计高度为层高减去顶板厚(暂定200mm),选用2900mm。详见立面图。b、考虑到模板塔吊吊装,模板最大宽度为3600mm。C、墙体高度方向处理:本工程标准层高为3100mm,外墙模板高度按3150mm设计(电梯间、楼梯间模板高度均为3150),内墙模板高度为2900mm满足层高使用,内外墙浇注到顶板底,然后周圈布置腰带板与顶板一同浇注,浇注完顶板后,外墙模板吊至腰带板上,进行上层墙体浇注。(详见图)D、内外墙模板高均选用2900mm,保证墙体高出板底,在浇注顶板时,墙壁面与顶板处用木方顶紧,可保证墙面与顶板接茬线为清角,无错台。(3)模板设计以假企口型式考虑,即模板边框用8#槽钢用螺栓连接。外墙模板拼接按零间隙考虑,内墙留3~5mm间隙。这样可防止墙面与角部错台发生。第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页(4)模板均按墙的实际尺寸配置。(5)支腿、走台及附件数量配置根据模板宽度设置一个或多个。走台设置时,只考虑一侧墙体就行。支腿、走台布置数量为小于2.1m布置1个,2~4m布置二个,4~6m布置三个计算。本工程由于楼层多,外形规则,使用爬架较为合适;若采用外挂架,其配置数量按外墙长度1个/(0.9-1.8)m计算。(6)角部处理:A、阴角模:内外墙阴角模均为可调型式,外墙阴角模相应高度为3150mm;内墙阴角模高度为2900mm。阳角模边框与模板边框连接为平口,其模板高度为相邻模板高度一致。阴角模板在搭接处留有3~5mm间隙,会产生相应的凸台,施工时,应随拆模随用扁铲剔平;为了防止角模向内倾斜,应用钩头螺栓钩住角模,拉结在大模板上。B、阳角模:阳角模与大...
