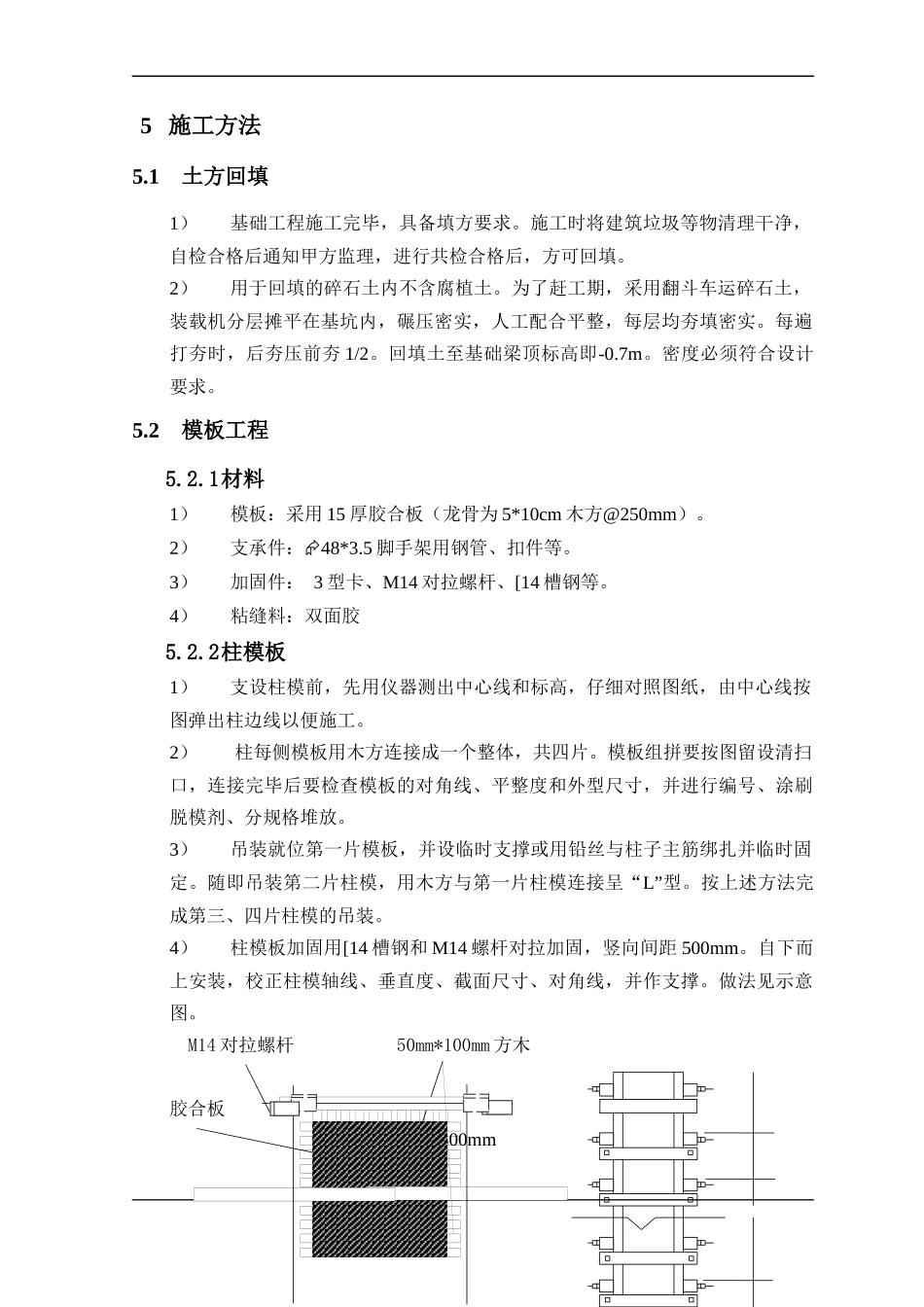

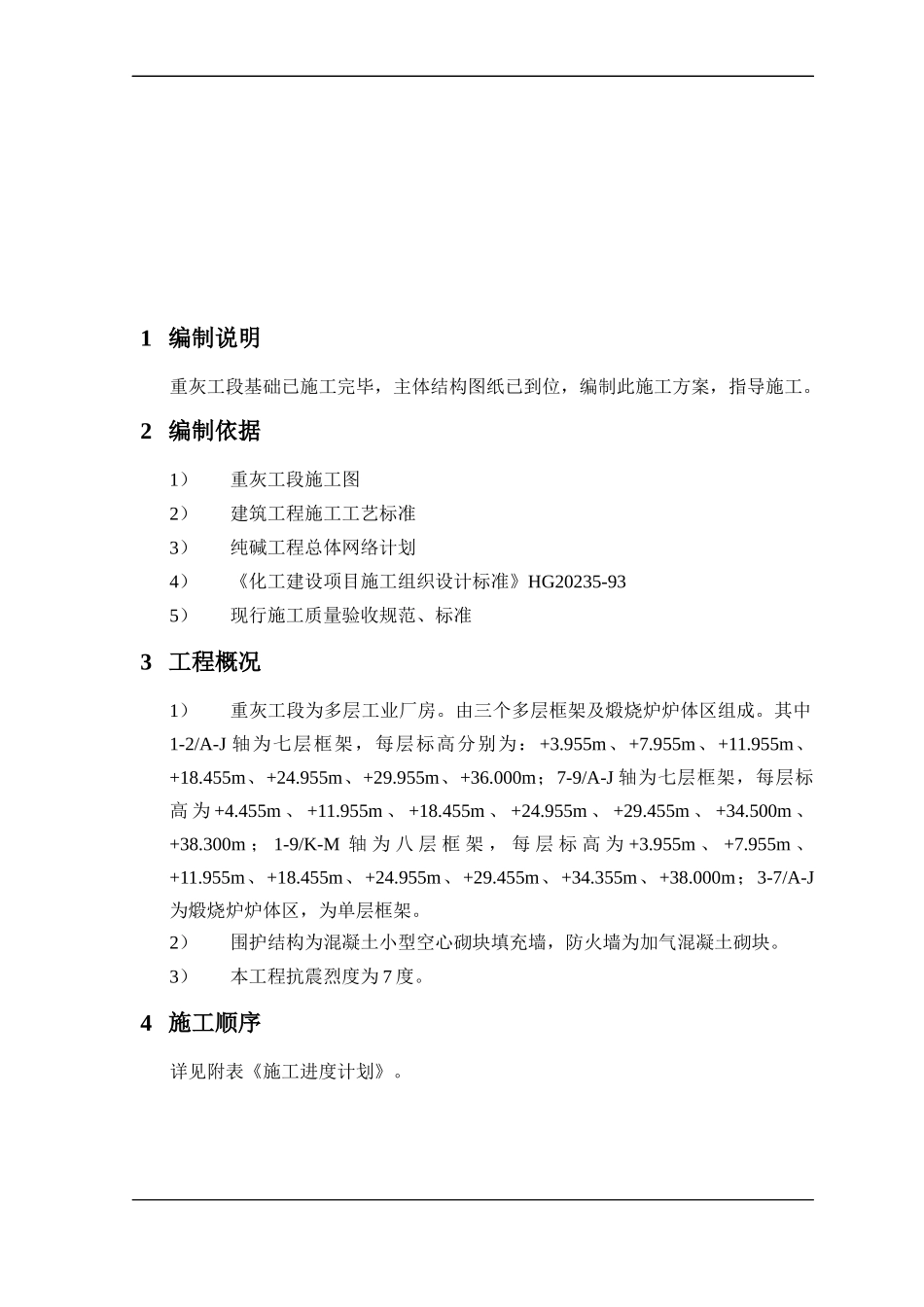

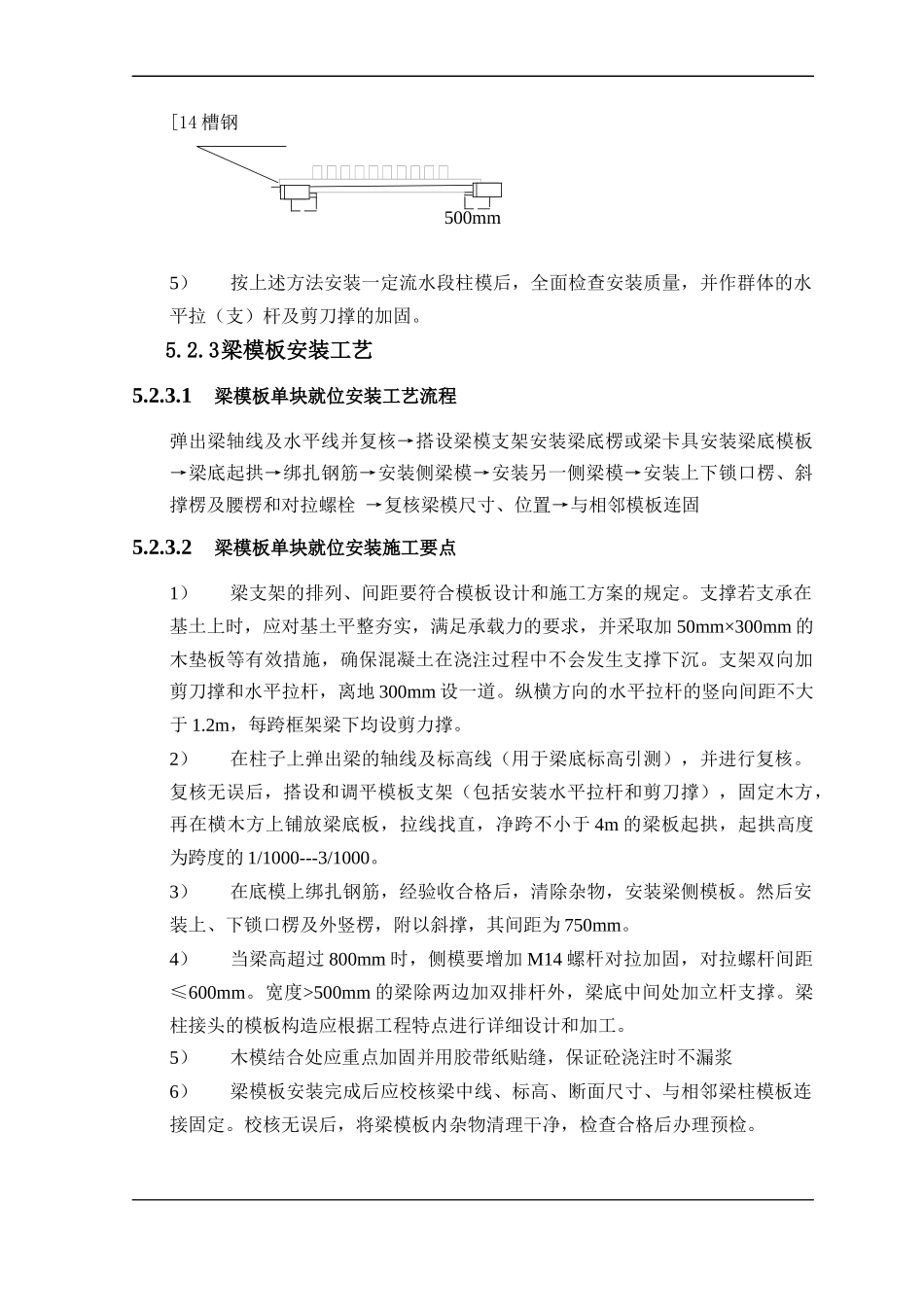

1编制说明重灰工段基础已施工完毕,主体结构图纸已到位,编制此施工方案,指导施工。2编制依据1)重灰工段施工图2)建筑工程施工工艺标准3)纯碱工程总体网络计划4)《化工建设项目施工组织设计标准》HG20235-935)现行施工质量验收规范、标准3工程概况1)重灰工段为多层工业厂房。由三个多层框架及煅烧炉炉体区组成。其中1-2/A-J轴为七层框架,每层标高分别为:+3.955m、+7.955m、+11.955m、+18.455m、+24.955m、+29.955m、+36.000m;7-9/A-J轴为七层框架,每层标高为+4.455m、+11.955m、+18.455m、+24.955m、+29.455m、+34.500m、+38.300m;1-9/K-M轴为八层框架,每层标高为+3.955m、+7.955m、+11.955m、+18.455m、+24.955m、+29.455m、+34.355m、+38.000m;3-7/A-J为煅烧炉炉体区,为单层框架。2)围护结构为混凝土小型空心砌块填充墙,防火墙为加气混凝土砌块。3)本工程抗震烈度为7度。4施工顺序详见附表《施工进度计划》。5施工方法5.1土方回填1)基础工程施工完毕,具备填方要求。施工时将建筑垃圾等物清理干净,自检合格后通知甲方监理,进行共检合格后,方可回填。2)用于回填的碎石土内不含腐植土。为了赶工期,采用翻斗车运碎石土,装载机分层摊平在基坑内,碾压密实,人工配合平整,每层均夯填密实。每遍打夯时,后夯压前夯1/2。回填土至基础梁顶标高即-0.7m。密度必须符合设计要求。5.2模板工程5.2.1材料1)模板:采用15厚胶合板(龙骨为5*10cm木方@250mm)。2)支承件:48*3.5脚手架用钢管、扣件等。3)加固件:3型卡、M14对拉螺杆、[14槽钢等。4)粘缝料:双面胶5.2.2柱模板1)支设柱模前,先用仪器测出中心线和标高,仔细对照图纸,由中心线按图弹出柱边线以便施工。2)柱每侧模板用木方连接成一个整体,共四片。模板组拼要按图留设清扫口,连接完毕后要检查模板的对角线、平整度和外型尺寸,并进行编号、涂刷脱模剂、分规格堆放。3)吊装就位第一片模板,并设临时支撑或用铅丝与柱子主筋绑扎并临时固定。随即吊装第二片柱模,用木方与第一片柱模连接呈“L”型。按上述方法完成第三、四片柱模的吊装。4)柱模板加固用[14槽钢和M14螺杆对拉加固,竖向间距500mm。自下而上安装,校正柱模轴线、垂直度、截面尺寸、对角线,并作支撑。做法见示意图。M14对拉螺杆50mm*100mm方木胶合板500mm[14槽钢500mm5)按上述方法安装一定流水段柱模后,全面检查安装质量,并作群体的水平拉(支)杆及剪刀撑的加固。5.2.3梁模板安装工艺5.2.3.1梁模板单块就位安装工艺流程弹出梁轴线及水平线并复核→搭设梁模支架安装梁底楞或梁卡具安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装另一侧梁模→安装上下锁口楞、斜撑楞及腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连固5.2.3.2梁模板单块就位安装施工要点1)梁支架的排列、间距要符合模板设计和施工方案的规定。支撑若支承在基土上时,应对基土平整夯实,满足承载力的要求,并采取加50mm×300mm的木垫板等有效措施,确保混凝土在浇注过程中不会发生支撑下沉。支架双向加剪刀撑和水平拉杆,离地300mm设一道。纵横方向的水平拉杆的竖向间距不大于1.2m,每跨框架梁下均设剪力撑。2)在柱子上弹出梁的轴线及标高线(用于梁底标高引测),并进行复核。复核无误后,搭设和调平模板支架(包括安装水平拉杆和剪刀撑),固定木方,再在横木方上铺放梁底板,拉线找直,净跨不小于4m的梁板起拱,起拱高度为跨度的1/1000---3/1000。3)在底模上绑扎钢筋,经验收合格后,清除杂物,安装梁侧模板。然后安装上、下锁口楞及外竖楞,附以斜撑,其间距为750mm。4)当梁高超过800mm时,侧模要增加M14螺杆对拉加固,对拉螺杆间距≤600mm。宽度>500mm的梁除两边加双排杆外,梁底中间处加立杆支撑。梁柱接头的模板构造应根据工程特点进行详细设计和加工。5)木模结合处应重点加固并用胶带纸贴缝,保证砼浇注时不漏浆6)梁模板安装完成后应校核梁中线、标高、断面尺寸、与相邻梁柱模板连接固定。校核无误后,将梁模板内杂物清理干净,检查合格后办理预检。5.2.4模板拆除1)模板及支架拆除遵循先支的后拆,先非承重部位后承重部位。梁板模板的拆除...
