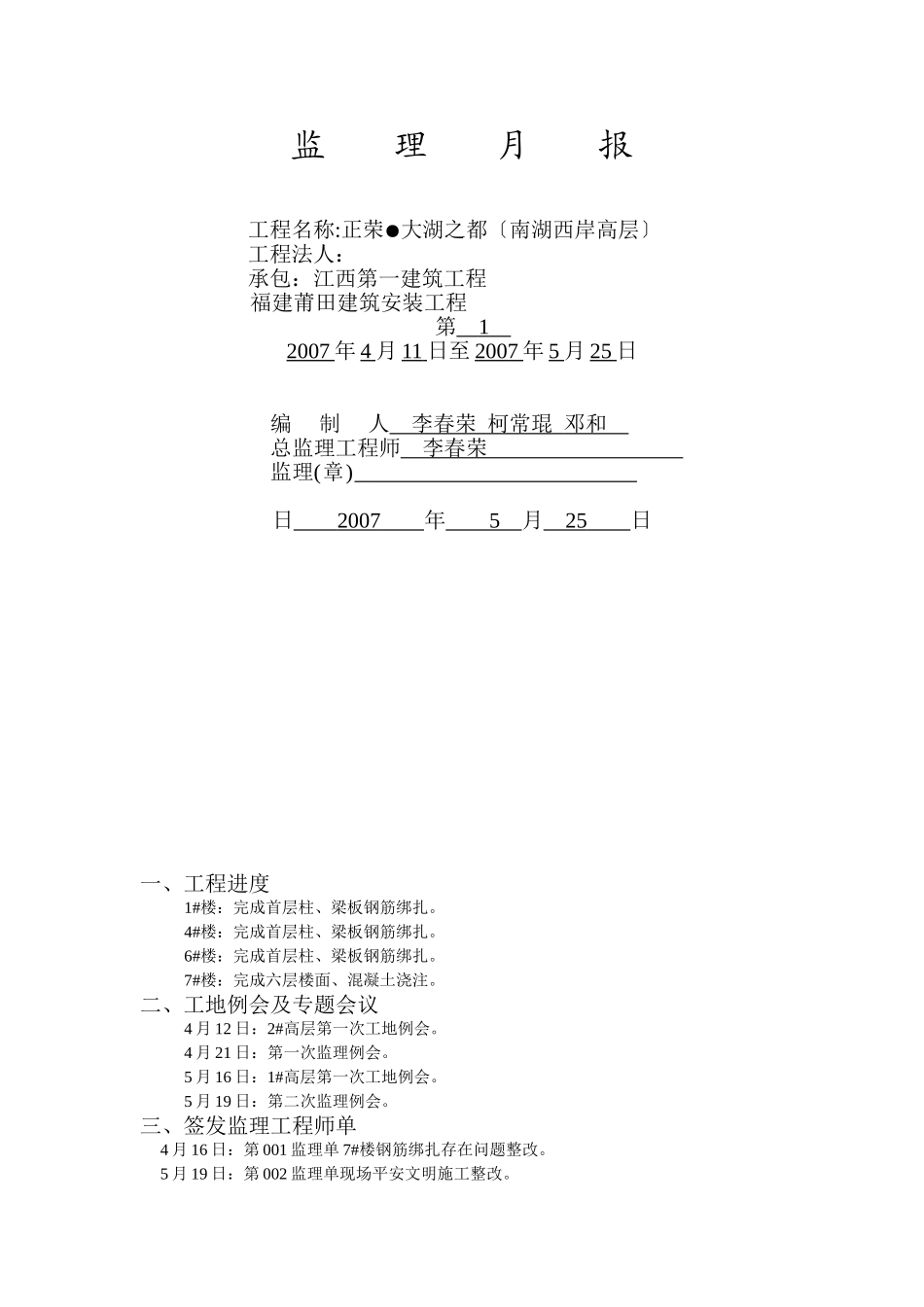

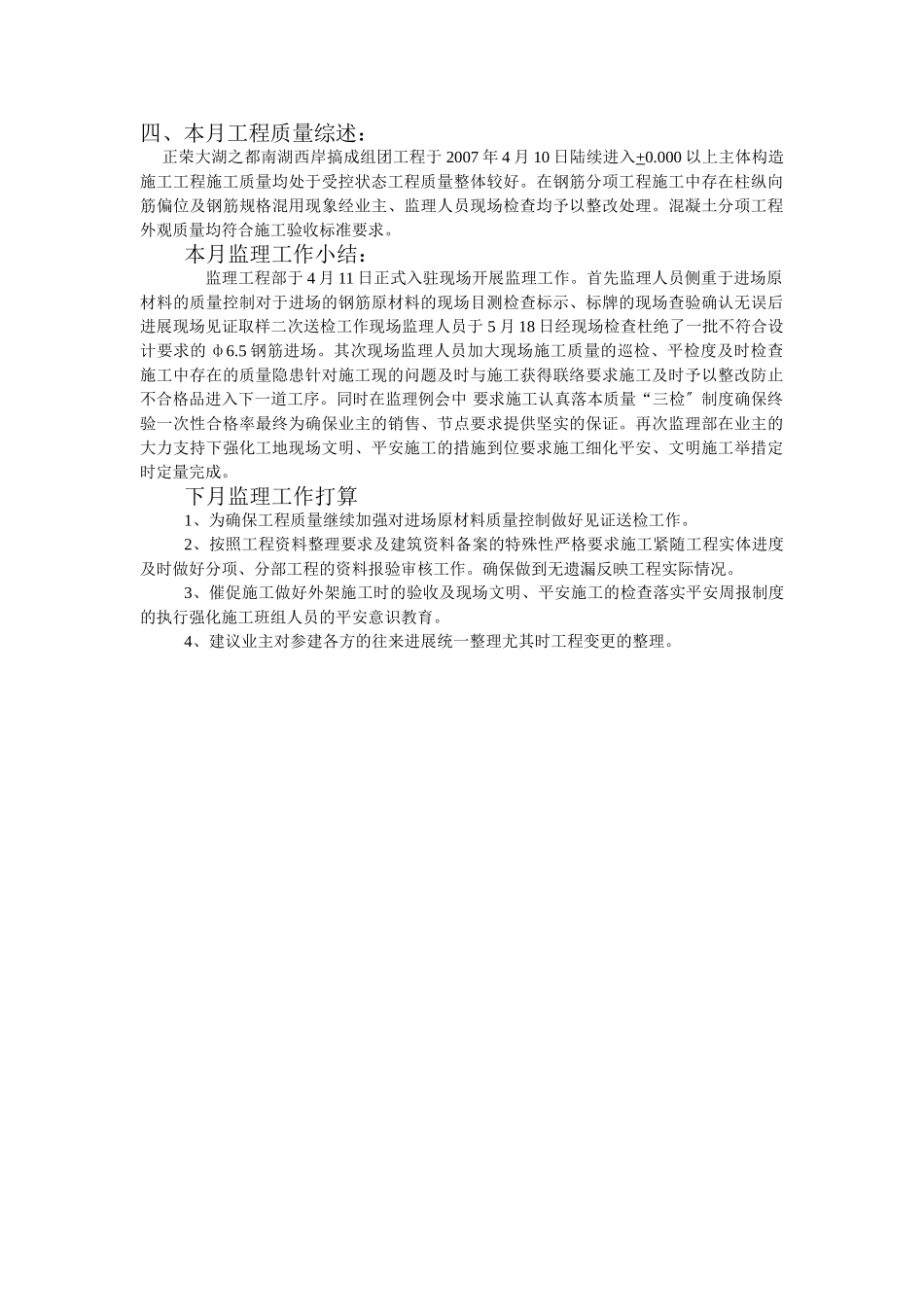

监理月报工程名称:正荣●大湖之都〔南湖西岸高层〕工程法人:承包:江西第一建筑工程福建莆田建筑安装工程第12007年4月11日至2007年5月25日编制人李春荣柯常琨邓和总监理工程师李春荣监理(章)日2007年5月25日一、工程进度1#楼:完成首层柱、梁板钢筋绑扎。4#楼:完成首层柱、梁板钢筋绑扎。6#楼:完成首层柱、梁板钢筋绑扎。7#楼:完成六层楼面、混凝土浇注。二、工地例会及专题会议4月12日:2#高层第一次工地例会。4月21日:第一次监理例会。5月16日:1#高层第一次工地例会。5月19日:第二次监理例会。三、签发监理工程师单4月16日:第001监理单7#楼钢筋绑扎存在问题整改。5月19日:第002监理单现场平安文明施工整改。四、本月工程质量综述:正荣大湖之都南湖西岸搞成组团工程于2007年4月10日陆续进入+0.000以上主体构造施工工程施工质量均处于受控状态工程质量整体较好。在钢筋分项工程施工中存在柱纵向筋偏位及钢筋规格混用现象经业主、监理人员现场检查均予以整改处理。混凝土分项工程外观质量均符合施工验收标准要求。本月监理工作小结:监理工程部于4月11日正式入驻现场开展监理工作。首先监理人员侧重于进场原材料的质量控制对于进场的钢筋原材料的现场目测检查标示、标牌的现场查验确认无误后进展现场见证取样二次送检工作现场监理人员于5月18日经现场检查杜绝了一批不符合设计要求的ф6.5钢筋进场。其次现场监理人员加大现场施工质量的巡检、平检度及时检查施工中存在的质量隐患针对施工现的问题及时与施工获得联络要求施工及时予以整改防止不合格品进入下一道工序。同时在监理例会中要求施工认真落本质量“三检〞制度确保终验一次性合格率最终为确保业主的销售、节点要求提供坚实的保证。再次监理部在业主的大力支持下强化工地现场文明、平安施工的措施到位要求施工细化平安、文明施工举措定时定量完成。下月监理工作打算1、为确保工程质量继续加强对进场原材料质量控制做好见证送检工作。2、按照工程资料整理要求及建筑资料备案的特殊性严格要求施工紧随工程实体进度及时做好分项、分部工程的资料报验审核工作。确保做到无遗漏反映工程实际情况。3、催促施工做好外架施工时的验收及现场文明、平安施工的检查落实平安周报制度的执行强化施工班组人员的平安意识教育。4、建议业主对参建各方的往来进展统一整理尤其时工程变更的整理。
