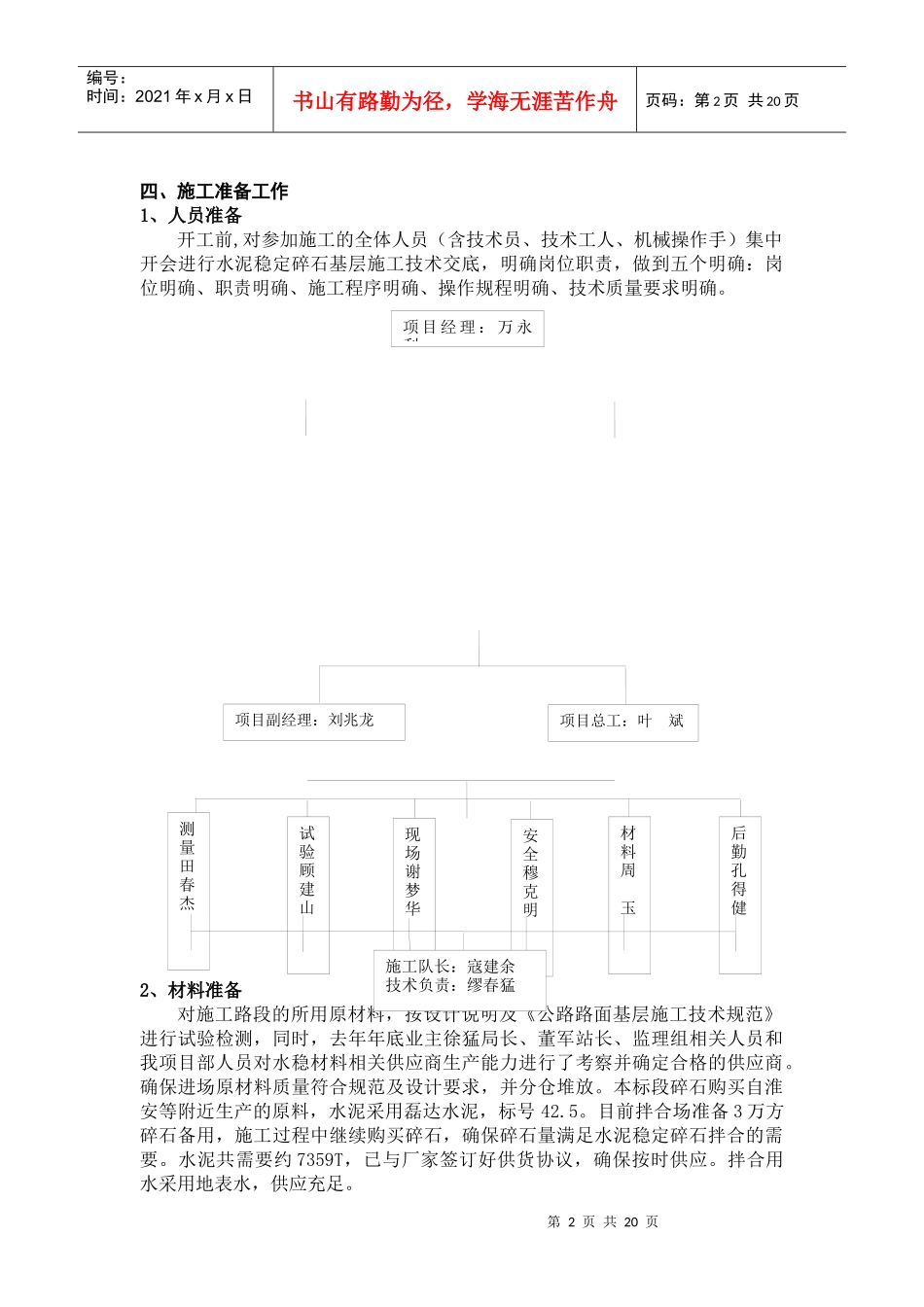

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页水泥稳定碎石基层施工组织及技术方案一、编制依据1、临海高等级公路亭湖段建设工程施工图设计及变更设计图

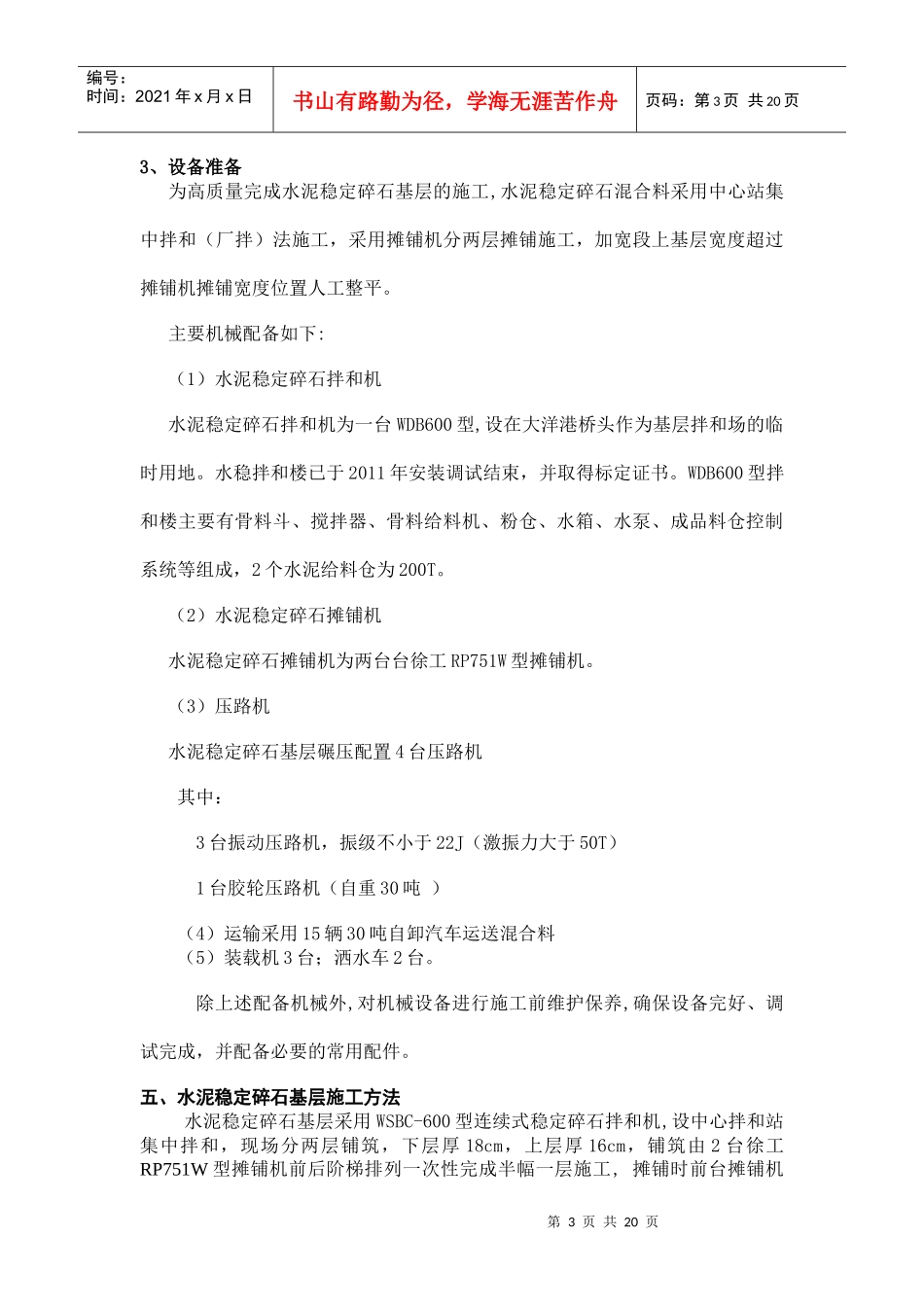

2、《公路路面基层施工技术规范》(JTJ034-2000)3、水泥稳定碎石基层施工指导意见二、工程概况临海高等级公路亭湖段,起点桩号K143+926
4,终点桩号K153+570,全长9
64Km,采用双向6车道一级公路标准
基层采用水泥稳定碎石,主线水泥稳定碎石厚34cm,平交道口及接坡厚度变化
基层主要工程量:主线水泥稳定碎石34cm厚约242365m2,计划6月30日前完成全部水泥稳定碎石基层
我单位拟在K149+600~153+570段已经完成的底基层上先进行基层的试铺和施工
试验段施工取得本标段水泥稳定碎石基层施工中的各项施工技术参数,校验本施工工艺及方案的可行性和合理性,确定更合理的、有效的施工组织和技术方案,为进行大规模水泥稳定碎石基层施工做准备
三、试铺目的(1)验证用于施工混合料的配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性②调整拌和时间,保证混合料均匀性③检查混合料含水量、集料级配、水泥剂量、7天无侧限抗压强度(2)确定铺筑的松铺系数(约为1
