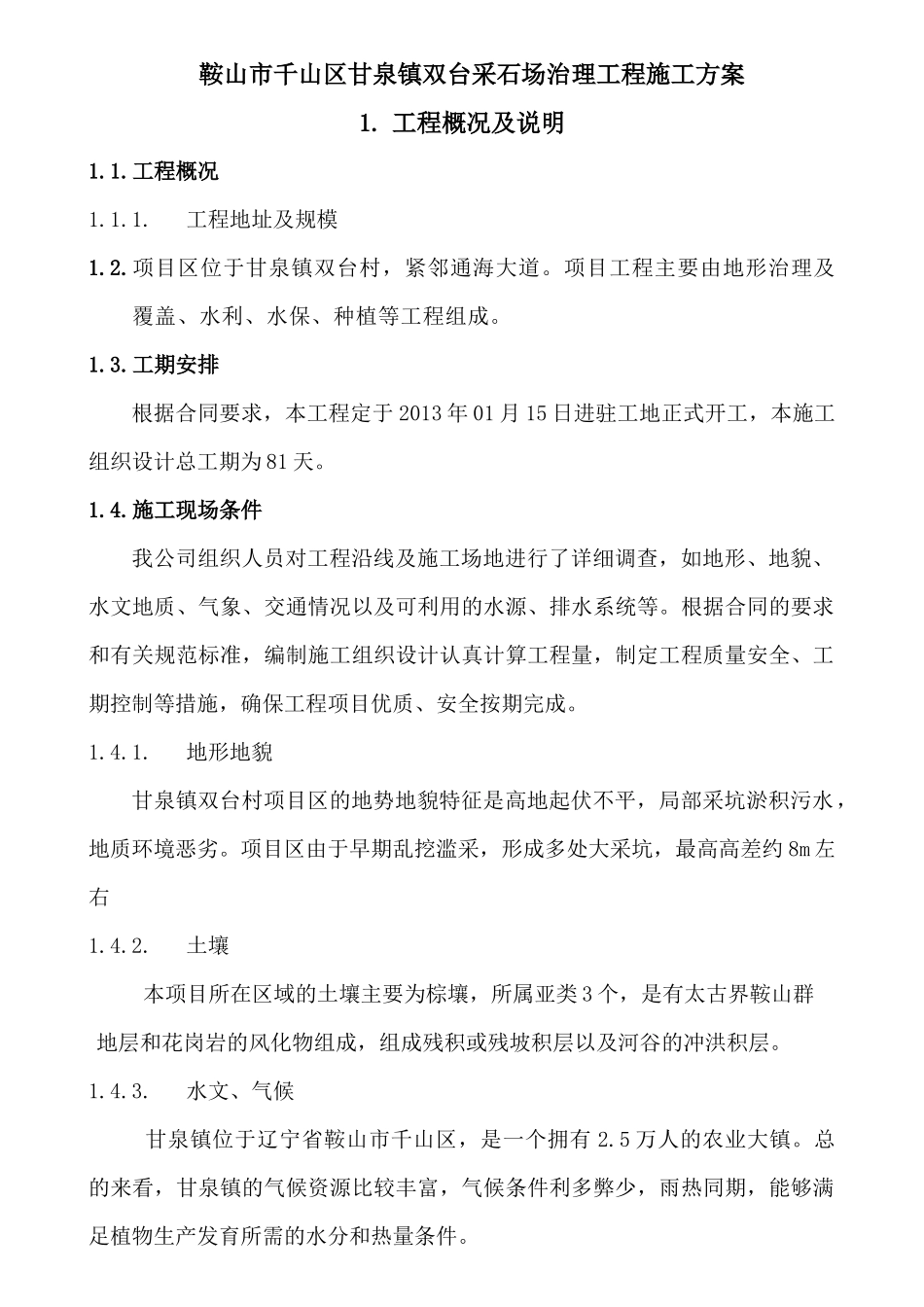

鞍山市千山区甘泉镇双台采石场治理工程施工方案1
工程概况及说明1
工程地址及规模1
项目区位于甘泉镇双台村,紧邻通海大道
项目工程主要由地形治理及覆盖、水利、水保、种植等工程组成
工期安排根据合同要求,本工程定于2013年01月15日进驻工地正式开工,本施工组织设计总工期为81天
施工现场条件我公司组织人员对工程沿线及施工场地进行了详细调查,如地形、地貌、水文地质、气象、交通情况以及可利用的水源、排水系统等
根据合同的要求和有关规范标准,编制施工组织设计认真计算工程量,制定工程质量安全、工期控制等措施,确保工程项目优质、安全按期完成
地形地貌甘泉镇双台村项目区的地势地貌特征是高地起伏不平,局部采坑淤积污水,地质环境恶劣
项目区由于早期乱挖滥采,形成多处大采坑,最高高差约8m左右1
土壤本项目所在区域的土壤主要为棕壤,所属亚类3个,是有太古界鞍山群地层和花岗岩的风化物组成,组成残积或残坡积层以及河谷的冲洪积层
水文、气候甘泉镇位于辽宁省鞍山市千山区,是一个拥有2
5万人的农业大镇
总的来看,甘泉镇的气候资源比较丰富,气候条件利多弊少,雨热同期,能够满足植物生产发育所需的水分和热量条件

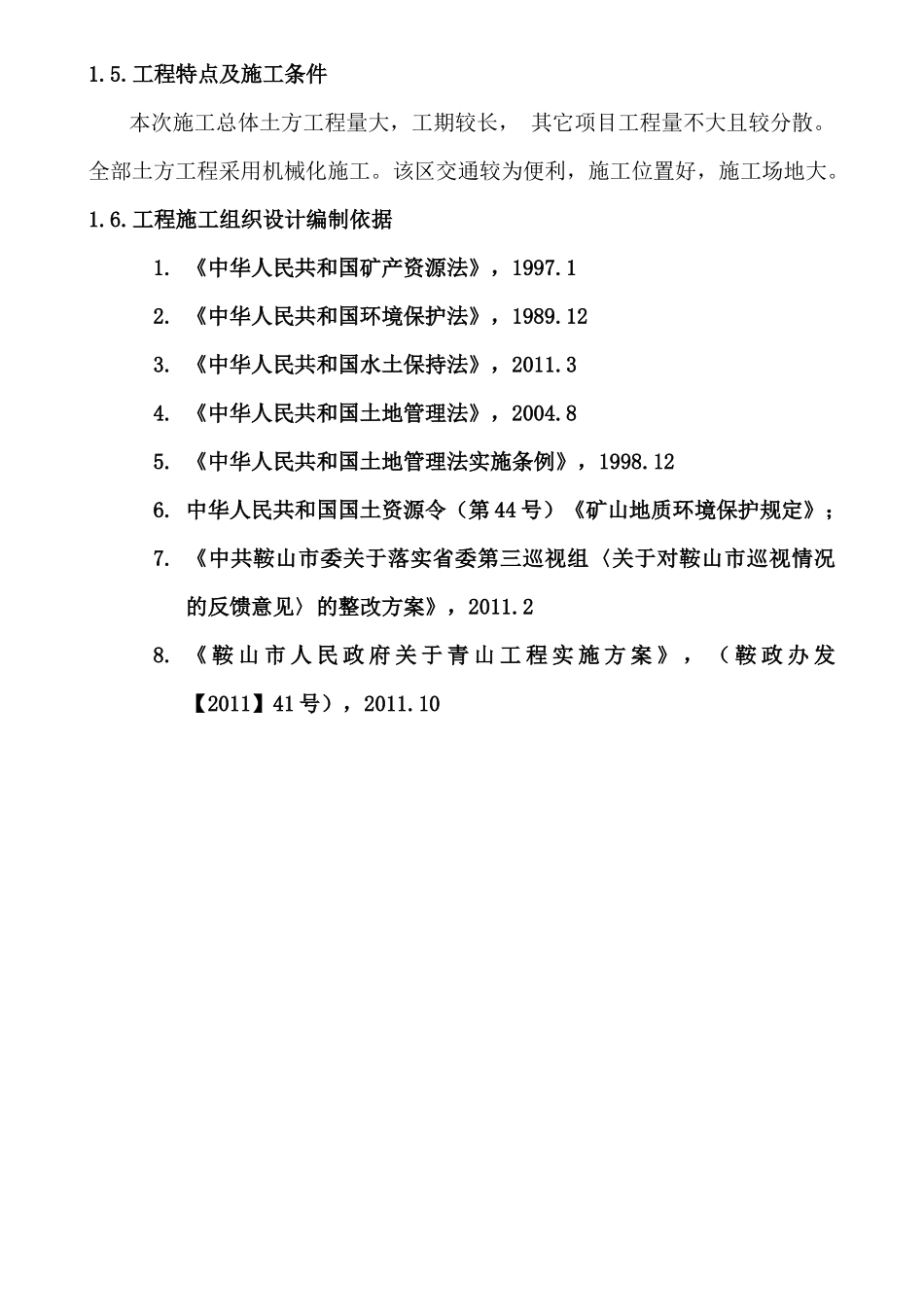

工程特点及施工条件本次施工总体土方工程量大,工期较长,其它项目工程量不大且较分散
全部土方工程采用机械化施工
该区交通较为便利,施工位置好,施工场地大
工程施工组织设计编制依据1
《中华人民共和国矿产资源法》,1997
《中华人民共和国环境保护法》,1989
《中华人民共和国水土保持法》,2011
《中华人民共和国土地管理法》,2004
《中华人民共和国土地管理法实施条例》,1998
中华人民共和国国土资源令(第44号)《矿山地质环境保护规定》;7
《中共鞍山市委关于落实
