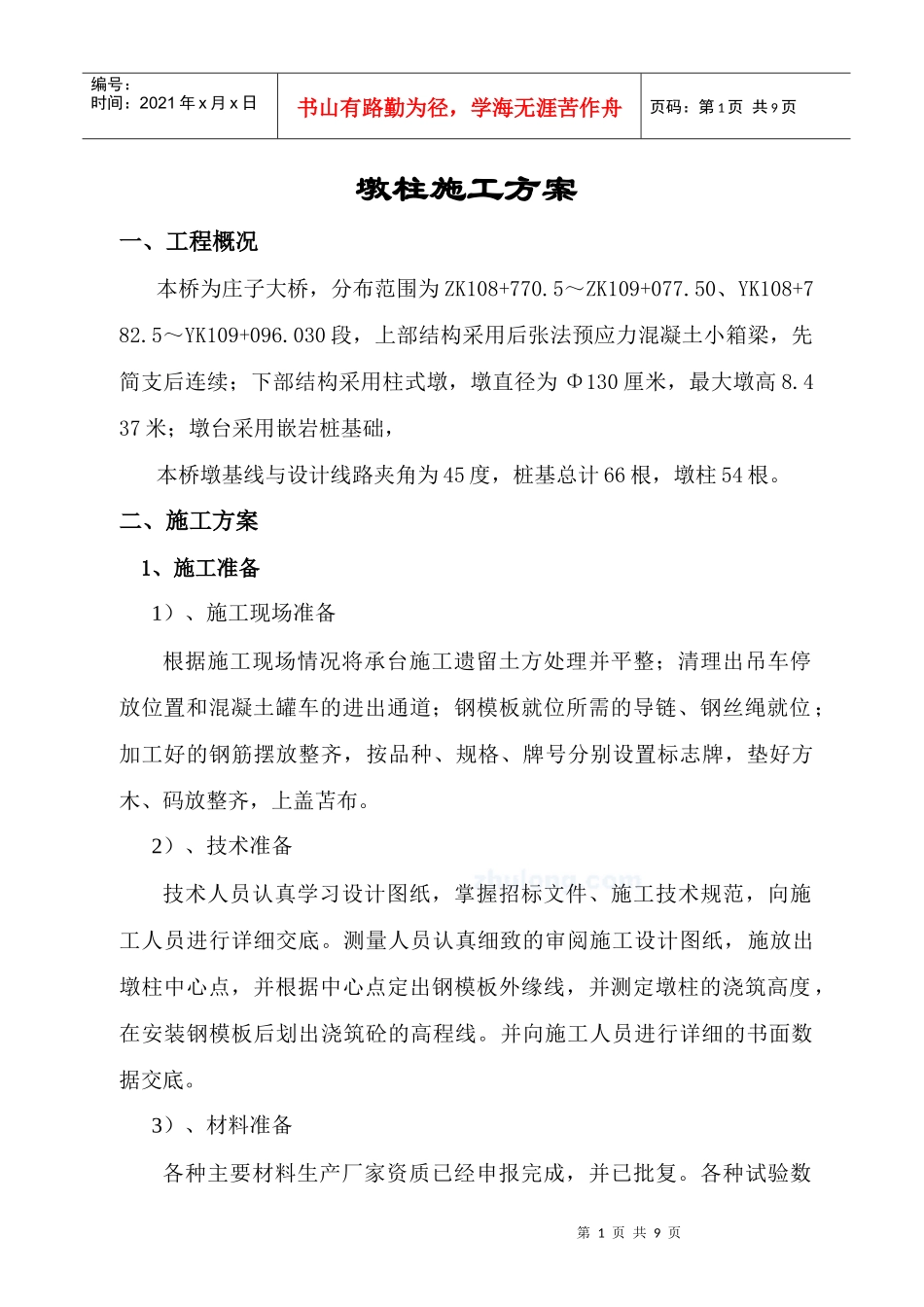

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页墩柱施工方案一、工程概况本桥为庄子大桥,分布范围为ZK108+770
5~ZK109+077
50、YK108+782
5~YK109+096
030段,上部结构采用后张法预应力混凝土小箱梁,先简支后连续;下部结构采用柱式墩,墩直径为Φ130厘米,最大墩高8
437米;墩台采用嵌岩桩基础,本桥墩基线与设计线路夹角为45度,桩基总计66根,墩柱54根
二、施工方案1、施工准备1)、施工现场准备根据施工现场情况将承台施工遗留土方处理并平整;清理出吊车停放位置和混凝土罐车的进出通道;钢模板就位所需的导链、钢丝绳就位;加工好的钢筋摆放整齐,按品种、规格、牌号分别设置标志牌,垫好方木、码放整齐,上盖苫布
2)、技术准备技术人员认真学习设计图纸,掌握招标文件、施工技术规范,向施工人员进行详细交底
测量人员认真细致的审阅施工设计图纸,施放出墩柱中心点,并根据中心点定出钢模板外缘线,并测定墩柱的浇筑高度,在安装钢模板后划出浇筑砼的高程线
并向施工人员进行详细的书面数据交底
3)、材料准备各种主要材料生产厂家资质已经申报完成,并已批复

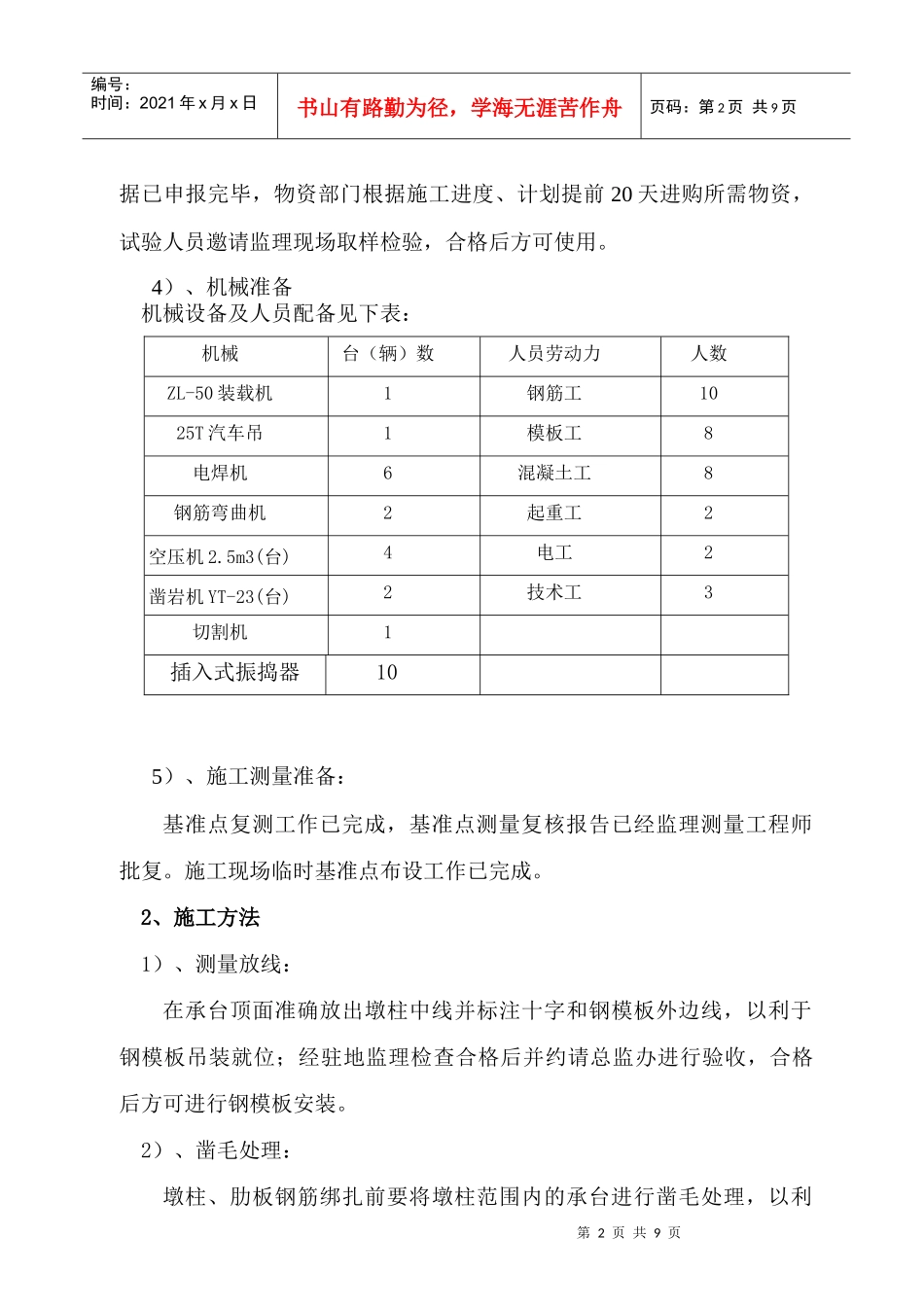

各种试验数第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页据已申报完毕,物资部门根据施工进度、计划提前20天进购所需物资,试验人员邀请监理现场取样检验,合格后方可使用
4)、机械准备机械设备及人员配备见下表:机械台(辆)数人员劳动力人数ZL-50装载机1钢筋工1025T汽车吊1模板工8电焊机6混凝土工8钢筋弯曲机2起重工2空压机2
5m3(台)4电工2凿岩机YT-23(台)2技术工3切割机1插入式振捣器105)、施工测量准备:基准点复测工作已完成,基准点测量复核报告已经监理测量工程师批复
施工现场临时基准点布设工作已完
