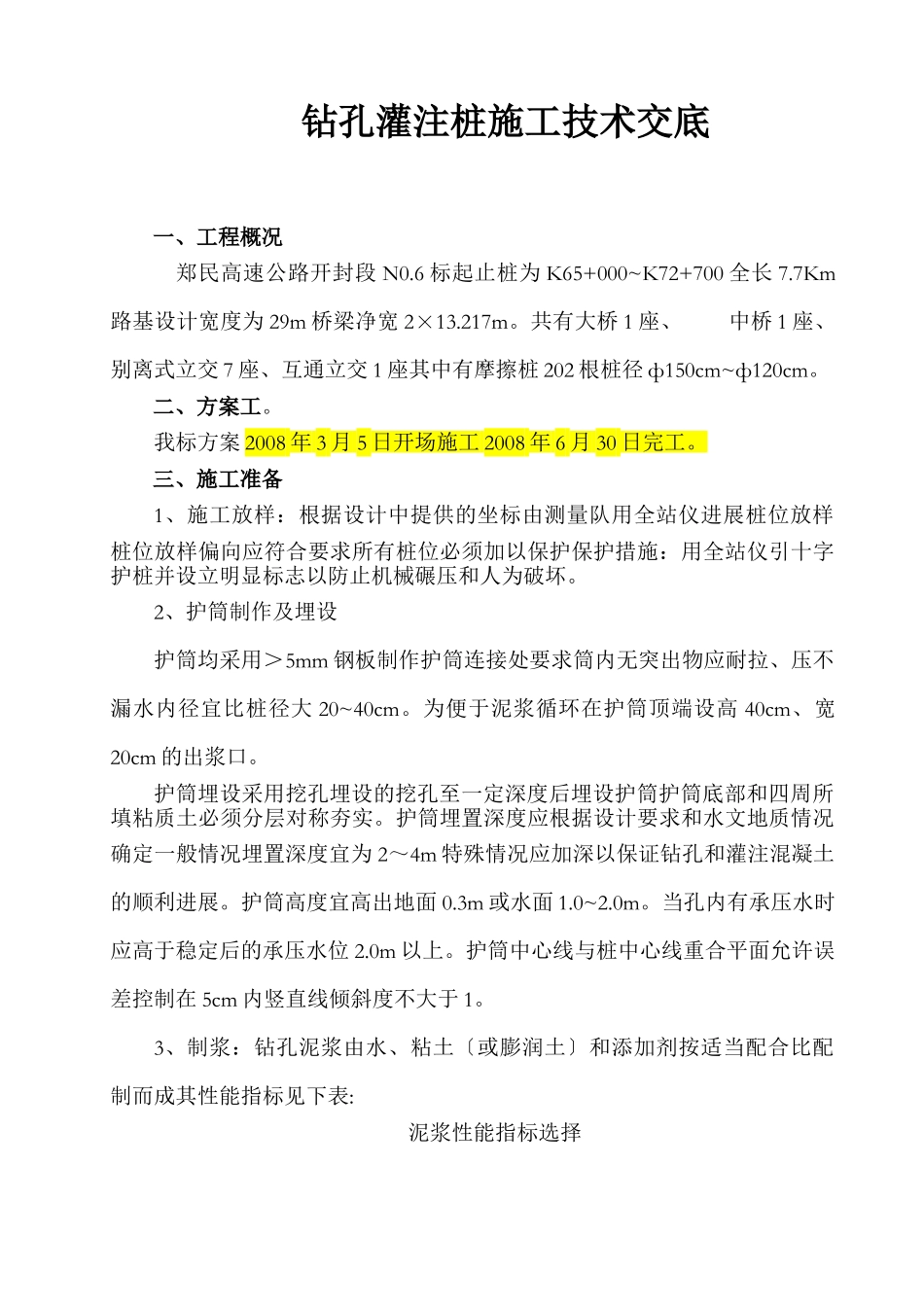

钻孔灌注桩施工技术交底一、工程概况郑民高速公路开封段N0
6标起止桩为K65+000~K72+700全长7
7Km路基设计宽度为29m桥梁净宽2×13
共有大桥1座、中桥1座、别离式立交7座、互通立交1座其中有摩擦桩202根桩径ф150cm~ф120cm
我标方案2008年3月5日开场施工2008年6月30日完工
三、施工准备1、施工放样:根据设计中提供的坐标由测量队用全站仪进展桩位放样桩位放样偏向应符合要求所有桩位必须加以保护保护措施:用全站仪引十字护桩并设立明显标志以防止机械碾压和人为破坏
2、护筒制作及埋设护筒均采用>5mm钢板制作护筒连接处要求筒内无突出物应耐拉、压不漏水内径宜比桩径大20~40cm
为便于泥浆循环在护筒顶端设高40cm、宽20cm的出浆口
护筒埋设采用挖孔埋设的挖孔至一定深度后埋设护筒护筒底部和四周所填粘质土必须分层对称夯实
护筒埋置深度应根据设计要求和水文地质情况确定一般情况埋置深度宜为2~4m特殊情况应加深以保证钻孔和灌注混凝土的顺利进展
护筒高度宜高出地面0
3m或水面1
当孔内有承压水时应高于稳定后的承压水位2
护筒中心线与桩中心线重合平面允许误差控制在5cm内竖直线倾斜度不大于1

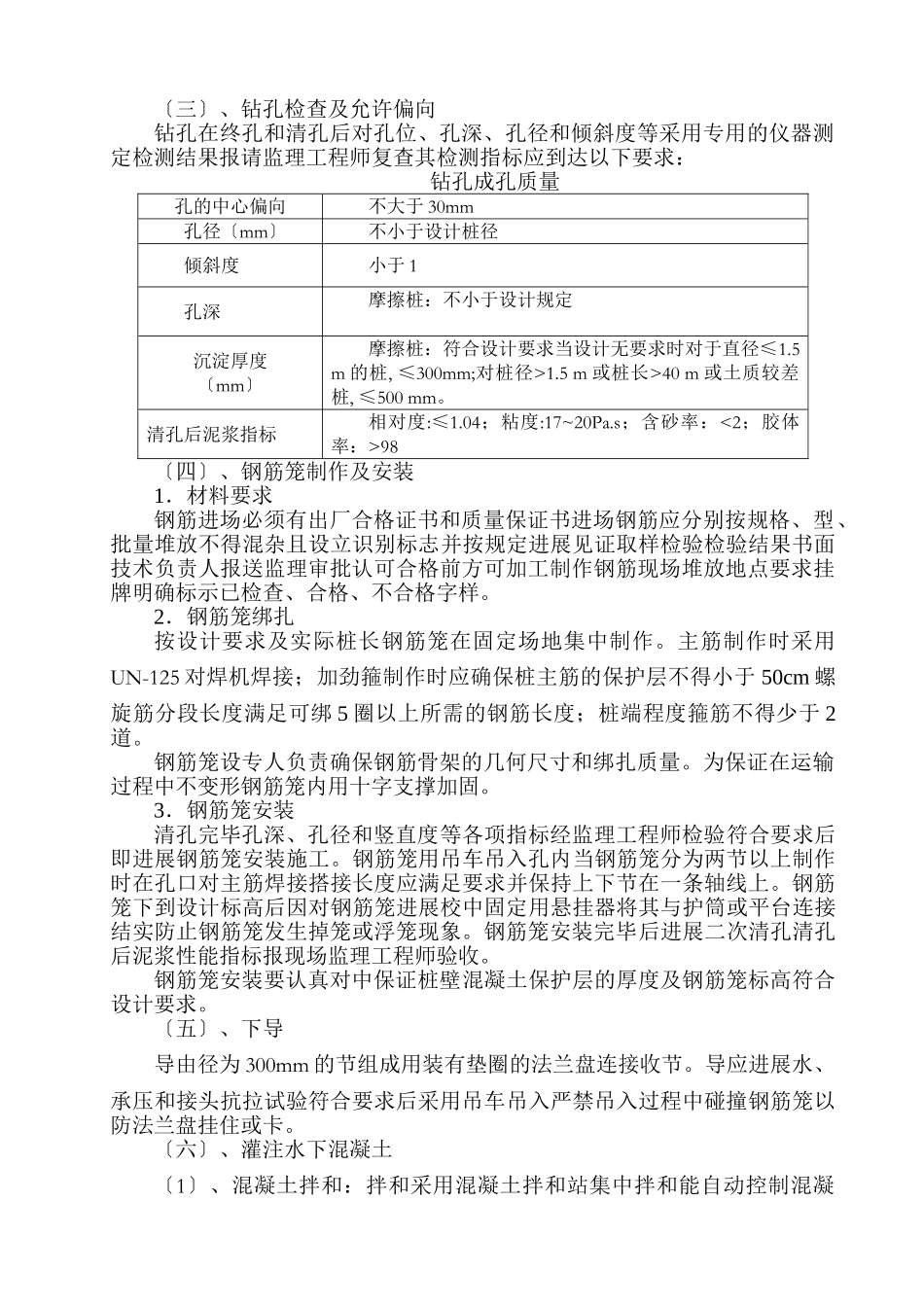

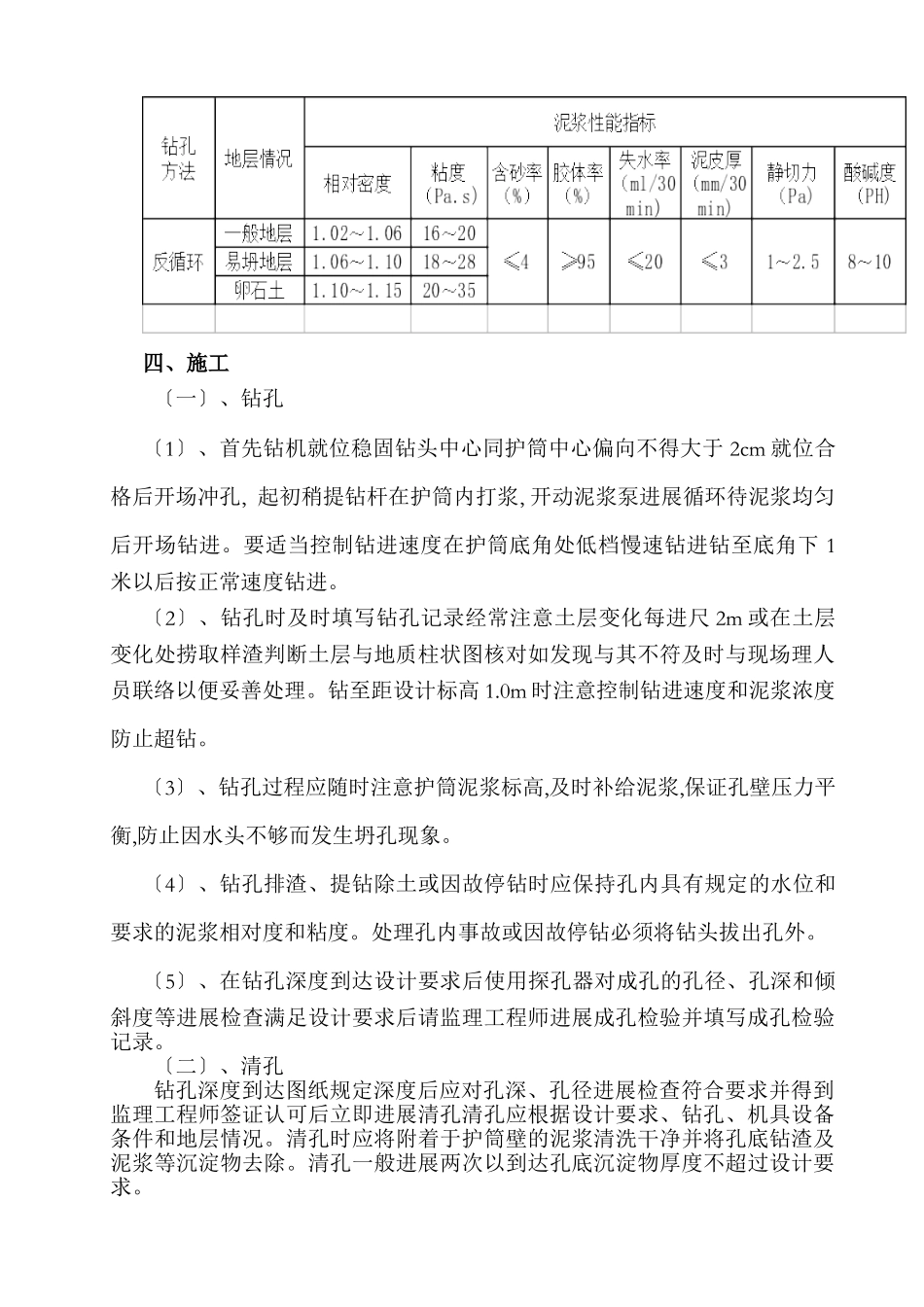

3、制浆:钻孔泥浆由水、粘土〔或膨润土〕和添加剂按适当配合比配制而成其性能指标见下表:泥浆性能指标选择四、施工〔一〕、钻孔〔1〕、首先钻机就位稳固钻头中心同护筒中心偏向不得大于2cm就位合格后开场冲孔,起初稍提钻杆在护筒内打浆,开动泥浆泵进展循环待泥浆均匀后开场钻进
要适当控制钻进速度在护筒底角处低档慢速钻进钻至底角下1米以后按正常速度钻进
〔2〕、钻孔时及时填写钻孔记录经常注意土层变化每进尺2m或在土层变化处捞取样渣判断土层与地质柱状图核对如发现与其不符及时与现场理人员联络以便妥善处理
钻至距设计标高1
