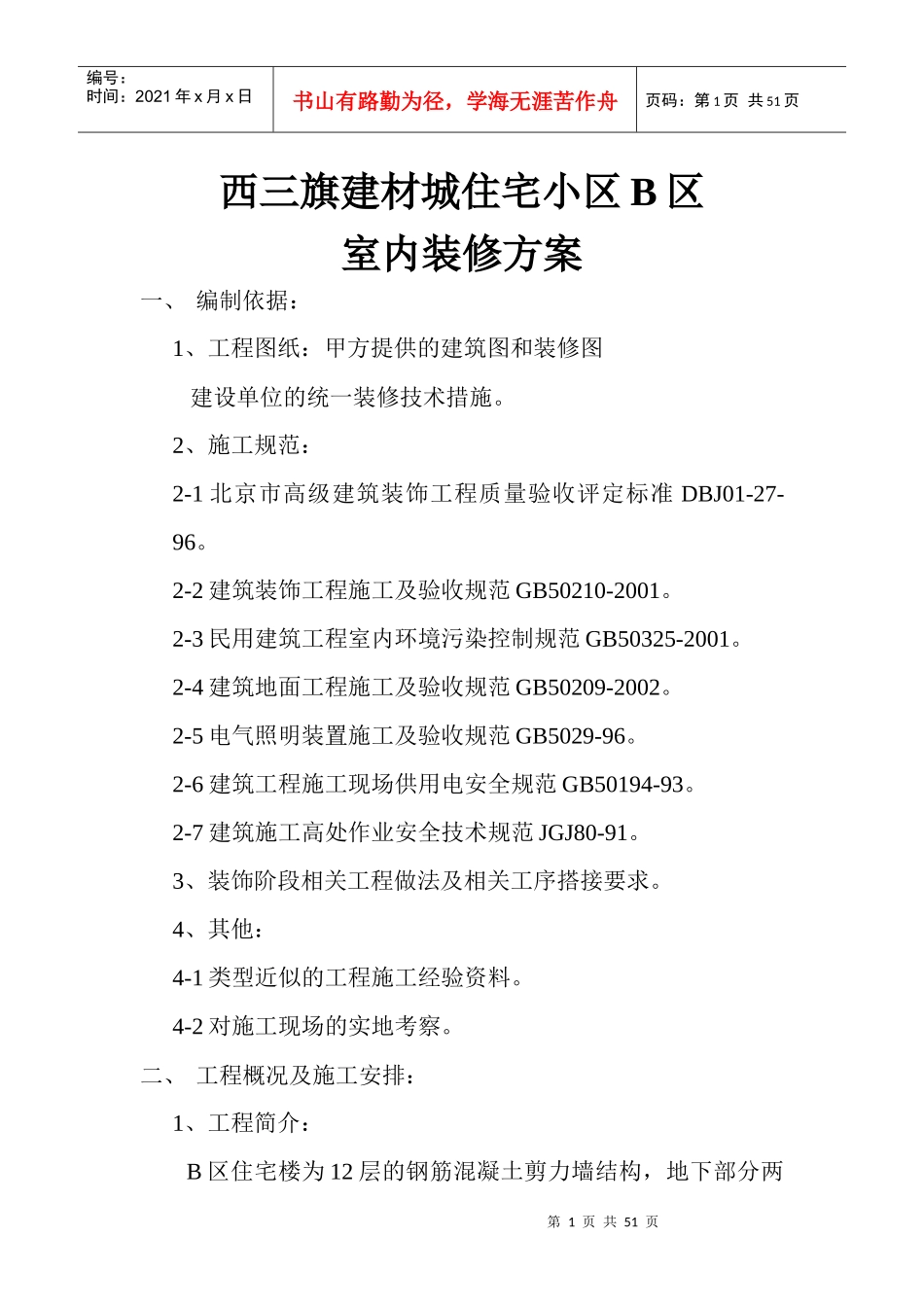

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页西三旗建材城住宅小区B区室内装修方案一、编制依据:1、工程图纸:甲方提供的建筑图和装修图建设单位的统一装修技术措施
2、施工规范:2-1北京市高级建筑装饰工程质量验收评定标准DBJ01-27-96
2-2建筑装饰工程施工及验收规范GB50210-2001
2-3民用建筑工程室内环境污染控制规范GB50325-2001
2-4建筑地面工程施工及验收规范GB50209-2002
2-5电气照明装置施工及验收规范GB5029-96
2-6建筑工程施工现场供用电安全规范GB50194-93
2-7建筑施工高处作业安全技术规范JGJ80-91
3、装饰阶段相关工程做法及相关工序搭接要求
4、其他:4-1类型近似的工程施工经验资料
4-2对施工现场的实地考察

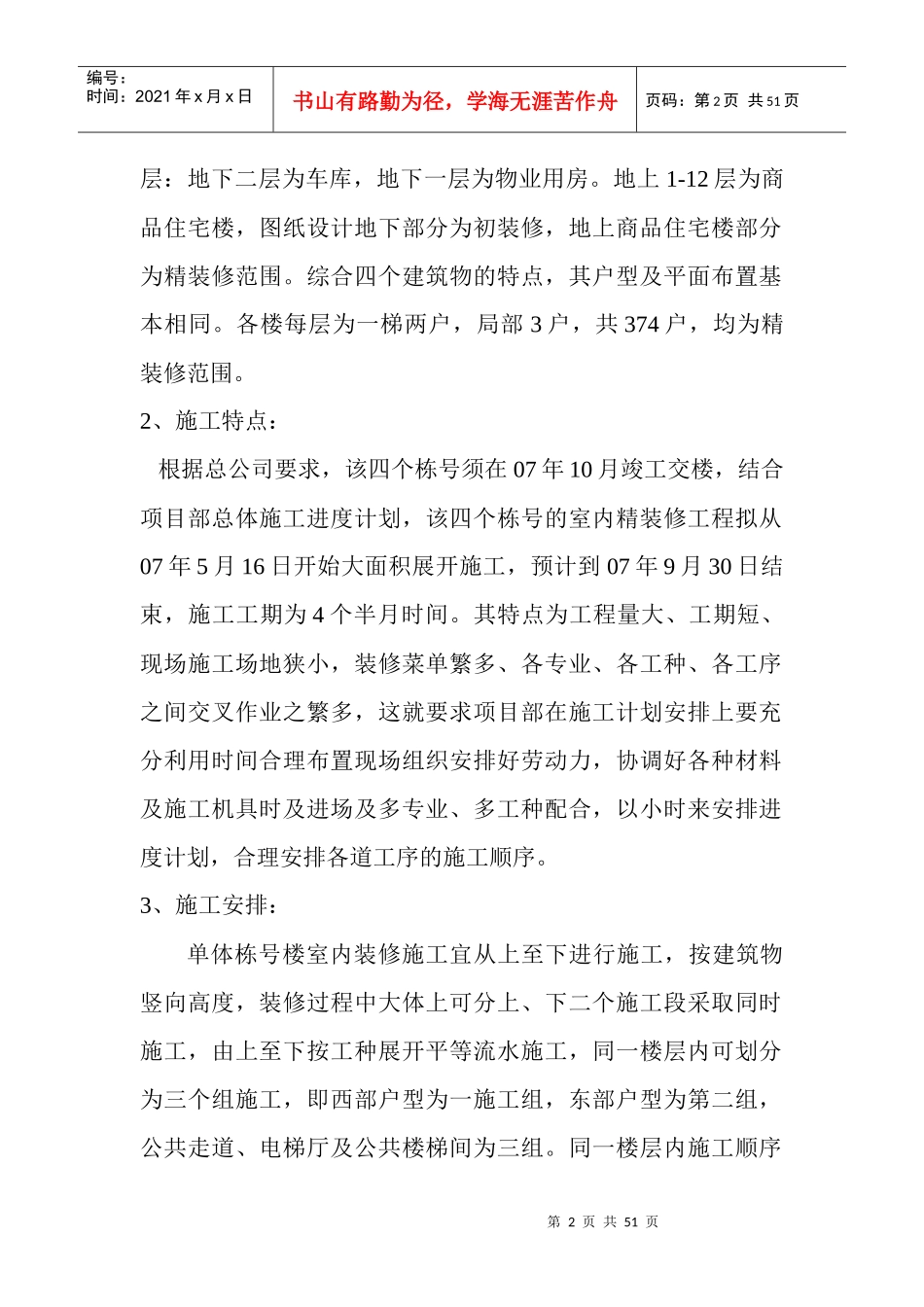

二、工程概况及施工安排:1、工程简介:B区住宅楼为12层的钢筋混凝土剪力墙结构,地下部分两第2页共51页第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共51页层:地下二层为车库,地下一层为物业用房
地上1-12层为商品住宅楼,图纸设计地下部分为初装修,地上商品住宅楼部分为精装修范围
综合四个建筑物的特点,其户型及平面布置基本相同
各楼每层为一梯两户,局部3户,共374户,均为精装修范围
2、施工特点:根据总公司要求,该四个栋号须在07年10月竣工交楼,结合项目部总体施工进度计划,该四个栋号的室内精装修工程拟从07年5月16日开始大面积展开施工,预计到07年9月30日结束,施工工期为4个半月时间

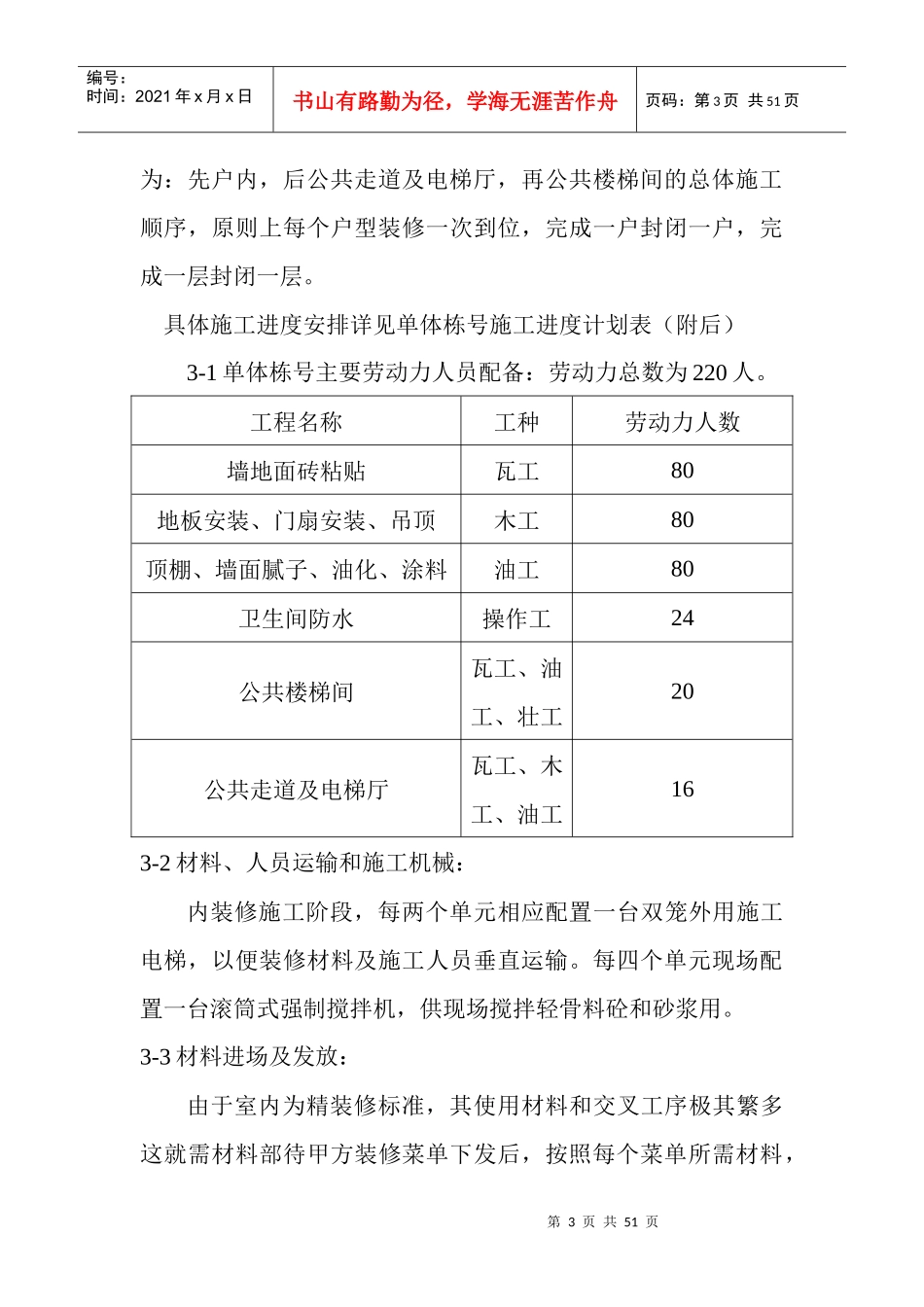

其特点为工程量大、工期短、现场施工场地狭小,装修菜单繁多、各专业、各工种、各工序之间交叉作业之繁多,这就要求项目部在施工计划安排上要充分利用时间合理布置现场组织安排好劳动力,协调好各种材料及施工机具时及进场及
