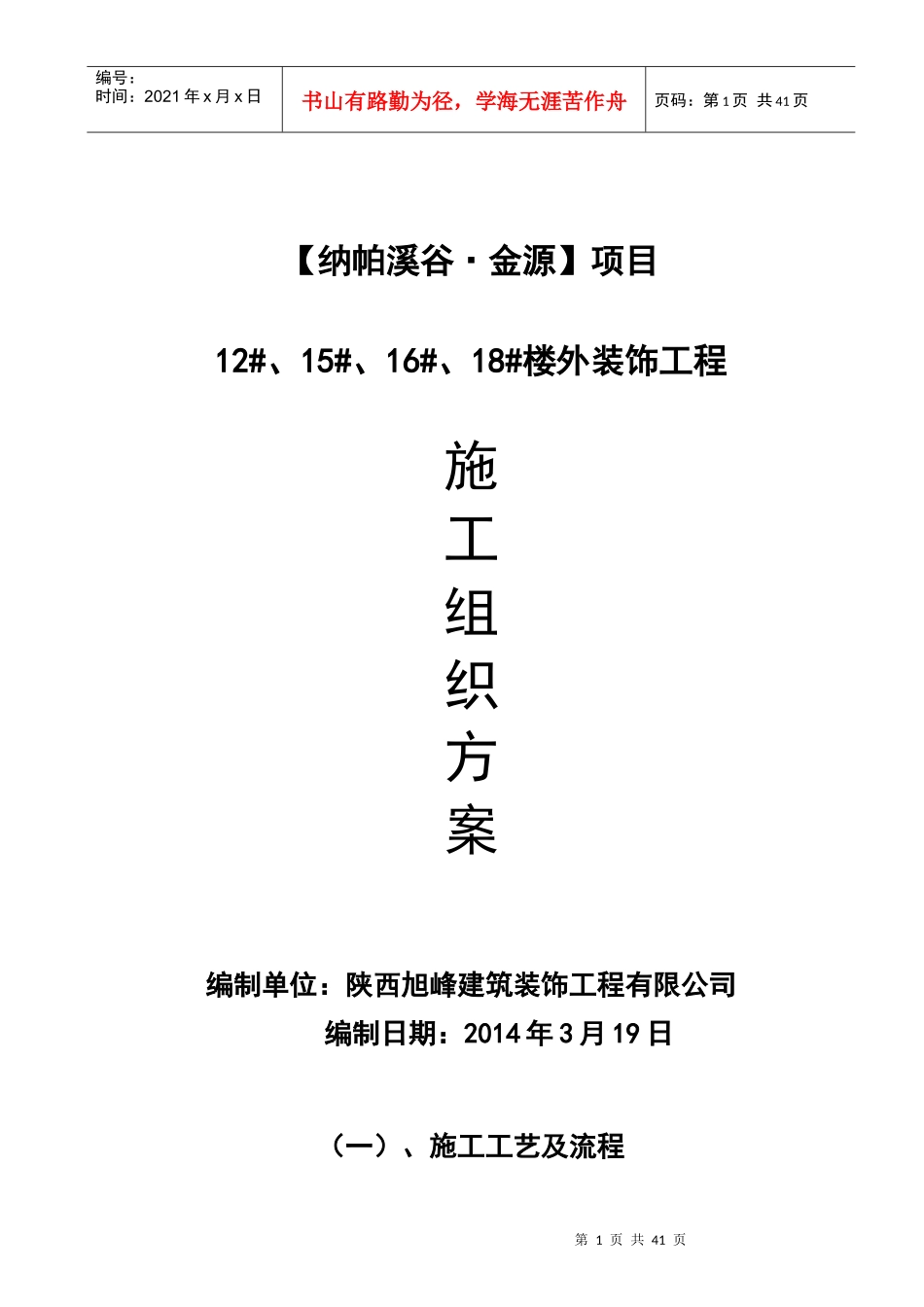

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页【纳帕溪谷·金源】项目12#、15#、16#、18#楼外装饰工程施工组织方案编制单位:陕西旭峰建筑装饰工程有限公司编制日期:2014年3月19日(一)、施工工艺及流程第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页一、简要工艺流程:二、施工准备:1、向甲方提交丙烯酸外墙漆涂基层要求;2、与甲方或建设方进行技术交底,弄清施工要求;3、查看水、电、路等施工备件及物料运送情况,并落实;4、向甲方或建设方领取工地管理各项规章制度的文件,制成篇碑放大悬挂和手册人手一份。5、根据施工面积及状况,做好各项材料的计划与供应;6、落实具体分工、计划与各项制度,如质量、进度、安全等;三、基面检查进场后,由技术员带领检查基面,主要括以下内容:用专用建筑施工准备检查外墙空鼓打磨基层修补满刮外墙腻子基层处理打磨局部补腻子打磨涂刷外墙底漆打磨满刮外墙腻子刷外墙面漆①遍刷外墙面漆②遍修缮清理验收第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页检测仪、靠尺、塞尺、托红板等器具,检查平整度、垂直度,允许偏差和检验方法,见下图:序号项目允许偏差检验方法1表面平整1用2米长靠尺和楔型塞尺检查2阴阳角垂直3用2米托红板检查3立面垂直4建筑检测仪4阴阳角方正3用方尺和楔型塞尺检查5表面平整度23米靠尺、钢板尺1、目视,基面应没有明显裂纹。如有,如实记录。2、用橡皮锤敲墙面,无空鼓面。如有,如实记录。3、记录窗边、线条不合乎要求的数量、位置。4、外排水管及脚手架穿墙管、空调预留孔洞、上料洞口数量,部位等,外墙排水管在涂料装前反应安装固定好;空调预留孔洞应根据具体情况,或棱角分明,或修圆修平;并督促土建方尽早第4页共41页第3页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共41页修补墙洞,抹灰一定要求,且略低于平面或与大面一样平,确保大面平整。为了保证颜色的均一性,外墙脚手架不应有穿墙管、靠墙管,如需加固脚手架,应改用穿窗管并在室内加固。5、用测湿仪测试水分,水分应低于8%;用PH底纸检验酸碱度,PH值<8。6、基面检查后,认真填写检查报告,交临理或土建方。对方达不到要求的部位,必须及时整改。四、基层处理1、首先对基层空鼓情况进行详细检查,并以书面通知现场监理和甲方代表,要求土建施工单位进行处理。土建施工单位处理不完全的情况下,经甲方代表同意,可将空鼓部分和周围10㎝部分全部清除净重新再加入填补水泥砂浆修补平整。2、检查、清扫基面表面尘土和其它黏附物,不能有垃圾、油污、浮灰第5页共41页第4页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共41页等脏物。墙面返碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最后再用清水洗净。3、如果基面过分干燥,则需先行洒水,至墙面见湿。4、将明显凹陷起的部位用彩笔标出。孔洞明显的,预先用水泥砂浆点补,个别明显高出的部位要用砂磨机打磨,不明显的用LUX110外墙腻子点补,平整底要求<1㎜。5、墙面疏松、起壳、脆裂的旧涂层应将其铲除,黏附牢固的旧涂层用砂纸打毛,不耐水的涂层应全部铲除。6、对于细小裂纹的基面,用凿子凿成“V”字型,再用“外墙腻子”修补平整。7、窗边线条的阴阳角平直度如大于3㎜,应采用“外墙腻子”重新修补。修补前,先用水润湿基面,切窗边应坡口向外。8、如预埋分格木条,用尖踊凿剔出,并剔尽木屑。9、为保证涂装一次成功,施工架加固管应全部改为由窗向室内内加固。10、完成以上处理后,再用180#砂纸满磨基面,清除基面浮松层,以第6页共41页第5页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共41页保证腻子附着强度。11、刷底胶(木质及油漆面除外)。如果墙面较疏松,吸收性强,可以在清理完毕的基层上用辊桶均匀地涂刷一至两遍胶水打底(丙烯酸乳液或水溶性建筑胶水加3-5倍水稀释即成),不可漏涂,也不能涂刷过多造成流淌或堆积。五、...
