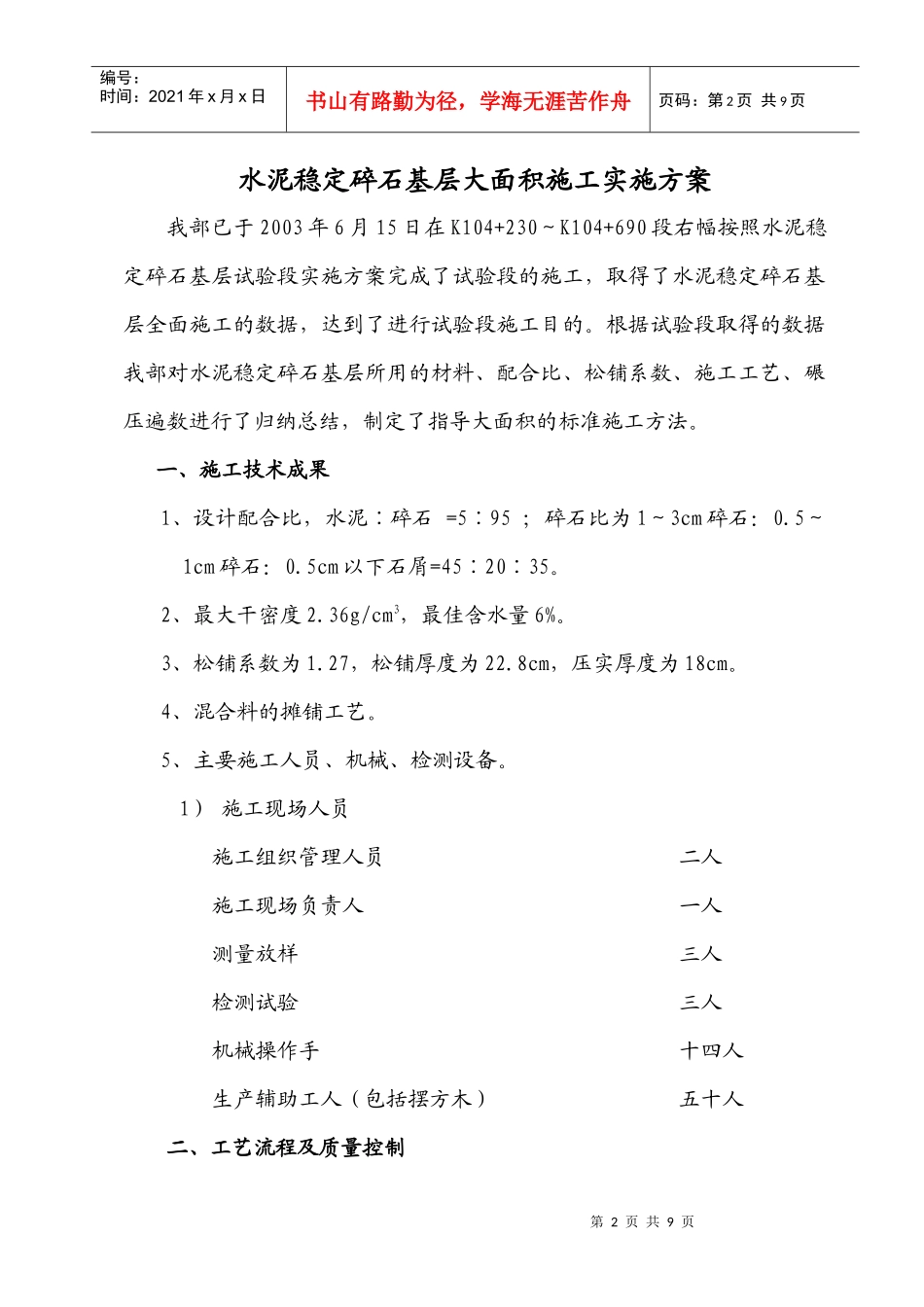

靖王高速公路LM-3合同段(K104+350-K112+000)水泥稳定碎石基层大面积施工实施方案中铁五局靖王高速公路LM-3合同段项目经理部2003年6月18日第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页水泥稳定碎石基层大面积施工实施方案我部已于2003年6月15日在K104+230~K104+690段右幅按照水泥稳定碎石基层试验段实施方案完成了试验段的施工,取得了水泥稳定碎石基层全面施工的数据,达到了进行试验段施工目的
根据试验段取得的数据我部对水泥稳定碎石基层所用的材料、配合比、松铺系数、施工工艺、碾压遍数进行了归纳总结,制定了指导大面积的标准施工方法
一、施工技术成果1、设计配合比,水泥∶碎石=5∶95;碎石比为1~3cm碎石:0
5~1cm碎石:0
5cm以下石屑=45∶20∶35
2、最大干密度2
36g/cm3,最佳含水量6%
3、松铺系数为1
27,松铺厚度为22
8cm,压实厚度为18cm
4、混合料的摊铺工艺
5、主要施工人员、机械、检测设备

1)施工现场人员施工组织管理人员二人施工现场负责人一人测量放样三人检测试验三人机械操作手十四人生产辅助工人(包括摆方木)五十人二、工艺流程及质量控制第2页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页采用2台WDB稳定土拌和设备拌和,摊铺采用二台RP750摊铺机摊铺机联机半幅全宽一次性摊铺
1、施工工艺流程压实度检测下承层准备施工放样厂拌运输摊铺碾压接缝处理检查验收养生2、施工工艺1)下承层准备开工前进一步对底基层标高进行自检并将其表面的浮杂物清理干净,同时洒水保持底基层湿润,两侧路缘摆好方木,并用梯形钢筋桩架在外侧将方木固定,内侧可考虑用长钉子固定
注意方木的内边缘应与基层下层两侧边缘斜坡的中间部位重合,同时紧挨方木在
