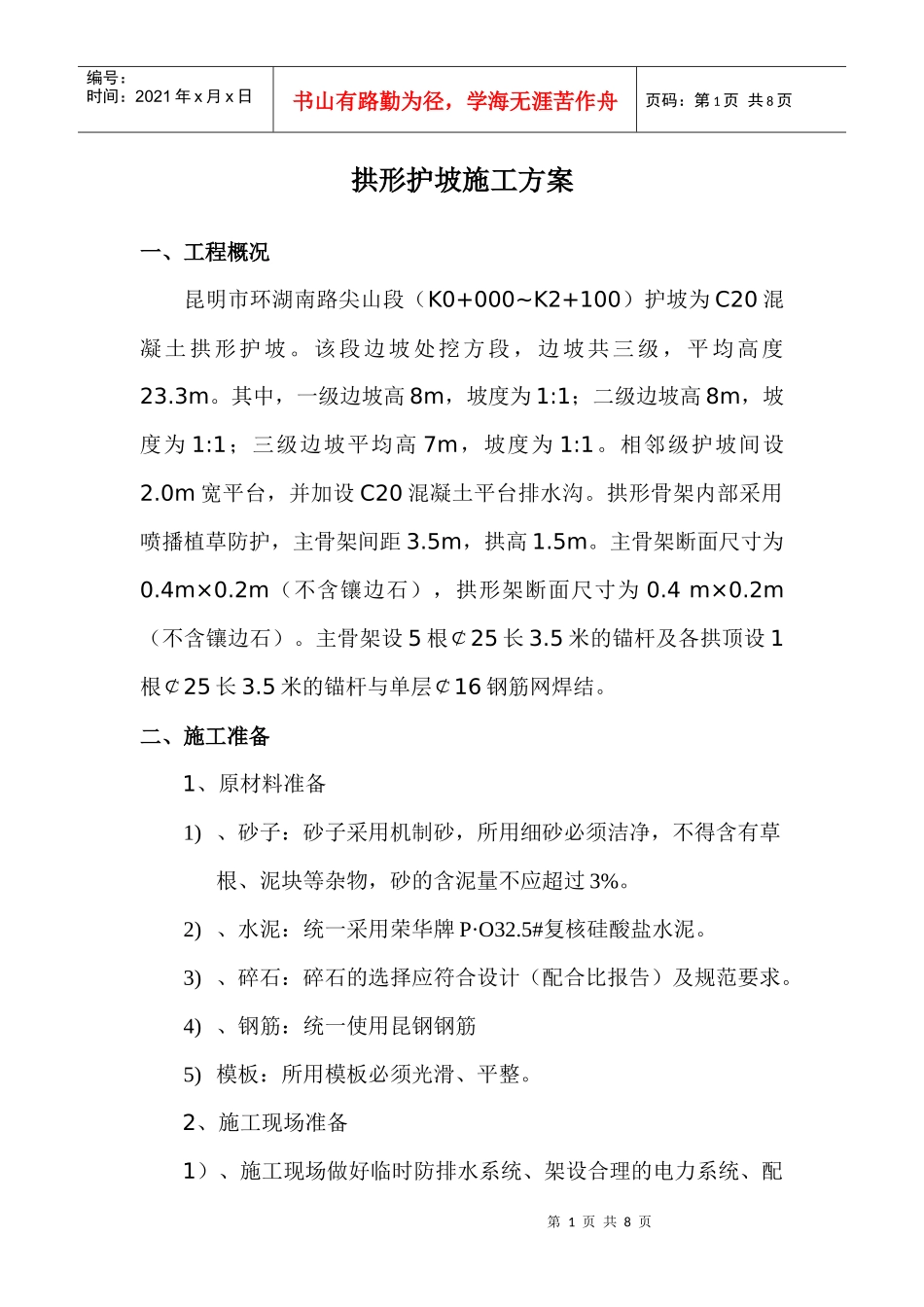

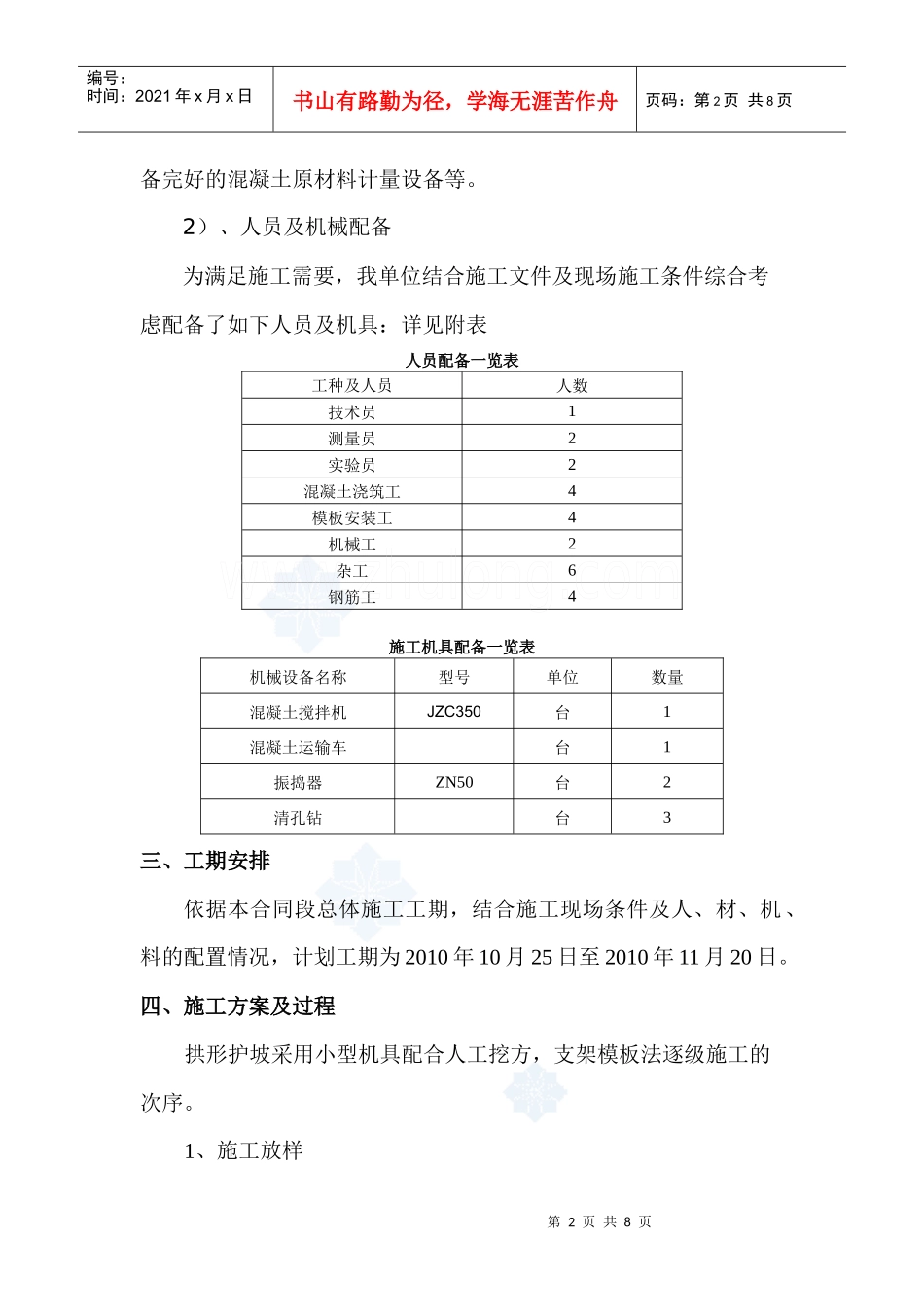

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页拱形护坡施工方案一、工程概况昆明市环湖南路尖山段(K0+000~K2+100)护坡为C20混凝土拱形护坡。该段边坡处挖方段,边坡共三级,平均高度23.3m。其中,一级边坡高8m,坡度为1:1;二级边坡高8m,坡度为1:1;三级边坡平均高7m,坡度为1:1。相邻级护坡间设2.0m宽平台,并加设C20混凝土平台排水沟。拱形骨架内部采用喷播植草防护,主骨架间距3.5m,拱高1.5m。主骨架断面尺寸为0.4m×0.2m(不含镶边石),拱形架断面尺寸为0.4m×0.2m(不含镶边石)。主骨架设5根¢25长3.5米的锚杆及各拱顶设1根¢25长3.5米的锚杆与单层¢16钢筋网焊结。二、施工准备1、原材料准备1)、砂子:砂子采用机制砂,所用细砂必须洁净,不得含有草根、泥块等杂物,砂的含泥量不应超过3%。2)、水泥:统一采用荣华牌P·O32.5#复核硅酸盐水泥。3)、碎石:碎石的选择应符合设计(配合比报告)及规范要求。4)、钢筋:统一使用昆钢钢筋5)模板:所用模板必须光滑、平整。2、施工现场准备1)、施工现场做好临时防排水系统、架设合理的电力系统、配第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页备完好的混凝土原材料计量设备等。2)、人员及机械配备为满足施工需要,我单位结合施工文件及现场施工条件综合考虑配备了如下人员及机具:详见附表人员配备一览表工种及人员人数技术员1测量员2实验员2混凝土浇筑工4模板安装工4机械工2杂工6钢筋工4施工机具配备一览表机械设备名称型号单位数量混凝土搅拌机JZC350台1混凝土运输车台1振捣器ZN50台2清孔钻台3三、工期安排依据本合同段总体施工工期,结合施工现场条件及人、材、机、料的配置情况,计划工期为2010年10月25日至2010年11月20日。四、施工方案及过程拱形护坡采用小型机具配合人工挖方,支架模板法逐级施工的次序。1、施工放样第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页依据设计文件放样横、竖梁的位置,与设计文件有出入的地方要合理布置,特别注意边坡边角处的放样。保证横、竖梁的顺畅性及整体线型的圆顺性。测量放样过程中及时做好护桩工作,以便后期准确使用。测量放样后,经测量监理工程师认可后方可进行坡面挖方施工。2、锚杆施工2-1、架设工作平台依据放样钻孔的位置架设清孔钻机操作平台,采用3.5MM壁厚无缝钢管。架设完成后检查扣件是否扣好。坡面支架搭设间距横向1.75米、纵向2米,每隔4米设一道高1.5米的安全网。施工通道搭设上下通道宽2米、横向1.2米。2-2、钻机钻孔在1:1的坡面上施钻时,钻杆与坡面成65度施钻。钻缓慢打入岩层,点位误差不超过2厘米。钻孔偏斜度不超过5%。2-3、锚杆定位及注浆钻孔钻好后先进行清孔,锚杆焊好定位钢筋后首次放入锚孔内先进行除锈除油。放置锚杆时,将砂浆导管随锚杆一起放入锚孔内,锚杆定位后立即采用M30砂浆进行注浆,注浆时保持注浆压力,边注浆边缓慢进行拔管,最后以锚杆孔流出砂浆为标准确定砂浆已注满。3、坡面挖方施工第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页施工前先清刷坡面浮土,填补坑凹,使坡面大体平整。对相邻级边坡间的平台要做整平夯实处理,同时要保证一定的单向纵坡,以保证平台水沟的稳定性及排水顺畅性。根据放样后的横、竖梁位置,采用小型机具配合人工挖方。对不稳定的挖方槽底及坡面要做换填夯实处理。同一级边坡挖方顺序是:由上之下,一步到位,槽底密实平顺,禁止超挖。4、钢筋加工安装按设计图加工钢筋及安装5、模板施工模板安装前,先安装钢管架的稳固架。稳固架采用钢管临时锚固坡面内的方法。然后安装模板的支架,再进行模板安装。模板采用“3015”,模板表面必须光洁、平整。模板安装中要保证接缝紧密,板体顺直,严格控制模板错台,安装后的模板要保证一定的整体稳定性。模板施工时,要保证整体线型的直顺性,总体坡面的圆顺性。模板脱模剂必须涂抹均匀,严禁使用废弃的机用油。模板拆除时,要按照混凝土的浇筑顺序逐级拆除,拆除后的模板要...
