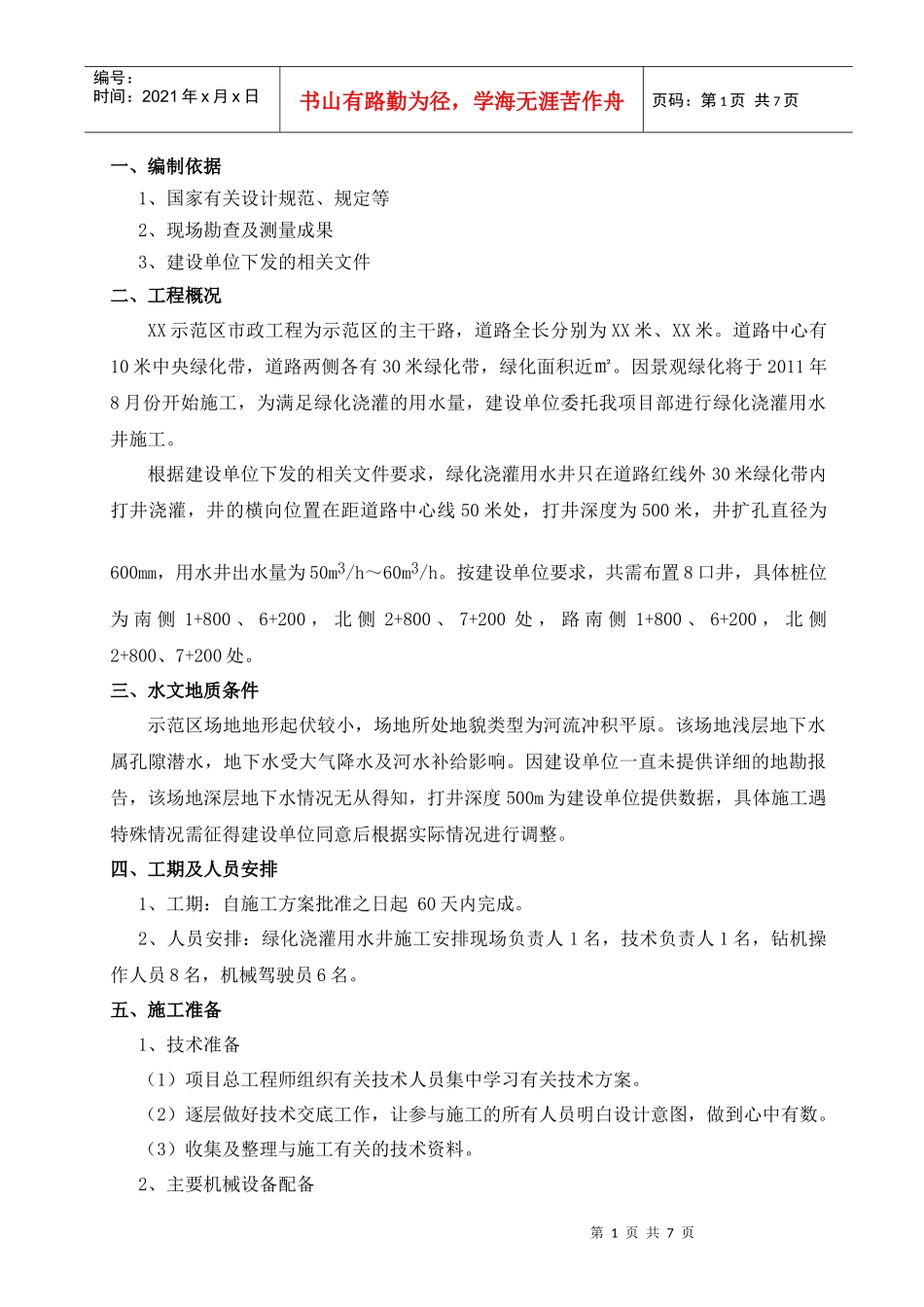

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页一、编制依据1、国家有关设计规范、规定等2、现场勘查及测量成果3、建设单位下发的相关文件二、工程概况XX示范区市政工程为示范区的主干路,道路全长分别为XX米、XX米
道路中心有10米中央绿化带,道路两侧各有30米绿化带,绿化面积近㎡
因景观绿化将于2011年8月份开始施工,为满足绿化浇灌的用水量,建设单位委托我项目部进行绿化浇灌用水井施工
根据建设单位下发的相关文件要求,绿化浇灌用水井只在道路红线外30米绿化带内打井浇灌,井的横向位置在距道路中心线50米处,打井深度为500米,井扩孔直径为600mm,用水井出水量为50m3/h~60m3/h
按建设单位要求,共需布置8口井,具体桩位为南侧1+800、6+200,北侧2+800、7+200处,路南侧1+800、6+200,北侧2+800、7+200处
三、水文地质条件示范区场地地形起伏较小,场地所处地貌类型为河流冲积平原
该场地浅层地下水属孔隙潜水,地下水受大气降水及河水补给影响
因建设单位一直未提供详细的地勘报告,该场地深层地下水情况无从得知,打井深度500m为建设单位提供数据,具体施工遇特殊情况需征得建设单位同意后根据实际情况进行调整
四、工期及人员安排1、工期:自施工方案批准之日起60天内完成
2、人员安排:绿化浇灌用水井施工安排现场负责人1名,技术负责人1名,钻机操作人员8名,机械驾驶员6名
五、施工准备1、技术准备(1)项目总工程师组织有关技术人员集中学习有关技术方案
(2)逐层做好技术交底工作,让参与施工的所有人员明白设计意图,做到心中有数
(3)收集及整理与施工有关的技术资料

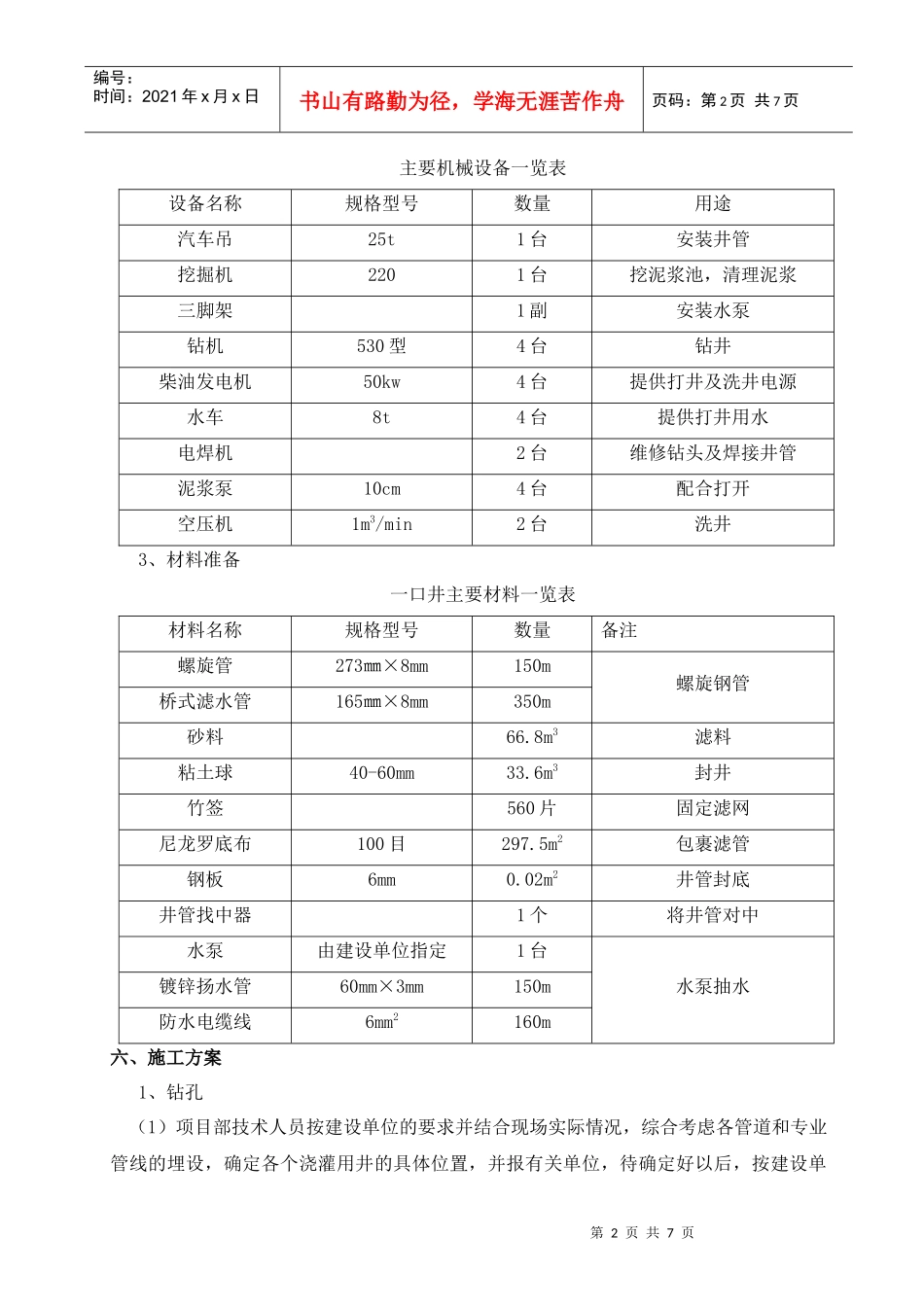

2、主要机械设备配备第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页主要机械设备一览表设备名称规
