施工方案第一章工程概况1
1工程内容本标段工程位于求新造船厂处
工程主要内容包括:新建防汛墙,共有三段,一段位于船坞处,另两段位于船台处,均要求与两边现有防汛墙接顺
2新建防汛墙结构型式本标段防汛墙结构主要分为二种基本型式:1、桩基承台式结构桩基承台式结构:前排为300×500×16000钢筋砼板桩,后排为350×400×16000钢筋砼方桩
承台底高程2
挡墙顶标高6
7m,墙身厚0
2、重力护壁式L型结构在原船坞结构上凿毛并种植钢筋,然后将L型结构的底板钢筋同种植钢筋绑扎,一并浇入底板内
底板底标高为-1
15m,底板宽7
0m,墙身厚0

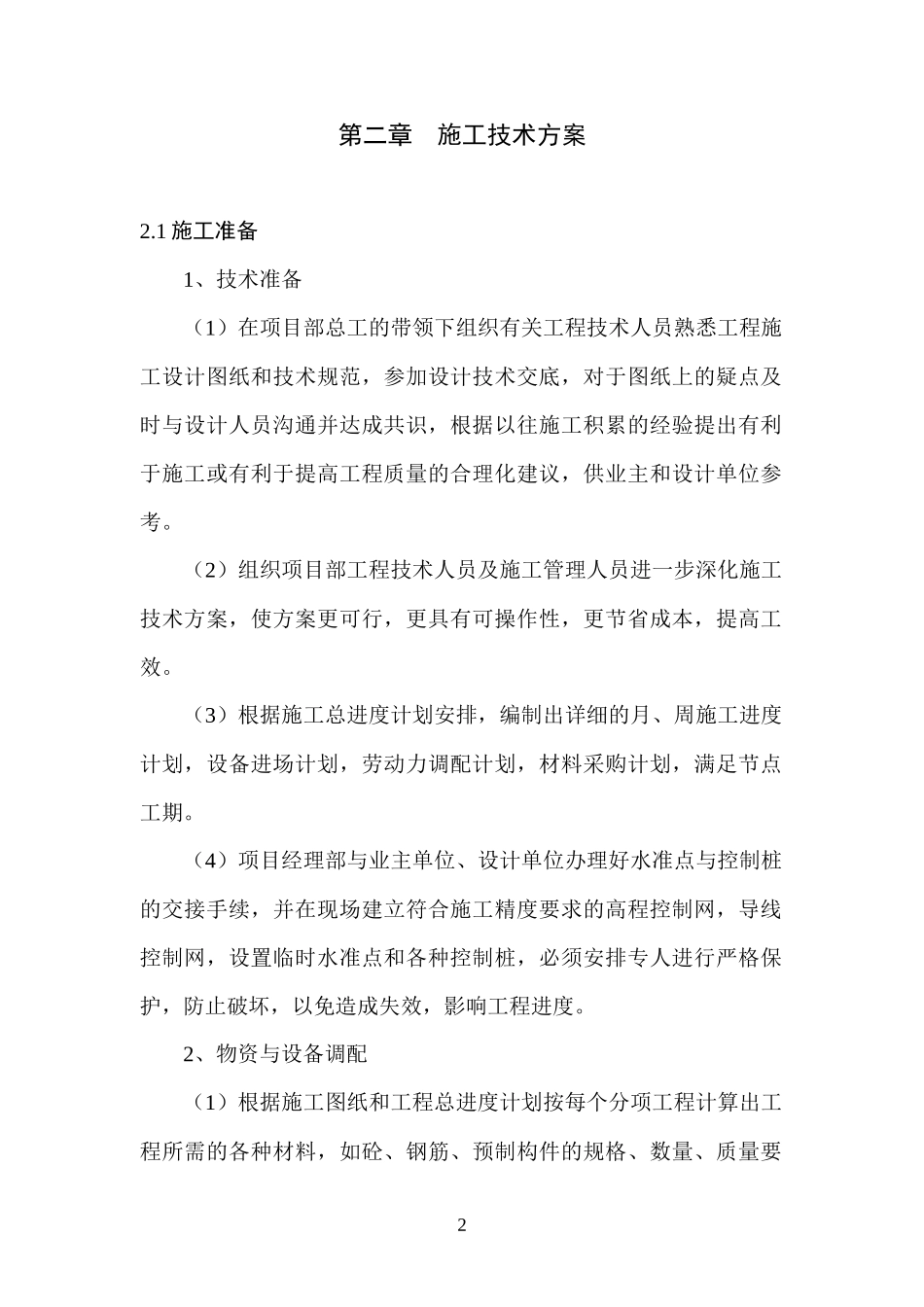

1第二章施工技术方案2
1施工准备1、技术准备(1)在项目部总工的带领下组织有关工程技术人员熟悉工程施工设计图纸和技术规范,参加设计技术交底,对于图纸上的疑点及时与设计人员沟通并达成共识,根据以往施工积累的经验提出有利于施工或有利于提高工程质量的合理化建议,供业主和设计单位参考
(2)组织项目部工程技术人员及施工管理人员进一步深化施工技术方案,使方案更可行,更具有可操作性,更节省成本,提高工效
(3)根据施工总进度计划安排,编制出详细的月、周施工进度计划,设备进场计划,劳动力调配计划,材料采购计划,满足节点工期
(4)项目经理部与业主单位、设计单位办理好水准点与控制桩的交接手续,并在现场建立符合施工精度要求的高程控制网,导线控制网,设置临时水准点和各种控制桩,必须安排专人进行严格保护,防止破坏,以免造成失效,影响工程进度
2、物资与设备调配(1)根据施工图纸和工程总进度计划按每个分项工程计算出工程所需的各种材料,如砼、钢筋、预制构件的规格、数量、质量要2求,及时与各生产厂家联系,派员实地考察后采购,编制切实可行的材料进场计划和试验计划

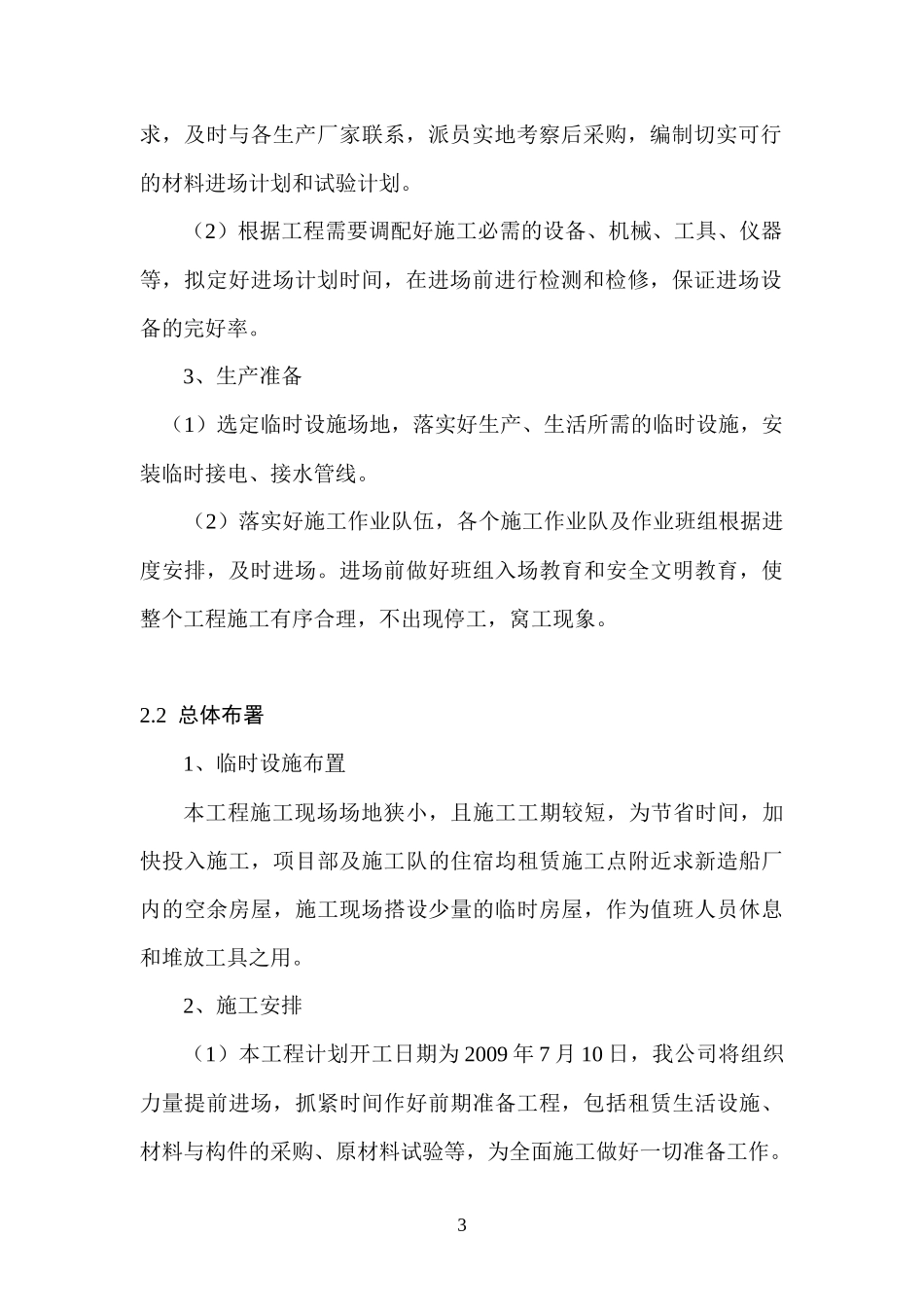

(2)根据工程需要调配好施工必需的设备、机
