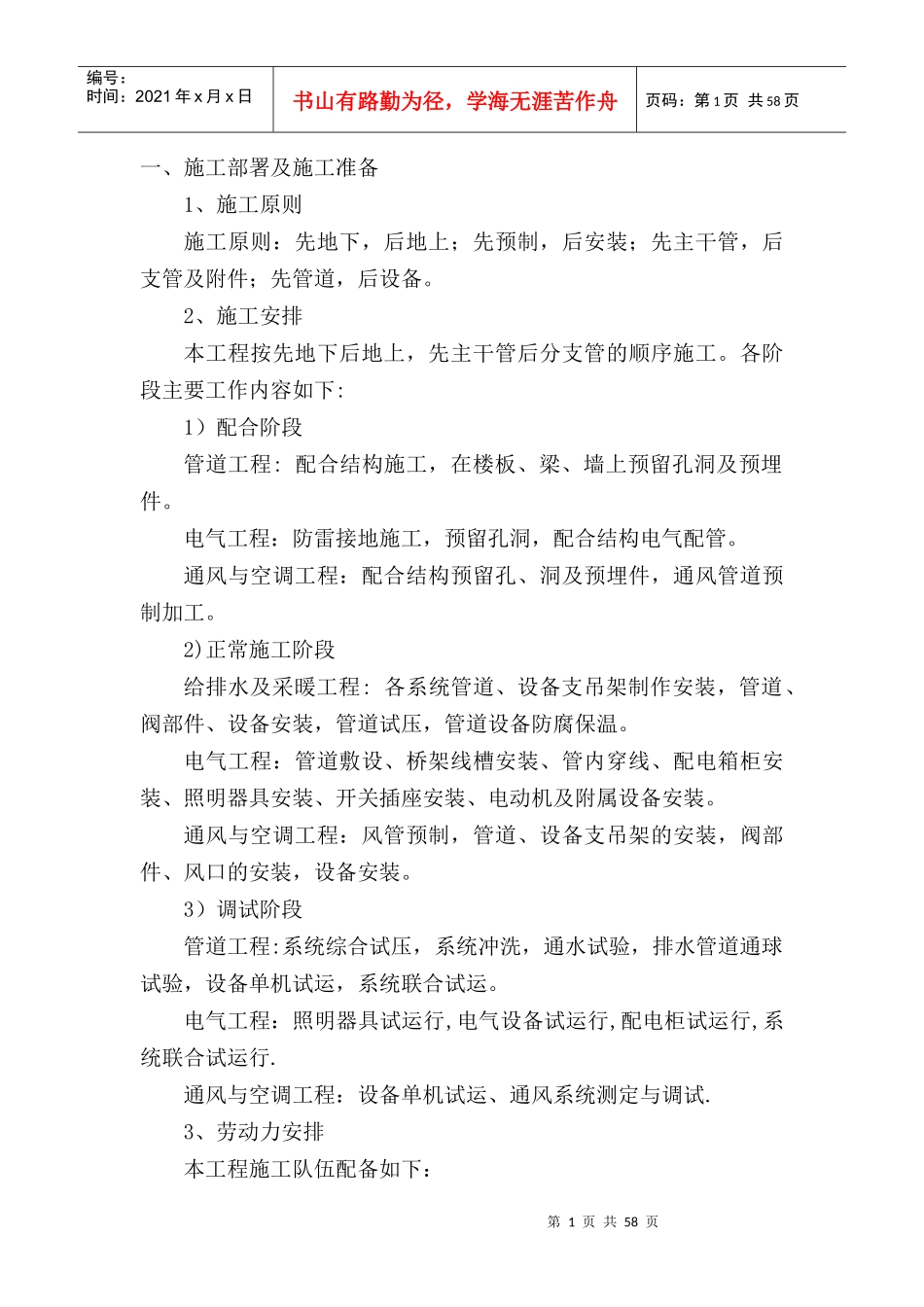

第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共58页一、施工部署及施工准备1、施工原则施工原则:先地下,后地上;先预制,后安装;先主干管,后支管及附件;先管道,后设备
2、施工安排本工程按先地下后地上,先主干管后分支管的顺序施工
各阶段主要工作内容如下:1)配合阶段管道工程:配合结构施工,在楼板、梁、墙上预留孔洞及预埋件
电气工程:防雷接地施工,预留孔洞,配合结构电气配管
通风与空调工程:配合结构预留孔、洞及预埋件,通风管道预制加工
2)正常施工阶段给排水及采暖工程:各系统管道、设备支吊架制作安装,管道、阀部件、设备安装,管道试压,管道设备防腐保温
电气工程:管道敷设、桥架线槽安装、管内穿线、配电箱柜安装、照明器具安装、开关插座安装、电动机及附属设备安装
通风与空调工程:风管预制,管道、设备支吊架的安装,阀部件、风口的安装,设备安装
3)调试阶段管道工程:系统综合试压,系统冲洗,通水试验,排水管道通球试验,设备单机试运,系统联合试运
电气工程:照明器具试运行,电气设备试运行,配电柜试运行,系统联合试运行
通风与空调工程:设备单机试运、通风系统测定与调试
3、劳动力安排本工程施工队伍配备如下:第2页共58页第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共58页通风施工队:负责风管及部件的制作加工及安装工作,20人
管道施工队:负责管道的施工,40人
保温施工队:负责所有水管、风管、设备的保温工作,20人
电气施工队:负责电气系统的安装,70人

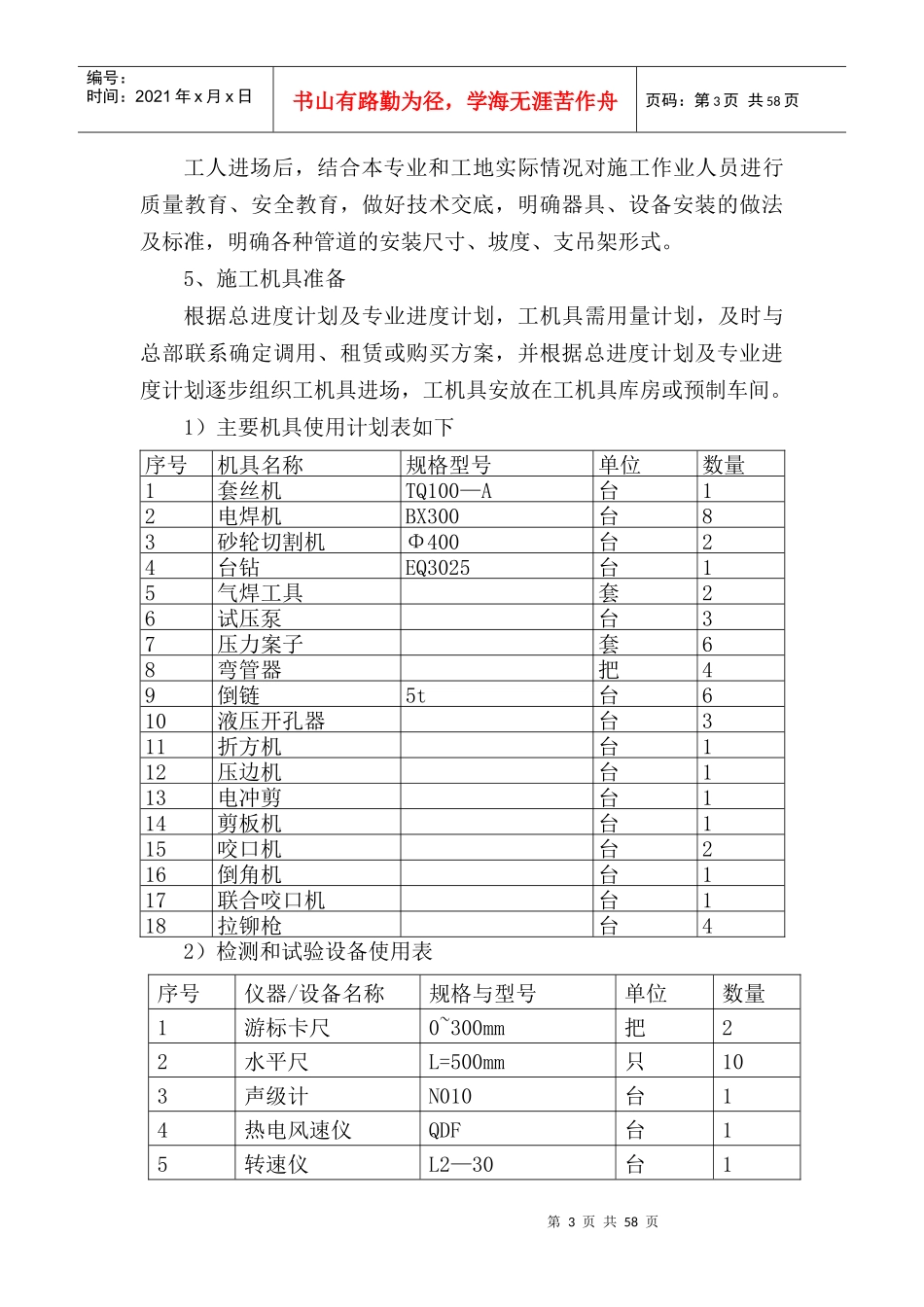

主要劳动力安排如下:施工配合阶段正常施工期高峰施工期调试阶段保温工10152010管工20404020焊工1010154电工40607030通风工15303020钳工4424、技术准备若我公司中标,将立即组织有关人员进行图纸会审
