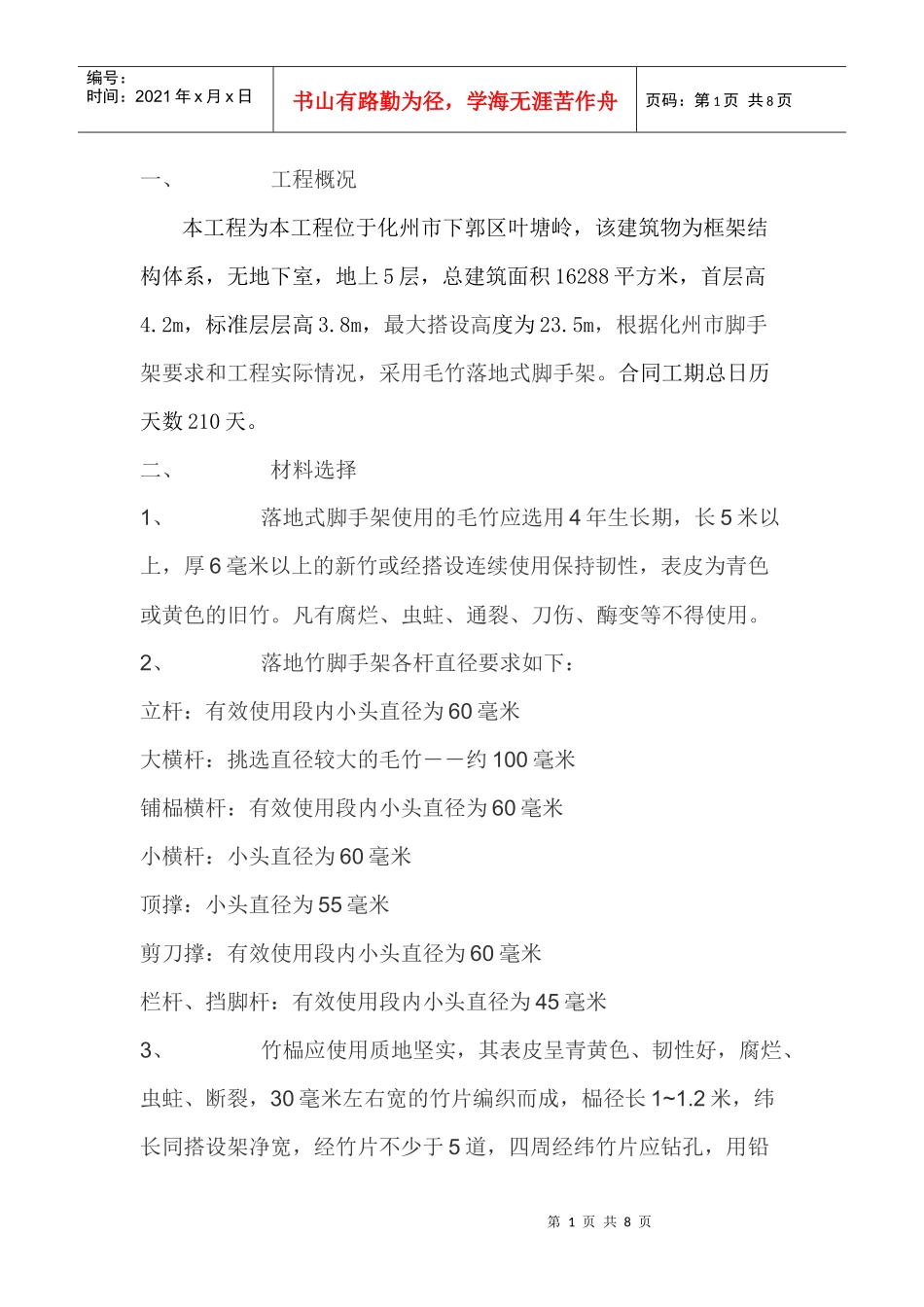

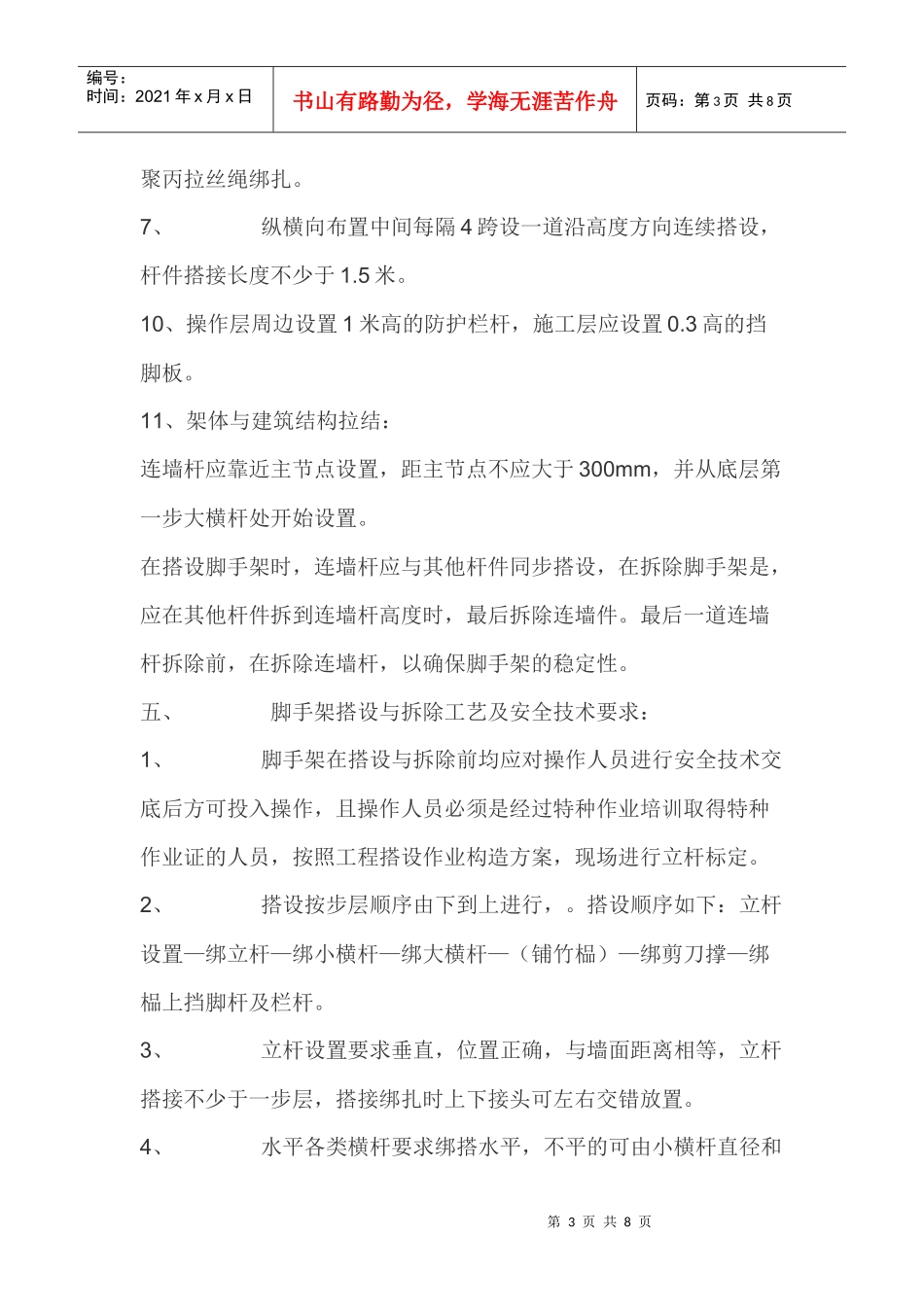

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页一、工程概况本工程为本工程位于化州市下郭区叶塘岭,该建筑物为框架结构体系,无地下室,地上5层,总建筑面积16288平方米,首层高4
2m,标准层层高3
8m,最大搭设高度为23
5m,根据化州市脚手架要求和工程实际情况,采用毛竹落地式脚手架
合同工期总日历天数210天
二、材料选择1、落地式脚手架使用的毛竹应选用4年生长期,长5米以上,厚6毫米以上的新竹或经搭设连续使用保持韧性,表皮为青色或黄色的旧竹
凡有腐烂、虫蛀、通裂、刀伤、酶变等不得使用
2、落地竹脚手架各杆直径要求如下:立杆:有效使用段内小头直径为60毫米大横杆:挑选直径较大的毛竹――约100毫米铺榀横杆:有效使用段内小头直径为60毫米小横杆:小头直径为60毫米顶撑:小头直径为55毫米剪刀撑:有效使用段内小头直径为60毫米栏杆、挡脚杆:有效使用段内小头直径为45毫米3、竹榀应使用质地坚实,其表皮呈青黄色、韧性好,腐烂、虫蛀、断裂,30毫米左右宽的竹片编织而成,榀径长1~1
2米,纬长同搭设架净宽,经竹片不少于5道,四周经纬竹片应钻孔,用铅第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页丝绑扎封闭
4、绑扎绳系特制聚丙拉丝绳制成,其规格通常为0
5毫米,拉力不少于0
25KN,根据绑扎需要裁成定长
5、联墙件使用材料直径为6mm圆钢或8#铅丝材料,毛竹或40×60毫米小方木作压(顶)结材料
三、立杆基础:1、立杆座落在素砼垫层上,排水畅通,没有积水,脚手架搭设高度25m
2、立杆不埋地,离地面30cm处,设置纵向及横向扫地杆,设置扫地杆的做法与大横杆相同
四、搭设要求:1、脚手架搭设必须配合施工进度搭设,搭设高度必须保证高出施工层1米以上
2、本工程立杆纵距为0
