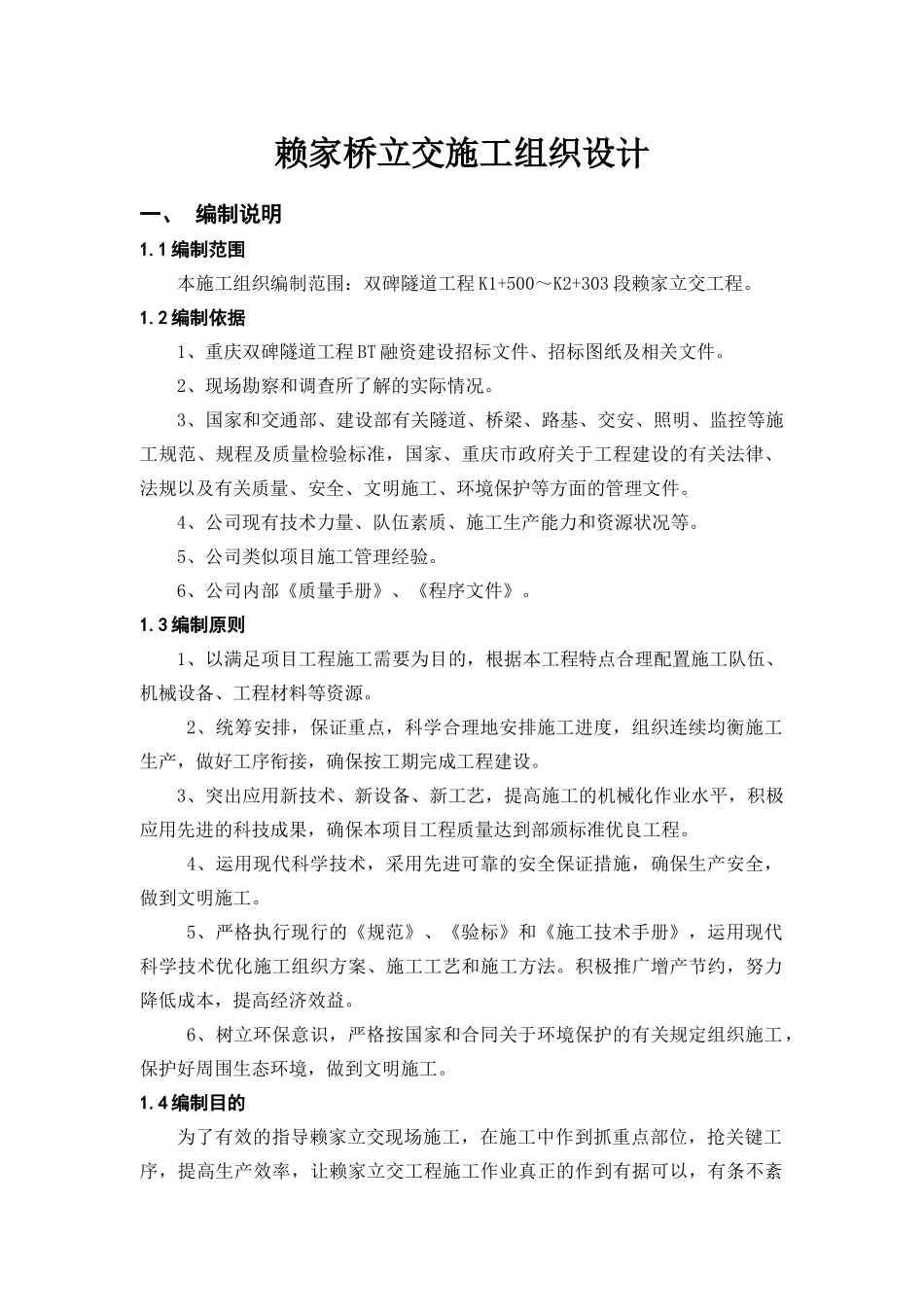

赖家桥立交施工组织设计一、编制说明1
1编制范围本施工组织编制范围:双碑隧道工程K1+500~K2+303段赖家立交工程
2编制依据1、重庆双碑隧道工程BT融资建设招标文件、招标图纸及相关文件
2、现场勘察和调查所了解的实际情况
3、国家和交通部、建设部有关隧道、桥梁、路基、交安、照明、监控等施工规范、规程及质量检验标准,国家、重庆市政府关于工程建设的有关法律、法规以及有关质量、安全、文明施工、环境保护等方面的管理文件
4、公司现有技术力量、队伍素质、施工生产能力和资源状况等
5、公司类似项目施工管理经验
6、公司内部《质量手册》、《程序文件》
3编制原则1、以满足项目工程施工需要为目的,根据本工程特点合理配置施工队伍、机械设备、工程材料等资源
2、统筹安排,保证重点,科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设
3、突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保本项目工程质量达到部颁标准优良工程
4、运用现代科学技术,采用先进可靠的安全保证措施,确保生产安全,做到文明施工
5、严格执行现行的《规范》、《验标》和《施工技术手册》,运用现代科学技术优化施工组织方案、施工工艺和施工方法
积极推广增产节约,努力降低成本,提高经济效益
6、树立环保意识,严格按国家和合同关于环境保护的有关规定组织施工,保护好周围生态环境,做到文明施工
4编制目的为了有效的指导赖家立交现场施工,在施工中作到抓重点部位,抢关键工序,提高生产效率,让赖家立交工程施工作业真正的作到有据可以,有条不紊循序渐进,最终确保安全,质量和工期目标的顺利实现
二、工程概况2

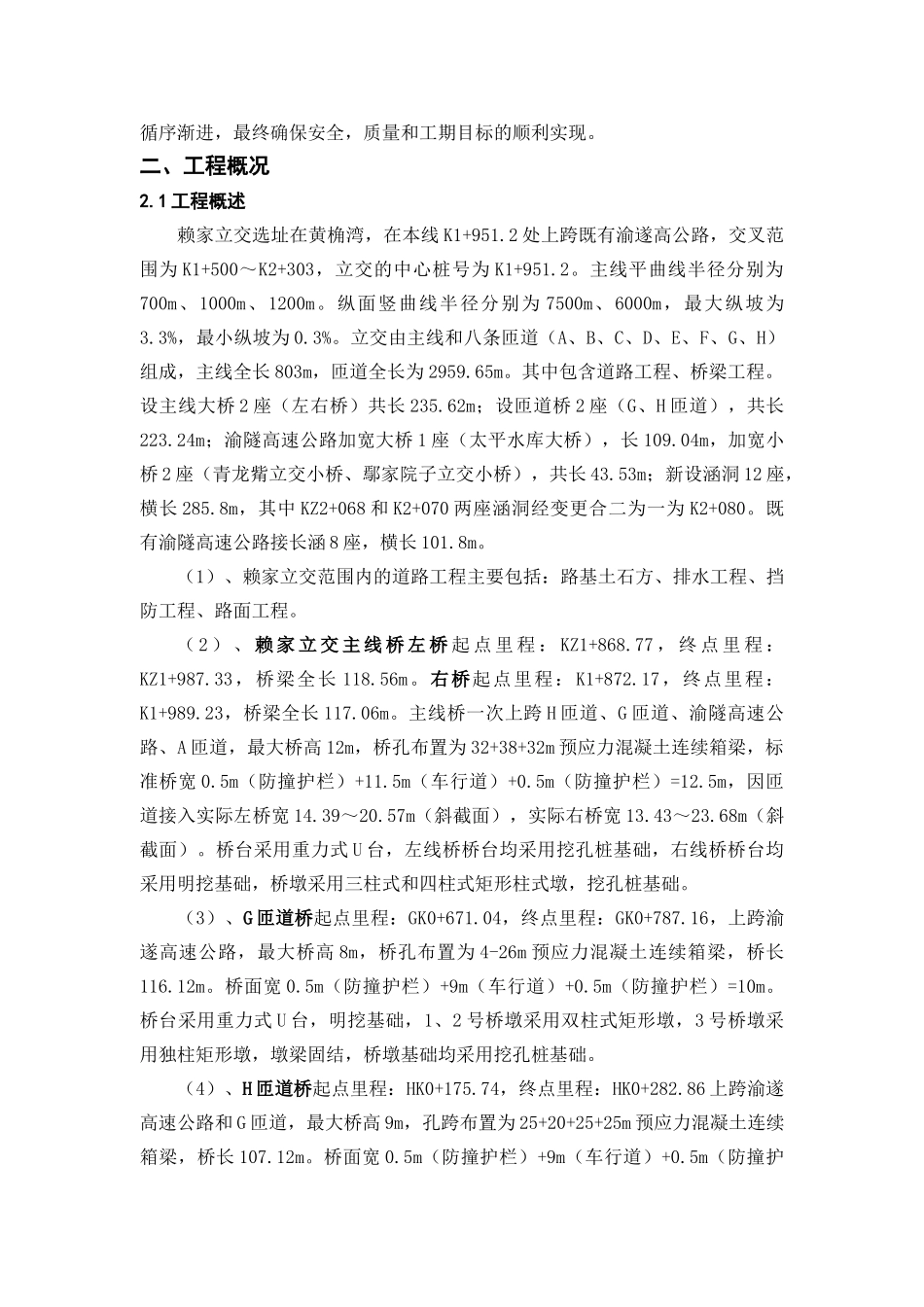

1工程概述赖家立交选址在黄桷湾,在本线K1+951

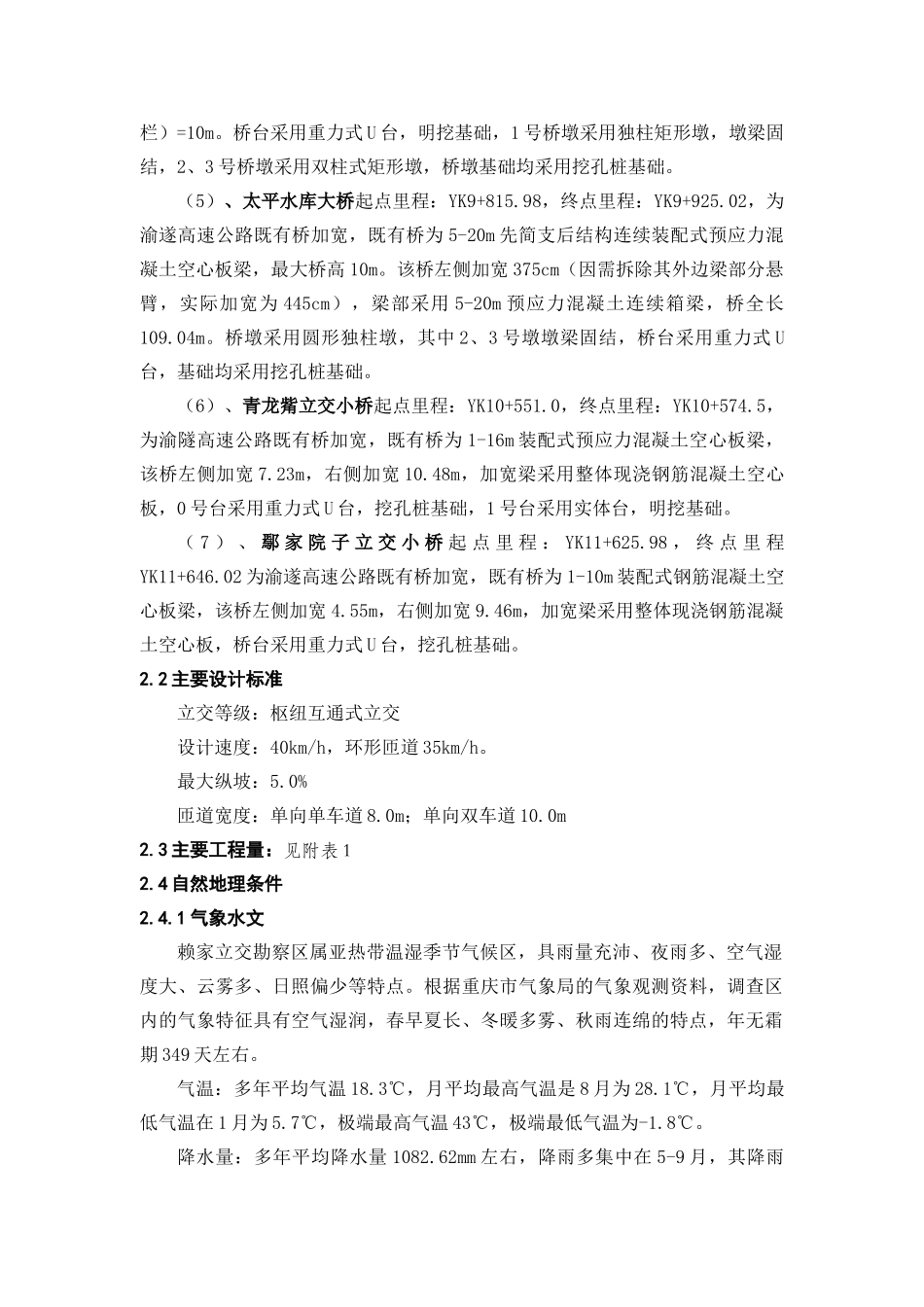

2处上跨既有渝遂高公路,交叉范围为K1+500~K2+303,立交的中心桩号为K1+951
