营业线施工培训营业线施工主要分为以下几部分:一、各站、段《营业线施工安全协议》年、月会签,办理工务处《铁路营业线施工许可证》
二、《沈阳铁路局()月份B类不纳入月度施工计划及C类临近营业线施工安全监控计划表》月会签
三、《施工机械、车辆区间保护区内、站内施工作业审批表》车务、工务段、分监室会签
四、营业线封锁施工计划审批表会签
营业线临时封锁施工计划申请五、封锁施工日计划会签
六、增设道口、铺设临时道口审批
七、穿(跨)越铁路工程修建审批表一、进入施工现场前,要完成以下前期工作1
确定工程后由技术部和项目部汇编施工组织设计、安全技术措施、应急预案和防洪预案,经建设单位、主管部门、监理审查、施工单位审批后交于工程部
由项目部与设备管理单位(电务段、通信段、供电段等)联系,共同去施工现场确认施工地点及影响范围,由设备管理单位填写施工现场确认单,项目部把施工现场确认单上交到工程部
由工程部备齐施工图、设计文件、审批会议记录、概预算审查意见、施工组织设计、安全技术措施、应急预案、防洪预案、施工现场确认单(电务段、通信段、供电段等)等资料,然后会签各站、段年、月的《营业线施工安全协议》(见表1)
各站、段《营业线施工安全协议》会签后,由工程部到铁路局有关处室会签《营业线施工安全协议》,然后到工务处和电务处办理《铁路营业线施工许可证》
由项目部准备施工机械、车辆的操纵人员上岗培训合格证、身份证、驾驶证及机械车辆合格证等四证的复印件,上交到工程部,工程部办理《施工机械、车辆区间保护区内及站内施工作业审批表》(见表2)
项目部每月8日前提报下月的临近营业线施工B、C类计划及施工现场确认单(电务段、通信段、供电段等),上报到工程部,由工程部办理《沈阳铁路局()月份B类不纳入月度施工计划及C类临近营业线施工安全监控计划表》(见表3)

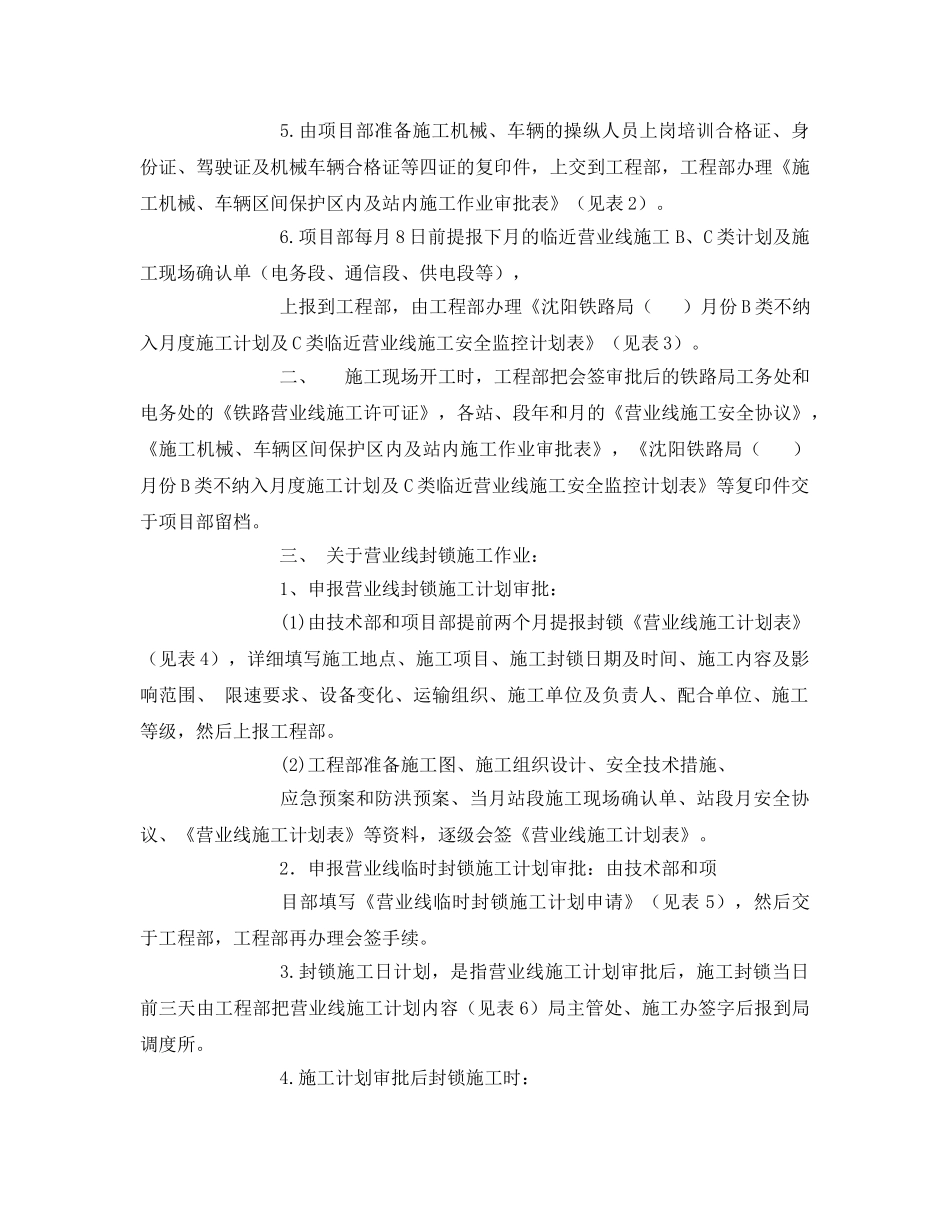

二、施工现场开工时,工程部把会签审批后的
