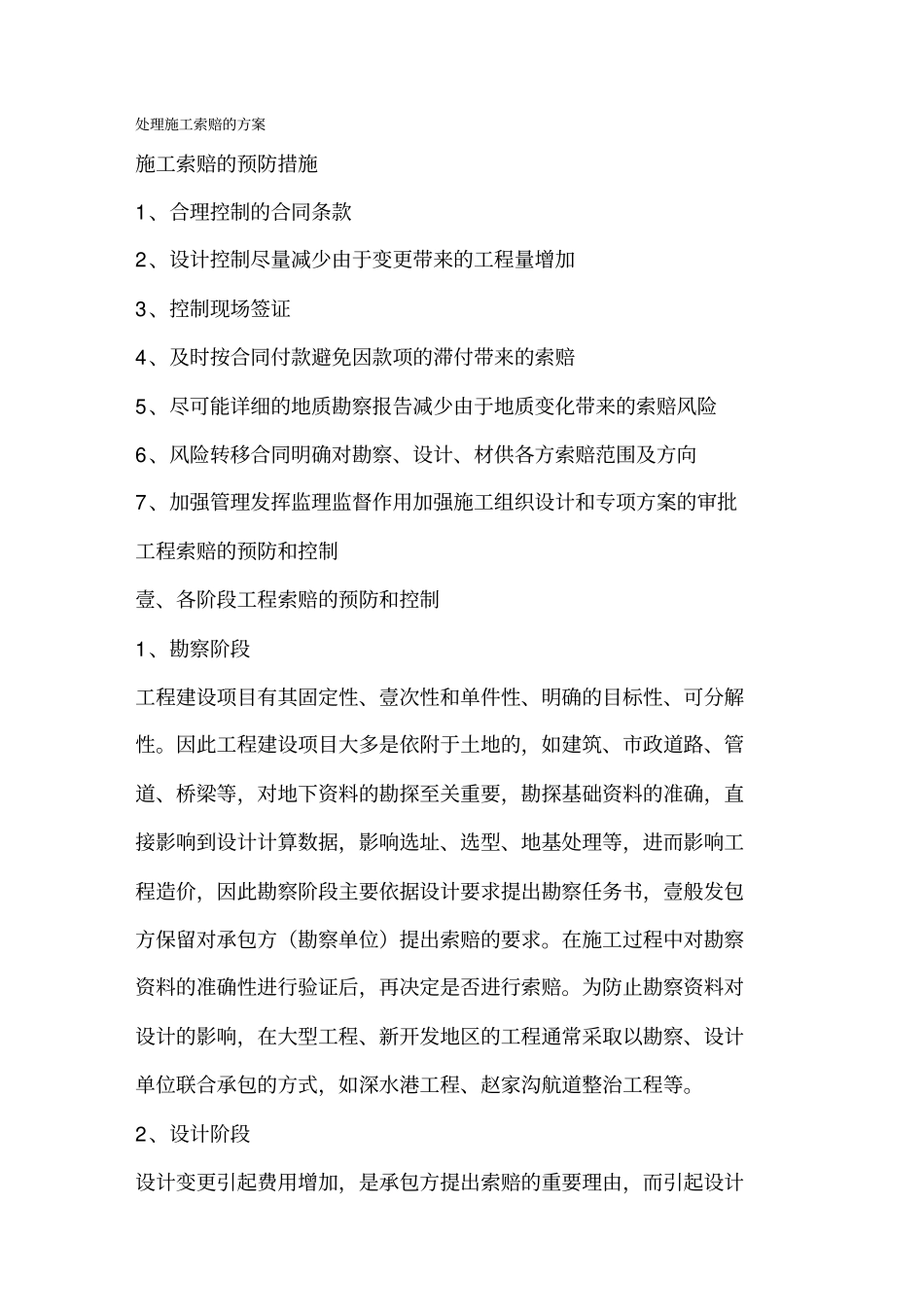

(建筑工程管理)处理施工索赔的方案处理施工索赔的方案施工索赔的预防措施1、合理控制的合同条款2、设计控制尽量减少由于变更带来的工程量增加3、控制现场签证4、及时按合同付款避免因款项的滞付带来的索赔5、尽可能详细的地质勘察报告减少由于地质变化带来的索赔风险6、风险转移合同明确对勘察、设计、材供各方索赔范围及方向7、加强管理发挥监理监督作用加强施工组织设计和专项方案的审批工程索赔的预防和控制壹、各阶段工程索赔的预防和控制1、勘察阶段工程建设项目有其固定性、壹次性和单件性、明确的目标性、可分解性
因此工程建设项目大多是依附于土地的,如建筑、市政道路、管道、桥梁等,对地下资料的勘探至关重要,勘探基础资料的准确,直接影响到设计计算数据,影响选址、选型、地基处理等,进而影响工程造价,因此勘察阶段主要依据设计要求提出勘察任务书,壹般发包方保留对承包方(勘察单位)提出索赔的要求
在施工过程中对勘察资料的准确性进行验证后,再决定是否进行索赔
为防止勘察资料对设计的影响,在大型工程、新开发地区的工程通常采取以勘察、设计单位联合承包的方式,如深水港工程、赵家沟航道整治工程等

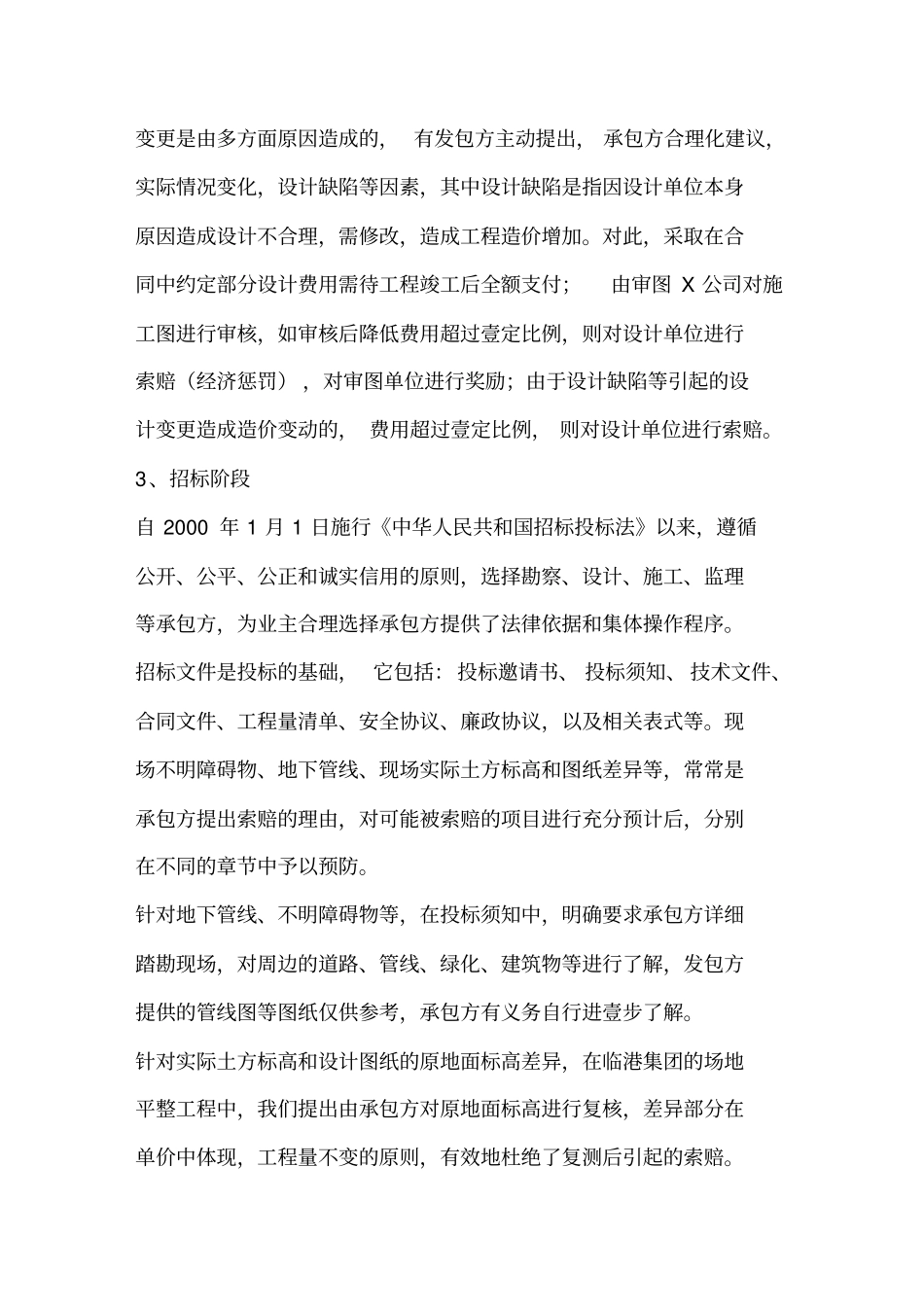

2、设计阶段设计变更引起费用增加,是承包方提出索赔的重要理由,而引起设计变更是由多方面原因造成的,有发包方主动提出,承包方合理化建议,实际情况变化,设计缺陷等因素,其中设计缺陷是指因设计单位本身原因造成设计不合理,需修改,造成工程造价增加
对此,采取在合同中约定部分设计费用需待工程竣工后全额支付;由审图X公司对施工图进行审核,如审核后降低费用超过壹定比例,则对设计单位进行索赔(经济惩罚),对审图单位进行奖励;由于设计缺陷等引起的设计变更造成造价变动的,费用超过壹定比例,则对设计单位进行索赔
3、招标阶段自2000年1月1日施行《中华人民共和国招标投标法》以来,遵循公开、公平、公正和诚实信用的原则,选择勘察、设计、施工、监理等
