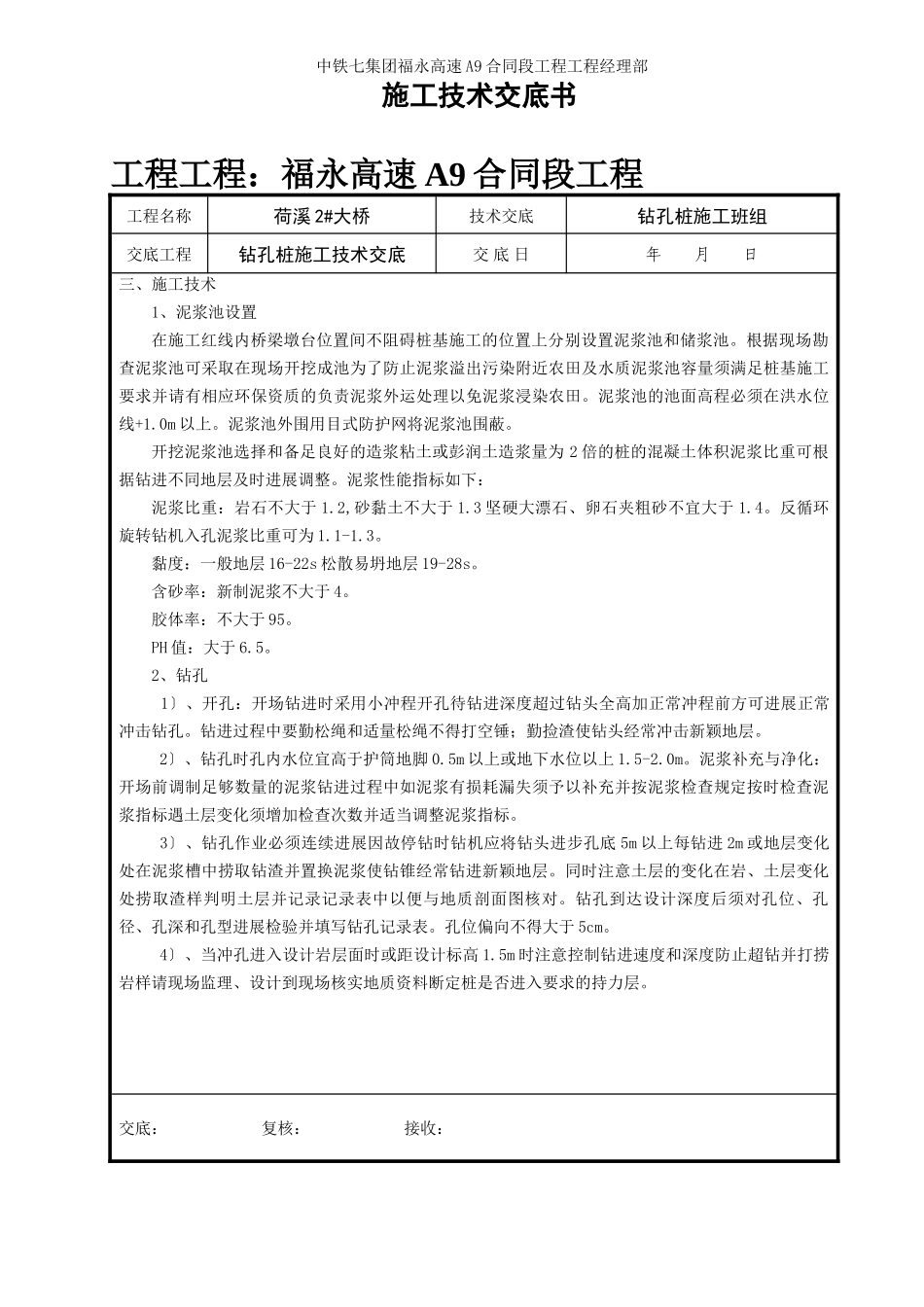

中铁七集团福永高速A9合同段工程工程经理部施工技术交底书工程工程:福永高速A9合同段工程工程名称荷溪2#大桥技术交底钻孔桩施工班组交底工程钻孔桩施工技术交底交底日年月日一、交底目的:指导钻孔桩根底施工二、施工准备:1、施工前派专人对桩位范围的地下线进展探孔排查防止施工对线造成影响
假设桩机在架空线路下作业桩机与架空线路之间的最小间隔必须符合平安要求
2、测量放线:按图纸桩位位置进展桩根底测量放线将钻孔桩位置定出并十字护桩控制以便施工中核对
3、选配适宜的桩机并进展检修准备相应数量的粘性土及配套的材料、机具以及水、电路的畅通情况确保正常
4、做砼配合比试验资料并对使用的钢筋等主材抽样送检
5、场地平整:场地的作业平台须巩固稳定能承受施工作业时所有静、活荷载同时必须考虑施工设备能平安进、退场根据现场详细情况选择适宜的作业方式
旱地、陡坡:去除杂物并平整压实至作业面作业面积必须满足机具设备和配套设施
水田:根据水位情况及水田土质情况使用片石换填根底填土至水面以上1
6、采用泥浆循环净化系统在桩位附近开挖泥浆池及储浆池
7、埋设护筒护筒有固定桩位保护孔口不致坍塌隔离地面水及保证孔内泥浆面高出施工水位等作用钻孔桩根底在钻孔前根据实际情况分别选用钢护筒或钢筋混泥土护筒
钻孔前须设置巩固不漏水的孔口护筒
护筒内径大于钻头直径40cm护筒顶面高出施工水位或地下水位2m以满足孔内泥浆面的高度要求在旱地或筑岛是还必须高出施工地面0
护筒埋置深度符合以下规定:、岸滩上黏性土不小于1m砂类土不小于2m
当表层土松软时将护筒埋置到较坚硬实的土层中至少0
岸滩上埋设护筒在护筒四周回填黏土并分层夯实;钢护筒可用锤击、加压、振动等下沉护筒
、水中筑岛上护筒宜埋入河床以下1m水中平合可按施工水位、流速、冲刷及地质条件等因素确定埋深必要时打入不透水层
、护筒顶面中心与设计桩位偏向不大于5c
