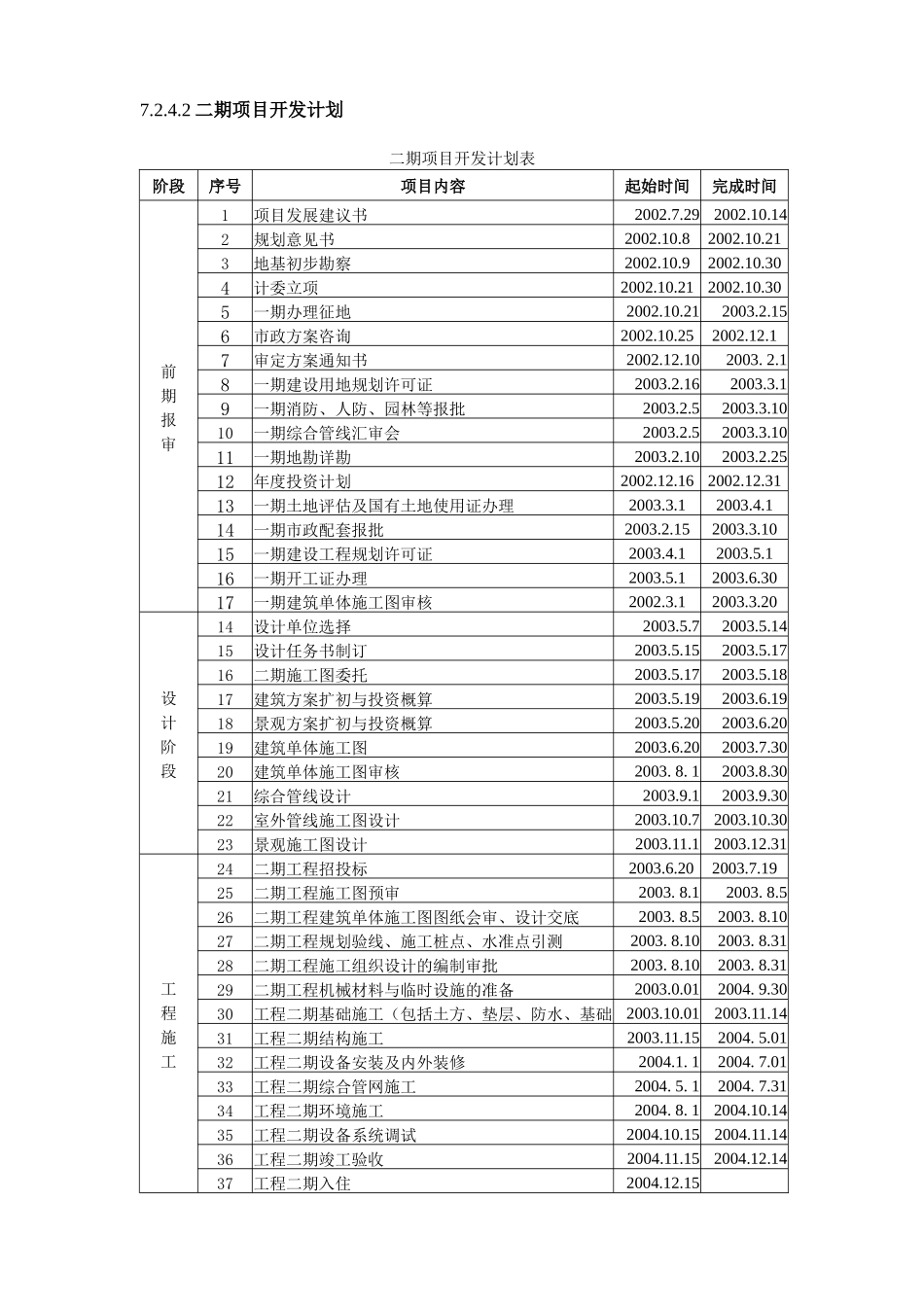

招商地产项目开发操作手册一期项目开发计划表阶段序号项目内容起始时间完成时间前期报审1规划意见书2002
212地基初步勘察2002
303计委立项2002
212002
304一期办理征地2002
155市政方案咨询2002
252003
106审定方案通知书2002
102003
17一期建设用地规划许可证2003
162003
108一期消防、人防、园林等报批2003
102003
109一期综合管线汇审会2003
102003
1010一期地勘详勘2003
102003
2511年度投资计划2002
162002
3112一期土地评估及国有土地使用证办理2003
113一期市政配套报批2003
152003
1014一期建设工程规划许可证2003
152003
115一期开工证办理2003
3016一期建筑单体施工图审核2002
2017一期销售证办理2003
302003
10设计阶段18设计单位选择2002
302002
2419设计任务书制订2002
242002
2620总体规划、景观设计委托2002
272002
1421设计单位跟进与调整2002
422总体规划、景观概念方案确定2002
2123总体规划、景观方案确定(含典型单体、会所概2002
222002
1224会所方案设计确定2002
132002

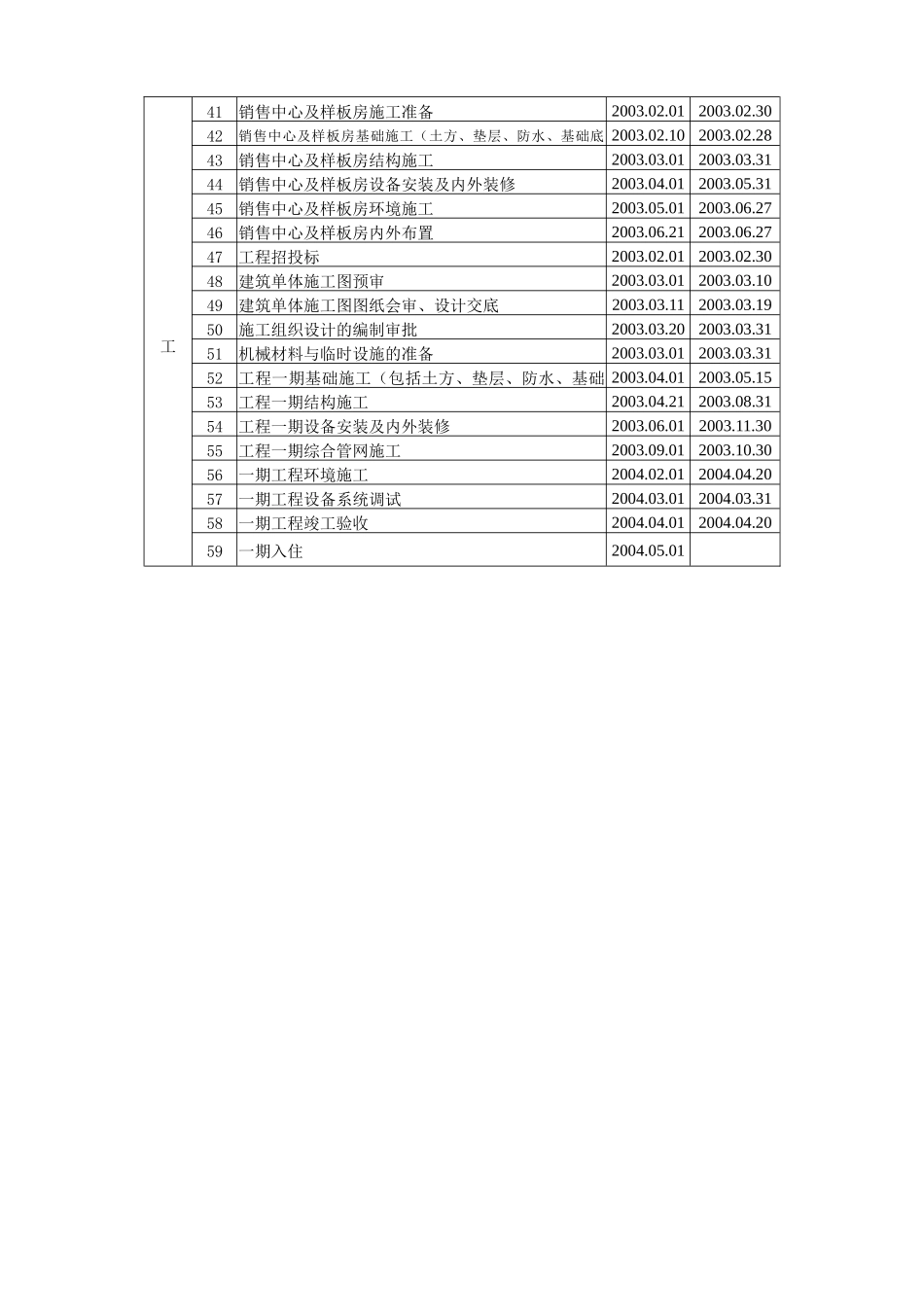

2625样板间方案设计2002
272003
926会所扩初及施工图设计2002
272003
2027建筑
