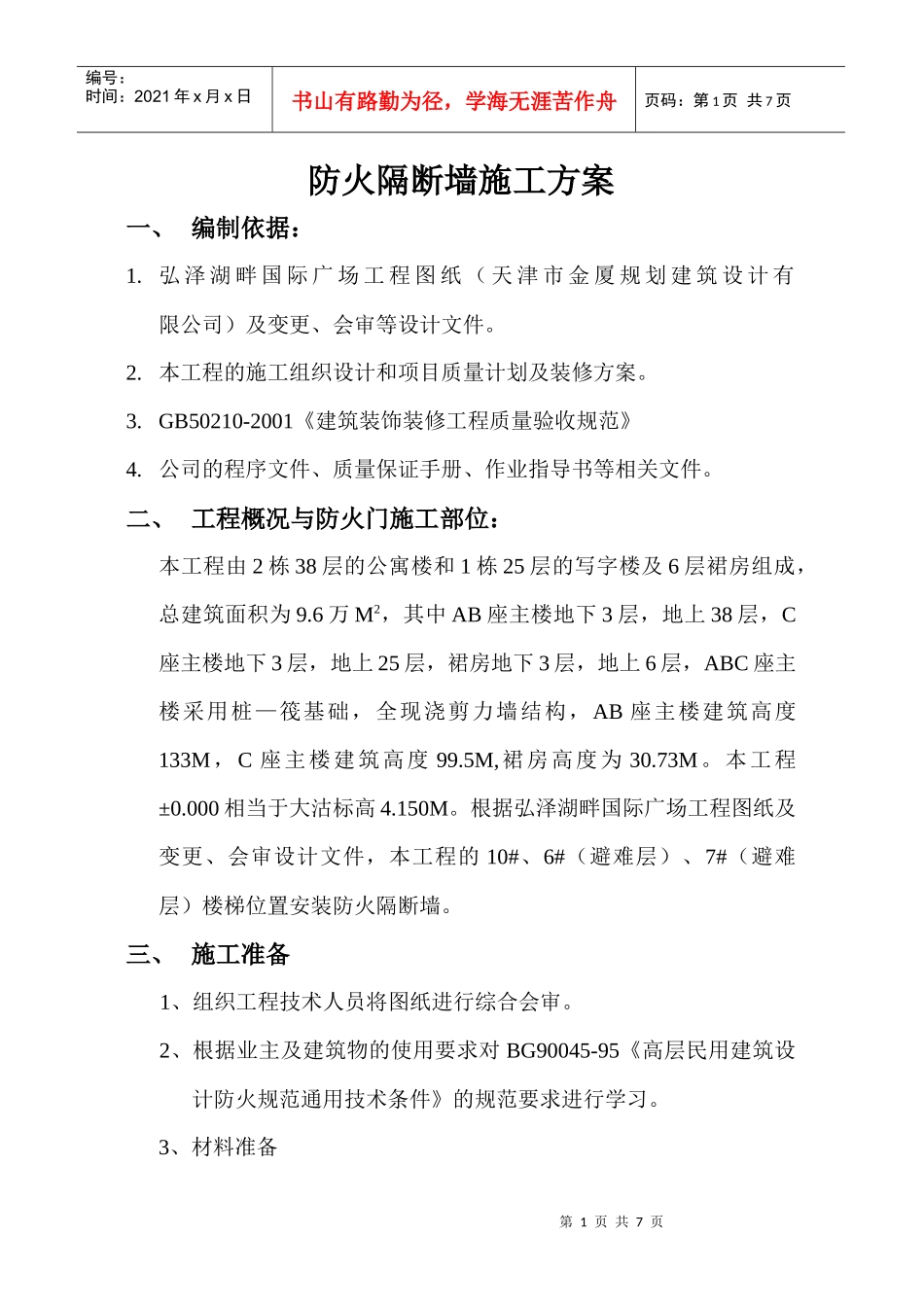

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页防火隔断墙施工方案一、编制依据:1
弘泽湖畔国际广场工程图纸(天津市金厦规划建筑设计有限公司)及变更、会审等设计文件
本工程的施工组织设计和项目质量计划及装修方案
GB50210-2001《建筑装饰装修工程质量验收规范》4
公司的程序文件、质量保证手册、作业指导书等相关文件
二、工程概况与防火门施工部位:本工程由2栋38层的公寓楼和1栋25层的写字楼及6层裙房组成,总建筑面积为9
6万M2,其中AB座主楼地下3层,地上38层,C座主楼地下3层,地上25层,裙房地下3层,地上6层,ABC座主楼采用桩—筏基础,全现浇剪力墙结构,AB座主楼建筑高度133M,C座主楼建筑高度99
5M,裙房高度为30
000相当于大沽标高4
根据弘泽湖畔国际广场工程图纸及变更、会审设计文件,本工程的10#、6#(避难层)、7#(避难层)楼梯位置安装防火隔断墙
三、施工准备1、组织工程技术人员将图纸进行综合会审
2、根据业主及建筑物的使用要求对BG90045-95《高层民用建筑设计防火规范通用技术条件》的规范要求进行学习

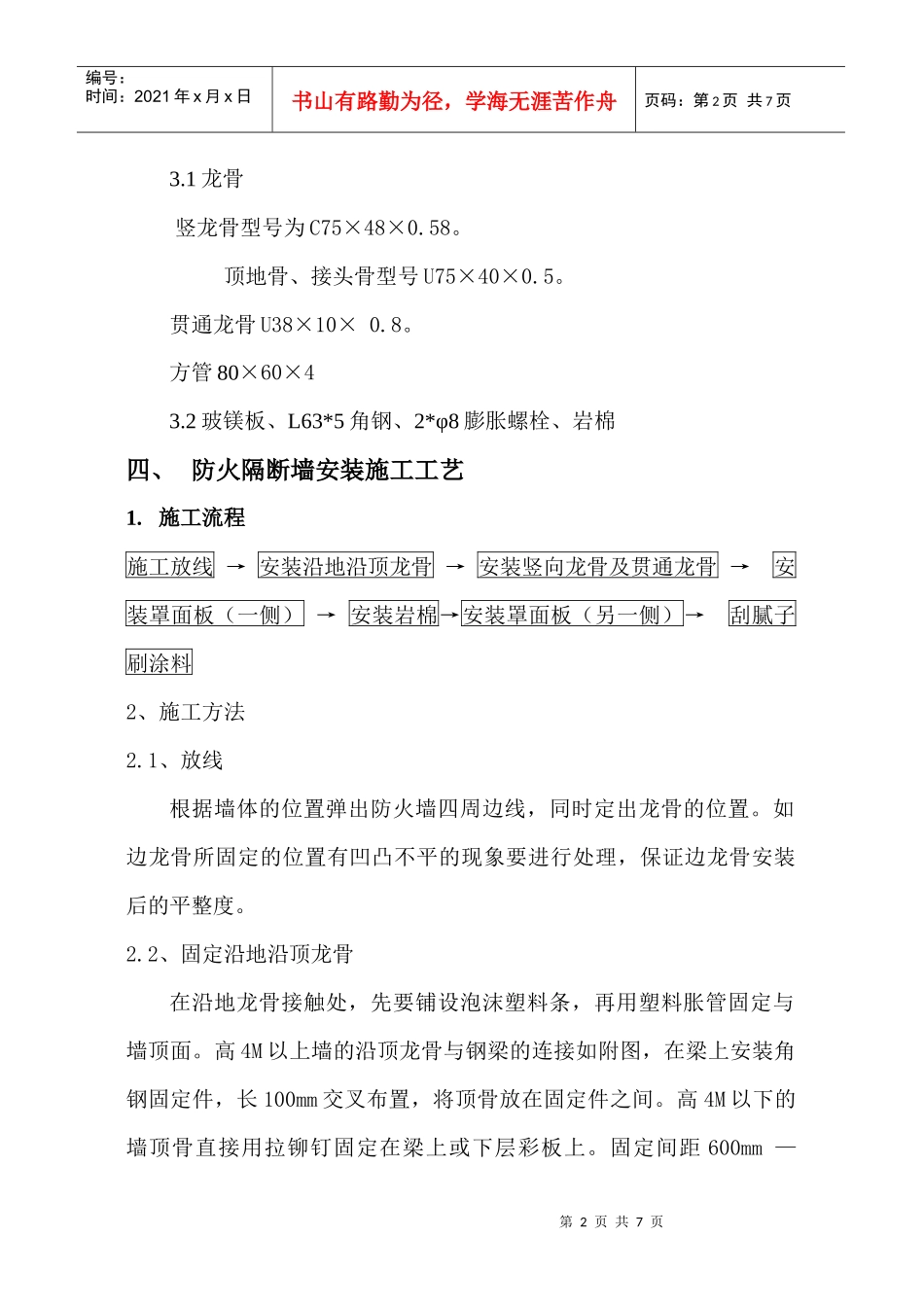

3、材料准备第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页3
1龙骨竖龙骨型号为C75×48×0
顶地骨、接头骨型号U75×40×0
贯通龙骨U38×10×0
方管80×60×43
2玻镁板、L63*5角钢、2*φ8膨胀螺栓、岩棉四、防火隔断墙安装施工工艺1
施工流程施工放线→安装沿地沿顶龙骨→安装竖向龙骨及贯通龙骨→安装罩面板(一侧)→安装岩棉→安装罩面板(另一侧)→刮腻子刷涂料2、施工方法2
1、放线根据墙体的位置弹出防火墙四周边线,同时定出龙骨的位置

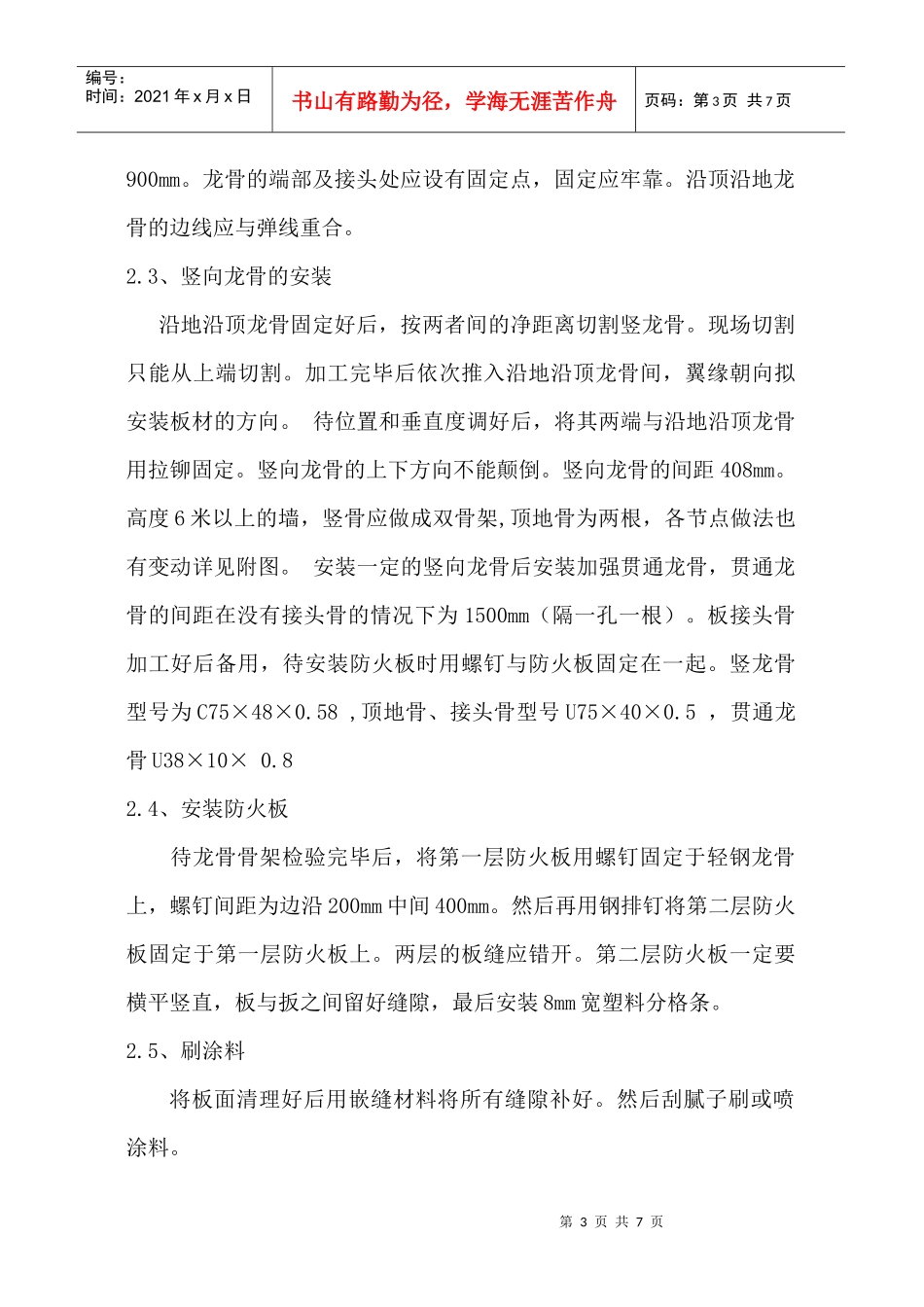

如边龙骨所固定的位置有凹凸不平
