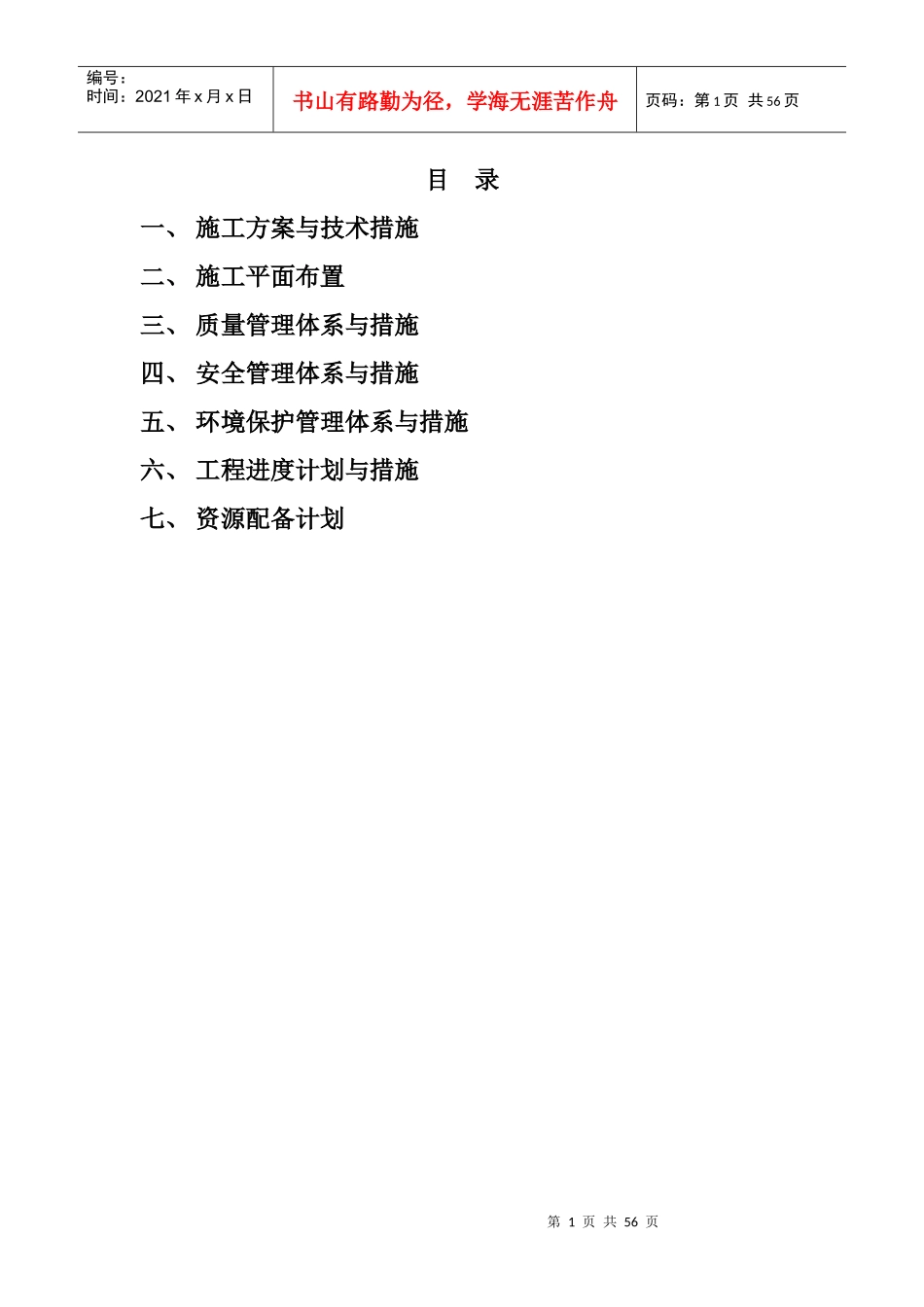

第1页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共56页目录一、施工方案与技术措施二、施工平面布置三、质量管理体系与措施四、安全管理体系与措施五、环境保护管理体系与措施六、工程进度计划与措施七、资源配备计划第2页共56页第1页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共56页一、施工方案与技术措施1、工程概况:1
1工程名称:洪江区农村环境连片综合整治示范工程后续项目工程施工1
2建设地点:洪江区三乡21个村境内1
3建设单位:洪江区环境保护局1
4计划工期:70天;计划开工日期2012年6月20日计划完工日期2012年8月30日2、工程特点:2
1本工程系洪江区农村环境连片综合整治示范工程后续项目工程施工,包括新建垃圾屋、垃圾池、沤肥池、沼气池等建设,总投资约400万元;施工现场平面面积比较宽松,施工中采取现场围护隔离措施,尽力避免干扰周边居民的饮食起居,保证正常施工
2本工程综合环境整治工程,要求施工时的各方案一定要按施工图纸认真负责的执行,由于安装工程系统多,施工工艺较复杂,质量标准要求高,属“高、精、难”工程,要求施工方法精度高,须严细管理,强化施工技术指导及质量检控
第3页共56页第2页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共56页2
3要求施工中严格控制排污、噪声、粉尘、建筑垃圾及施工机械车辆不得危害周边环境和民众健康
4工程量较大,施工期较紧,本工程工期为70日历天;自然条件及施工条件较好,便于组织优势队伍展开流水施工
3、工程建设目标:根据招标文件的要求和本工程的重要性,本工程项目的综合目标包括以下方面:3
1质量目标:合格及以上
2工期目标:根据我公司的实力、业主的要求以及以前做类似工程的经验
我们公司将确保在规定工期70日历天
