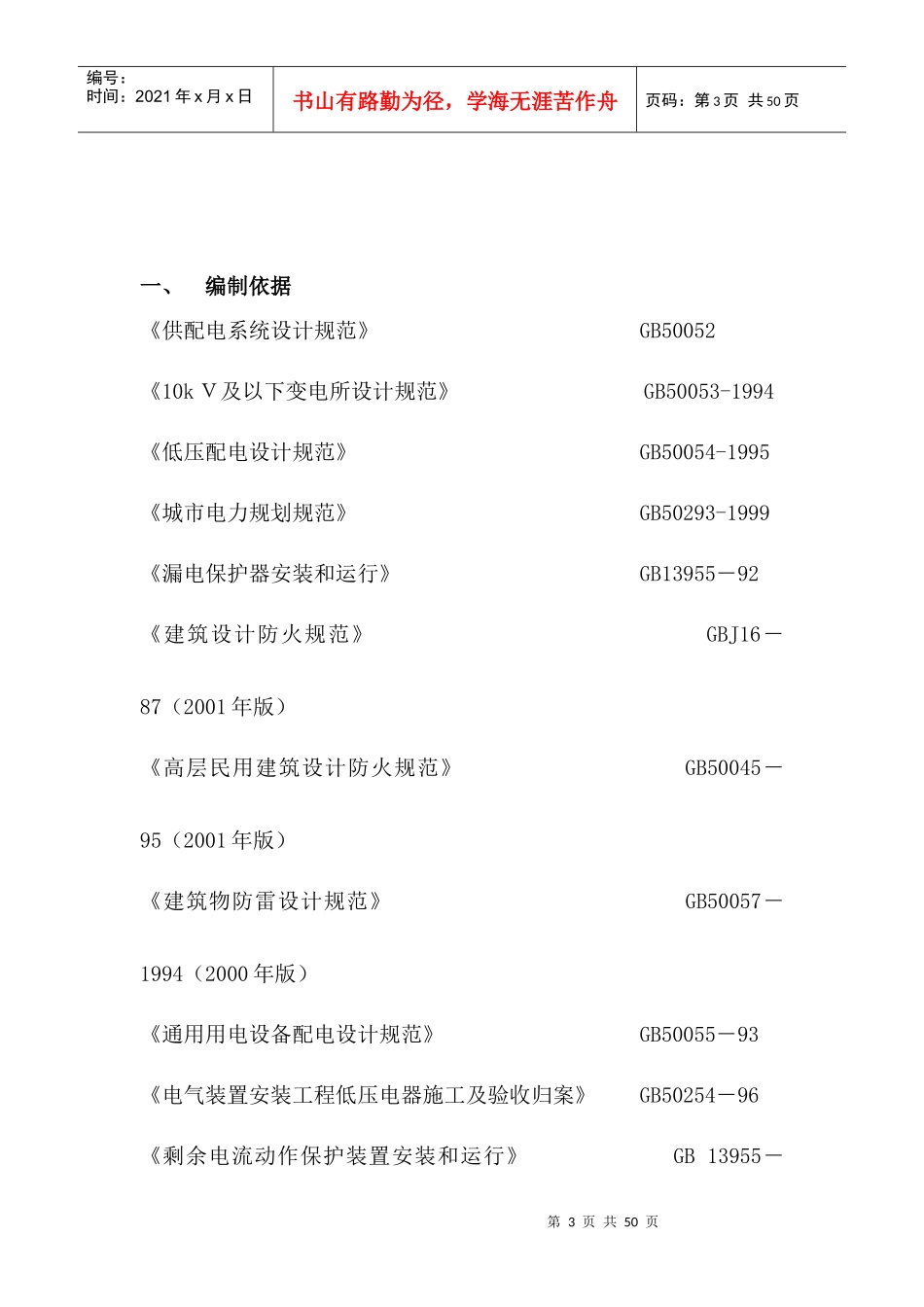

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页云南电网公司楚雄供电局楚雄州公司配电变压器更换及加装JP柜施工组织设计四川省强波电力工程有限公司2012年8月18日第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页审批页批准:年月日审核表:年月日编写:年月日第3页共50页第2页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共50页一、编制依据《供配电系统设计规范》GB50052《10kV及以下变电所设计规范》GB50053-1994《低压配电设计规范》GB50054-1995《城市电力规划规范》GB50293-1999《漏电保护器安装和运行》GB13955-92《建筑设计防火规范》GBJ16-87(2001年版)《高层民用建筑设计防火规范》GB50045-95(2001年版)《建筑物防雷设计规范》GB50057-1994(2000年版)《通用用电设备配电设计规范》GB50055-93《电气装置安装工程低压电器施工及验收归案》GB50254-96《剩余电流动作保护装置安装和运行》GB13955-第4页共50页第3页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共50页2005《交流电气装置的过电压保护和绝缘配合》DL/T615-1997《交流电气装置的接地》DL/T621-1997二、工程概况2
1工程概述1
东瓜供电所更换过负荷的6台配电变压器,原有的6台50kVA的配电变压器已过载,难以继续满足供电需求,需要更换为160kVA,并加装JP柜,绝缘化处理
具体为(1)陈家冲公变,(2)东瓜庄运河片公变,(3)水河一队公变,(4)水河三队公变,(5)王六村公变,(6)毛草坪公变
一平浪供电所10kV舍资
