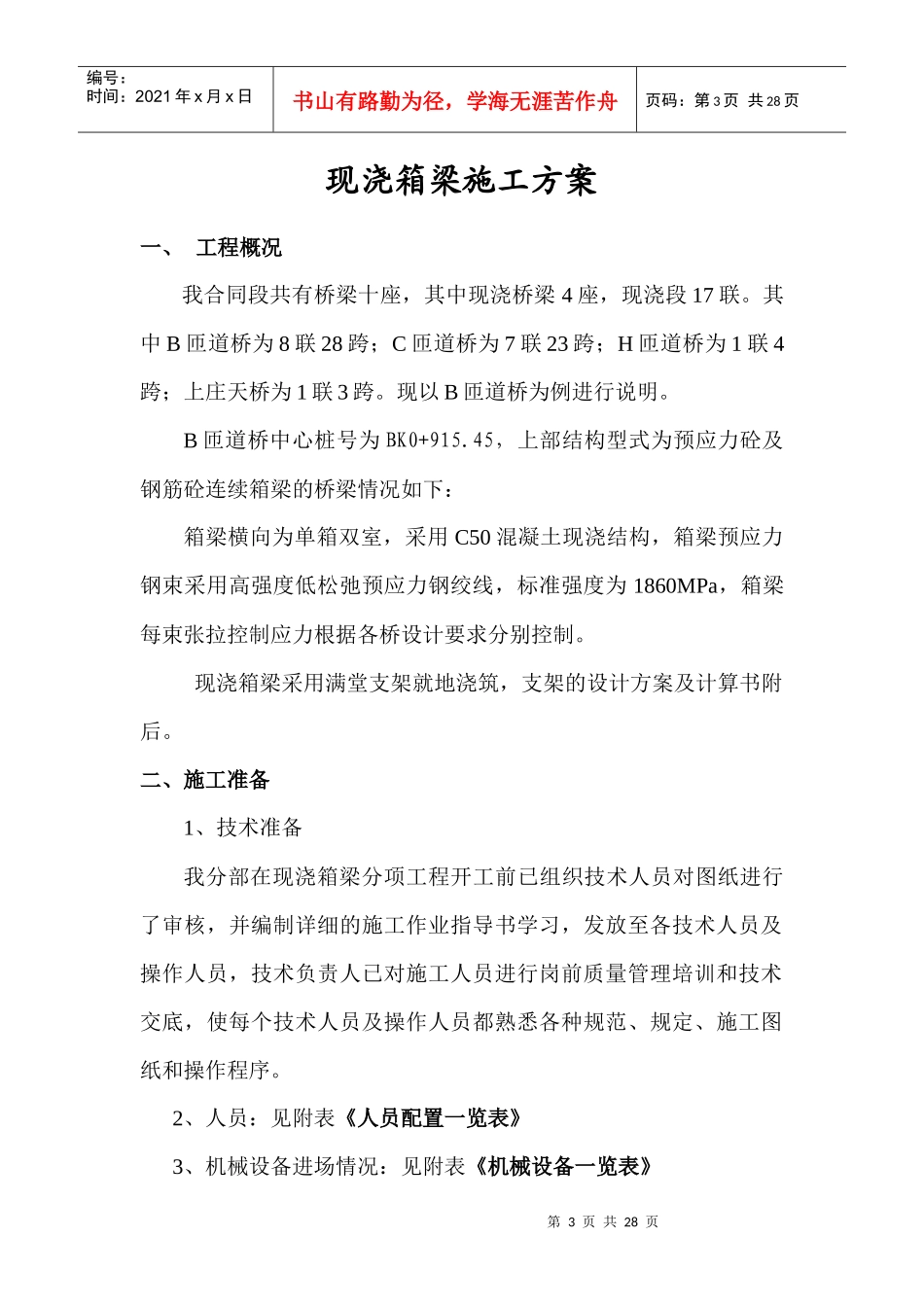

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页现浇箱梁施工方案第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页河运高速路基桥涵工程LJZ合同段第十二分部2011年2月15日第3页共28页第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页现浇箱梁施工方案一、工程概况我合同段共有桥梁十座,其中现浇桥梁4座,现浇段17联
其中B匝道桥为8联28跨;C匝道桥为7联23跨;H匝道桥为1联4跨;上庄天桥为1联3跨
现以B匝道桥为例进行说明
B匝道桥中心桩号为BK0+915
45,上部结构型式为预应力砼及钢筋砼连续箱梁的桥梁情况如下:箱梁横向为单箱双室,采用C50混凝土现浇结构,箱梁预应力钢束采用高强度低松弛预应力钢绞线,标准强度为1860MPa,箱梁每束张拉控制应力根据各桥设计要求分别控制
现浇箱梁采用满堂支架就地浇筑,支架的设计方案及计算书附后
二、施工准备1、技术准备我分部在现浇箱梁分项工程开工前已组织技术人员对图纸进行了审核,并编制详细的施工作业指导书学习,发放至各技术人员及操作人员,技术负责人已对施工人员进行岗前质量管理培训和技术交底,使每个技术人员及操作人员都熟悉各种规范、规定、施工图纸和操作程序
2、人员:见附表《人员配置一览表》3、机械设备进场情况:见附表《机械设备一览表》第4页共28页第3页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共28页4、材料准备原材料均应办理准入手续,砂、石、水泥、外加剂、钢筋、钢绞线、锚具、夹具、支座、波纹管等主要材料,在进场后由工地实验室进行抽检或委托有相应资质的其他中心实验室进行相关试验,对抽检不合格的原材禁止使用,并坚决清退出场
钢材进场后堆放在场内,
