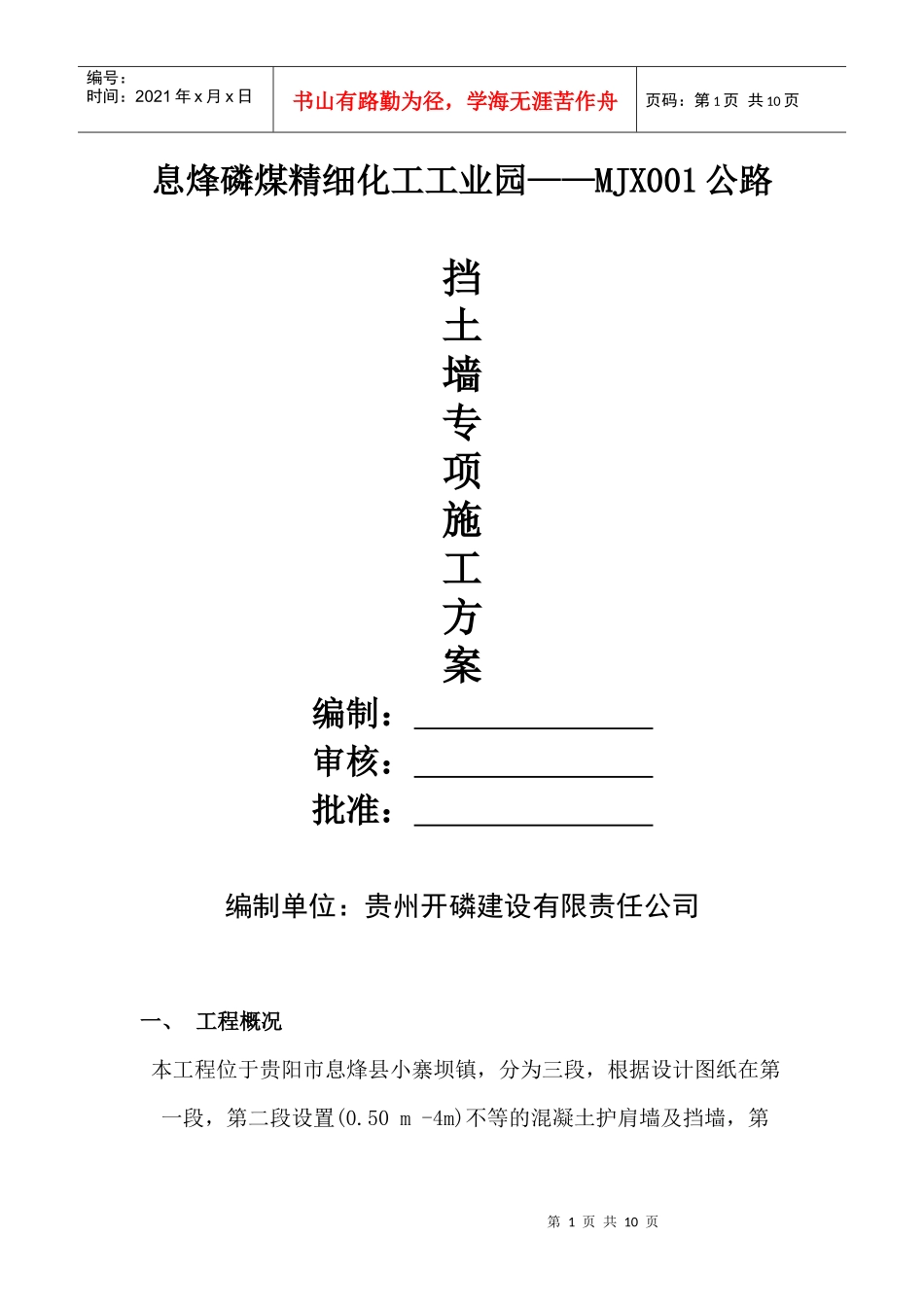

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页息烽磷煤精细化工工业园——MJX001公路挡土墙专项施工方案编制:审核:批准:编制单位:贵州开磷建设有限责任公司一、工程概况本工程位于贵阳市息烽县小寨坝镇,分为三段,根据设计图纸在第一段,第二段设置(0

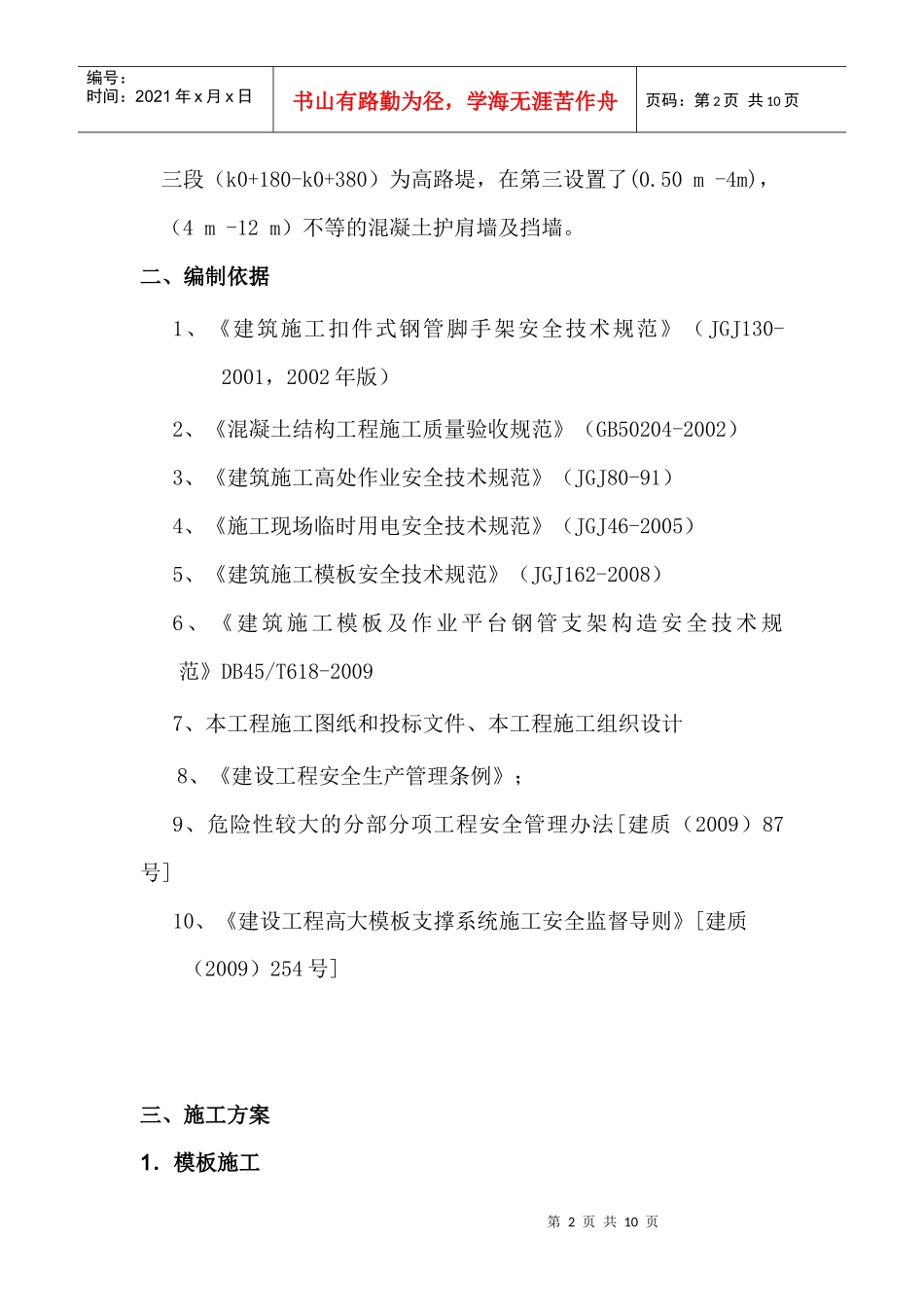

50m-4m)不等的混凝土护肩墙及挡墙,第第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页三段(k0+180-k0+380)为高路堤,在第三设置了(0
50m-4m),(4m-12m)不等的混凝土护肩墙及挡墙

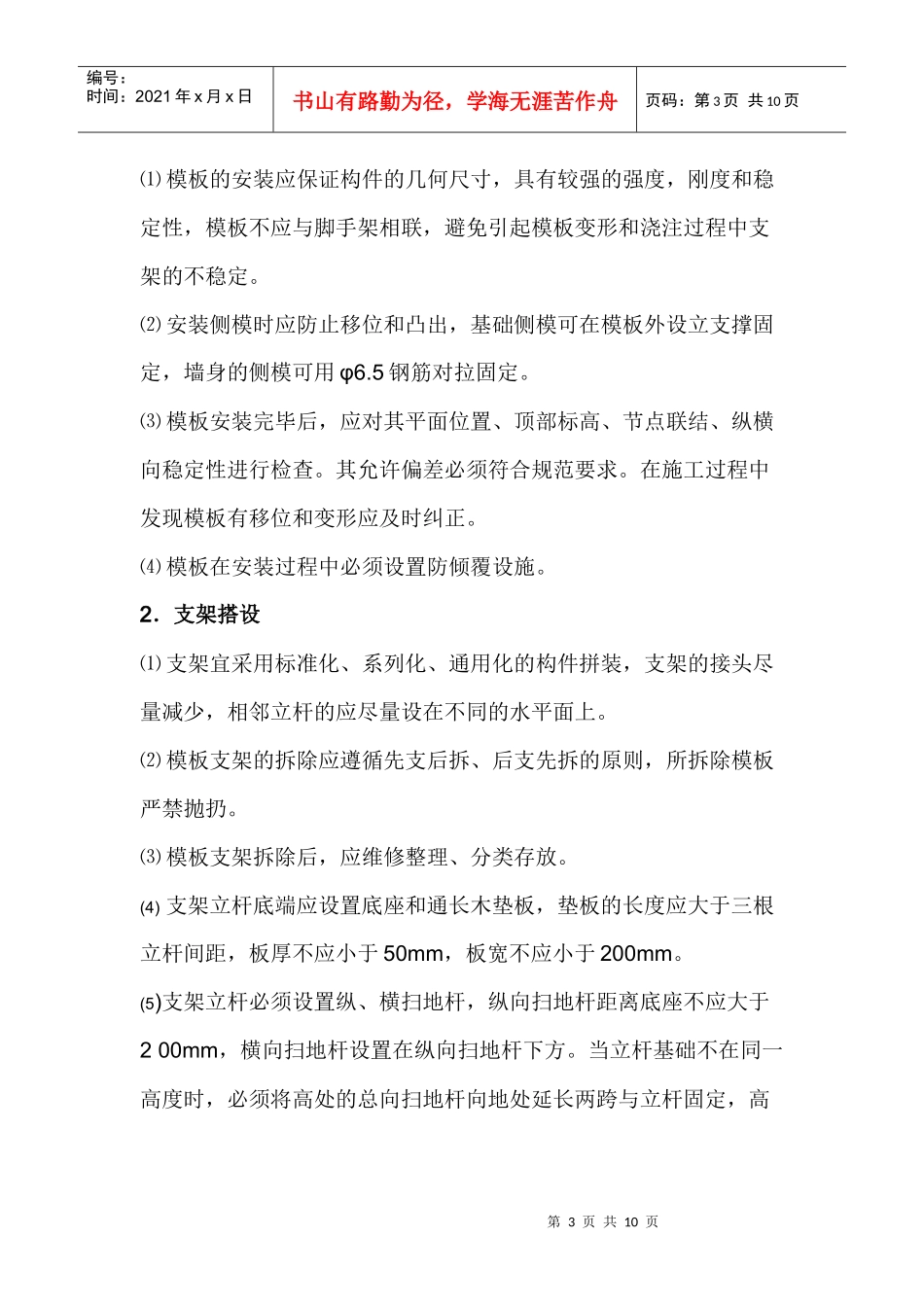

二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001,2002年版)2、《混凝土结构工程施工质量验收规范》(GB50204-2002)3、《建筑施工高处作业安全技术规范》(JGJ80-91)4、《施工现场临时用电安全技术规范》(JGJ46-2005)5、《建筑施工模板安全技术规范》(JGJ162-2008)6、《建筑施工模板及作业平台钢管支架构造安全技术规范》DB45/T618-20097、本工程施工图纸和投标文件、本工程施工组织设计8、《建设工程安全生产管理条例》;9、危险性较大的分部分项工程安全管理办法[建质(2009)87号]10、《建设工程高大模板支撑系统施工安全监督导则》[建质(2009)254号]三、施工方案1.模板施工第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页⑴模板的安装应保证构件的几何尺寸,具有较强的强度,刚度和稳定性,模板不应与脚手架相联,避免引起模板变形和浇注过程中支架的不稳定
⑵安装侧模时应防止移位和凸出,基础侧模可在模板外设立支撑固定,墙身的侧模可用φ6
5钢筋对拉固定
⑶模板安装完毕后,应对其平面位
