第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页K8+800~K12+160段道路基层试验路段施工方案A、施工程序总体安排总则:以高质量意识,高质量目标,高质量标准为指导思想,采取严格管理,严格控制,严格检验的施工方法,确保整个工程按质按期完成
总体施工顺序:施工准备→施工测量→路槽清理压实→水泥稳定砂砾底基层→水泥稳定碎石基层→沥青砼路面施工
B、施工测量1、施工前对土基层的导线控制点、标高进行复测,同时对路基的宽度、平整度和压实度按质量验收标准进行检测、验收

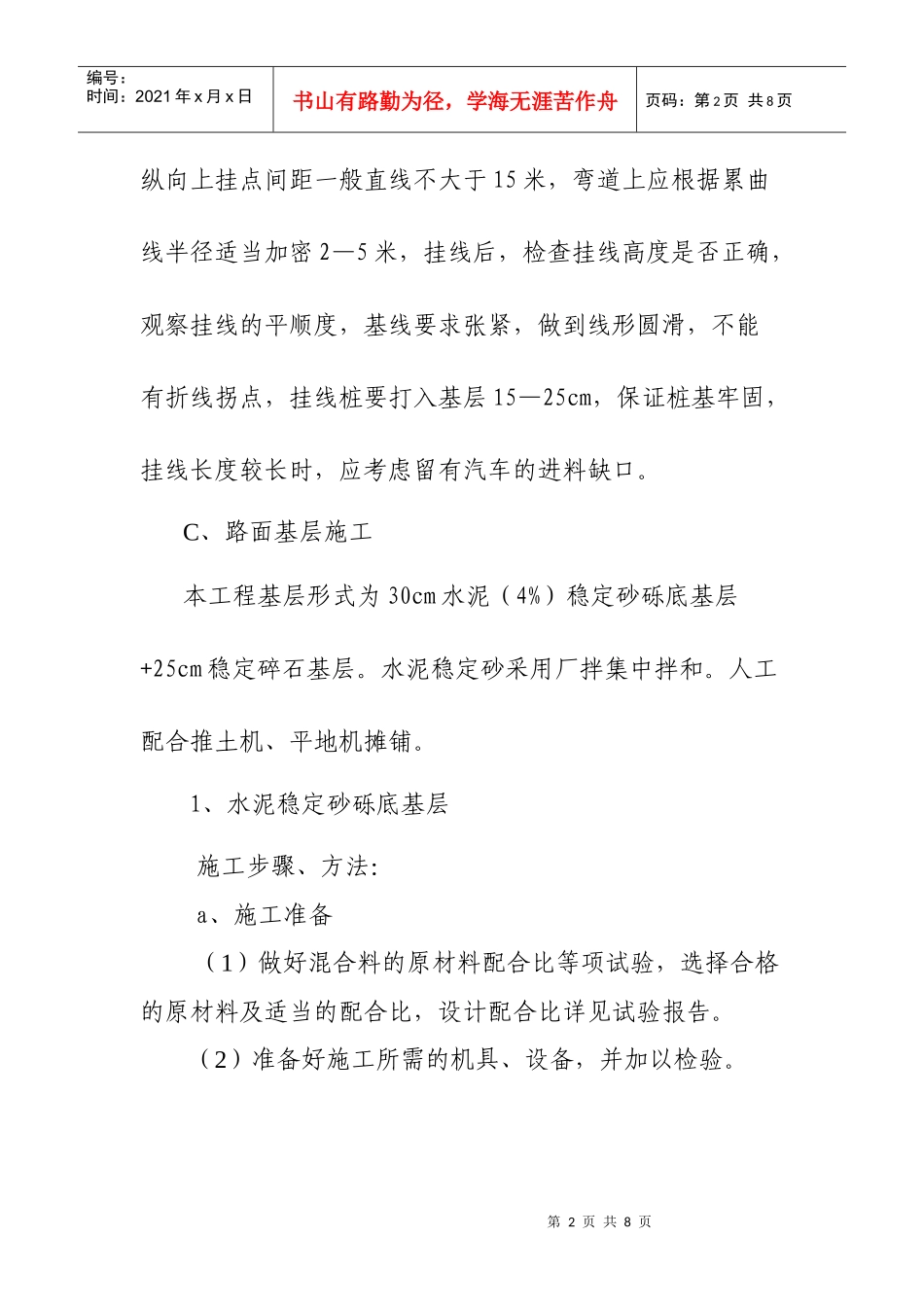

然后根据下承层的实测标高,本层的设计标高,混合料松铺系数计算挂线高度,每10m钉桩挂线,挂线时,第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页纵向上挂点间距一般直线不大于15米,弯道上应根据累曲线半径适当加密2—5米,挂线后,检查挂线高度是否正确,观察挂线的平顺度,基线要求张紧,做到线形圆滑,不能有折线拐点,挂线桩要打入基层15—25cm,保证桩基牢固,挂线长度较长时,应考虑留有汽车的进料缺口
C、路面基层施工本工程基层形式为30cm水泥(4%)稳定砂砾底基层+25cm稳定碎石基层
水泥稳定砂采用厂拌集中拌和
人工配合推土机、平地机摊铺
1、水泥稳定砂砾底基层施工步骤、方法:a、施工准备(1)做好混合料的原材料配合比等项试验,选择合格的原材料及适当的配合比,设计配合比详见试验报告
(2)准备好施工所需的机具、设备,并加以检验
第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页(3)清除完工并验收合格的路基面上的浮土、杂物,并进行压实,用全站仪精确放样,打好控制桩,同时进行水平测量,在两侧指示庄上用红漆标出水泥稳定土边缘的设计高

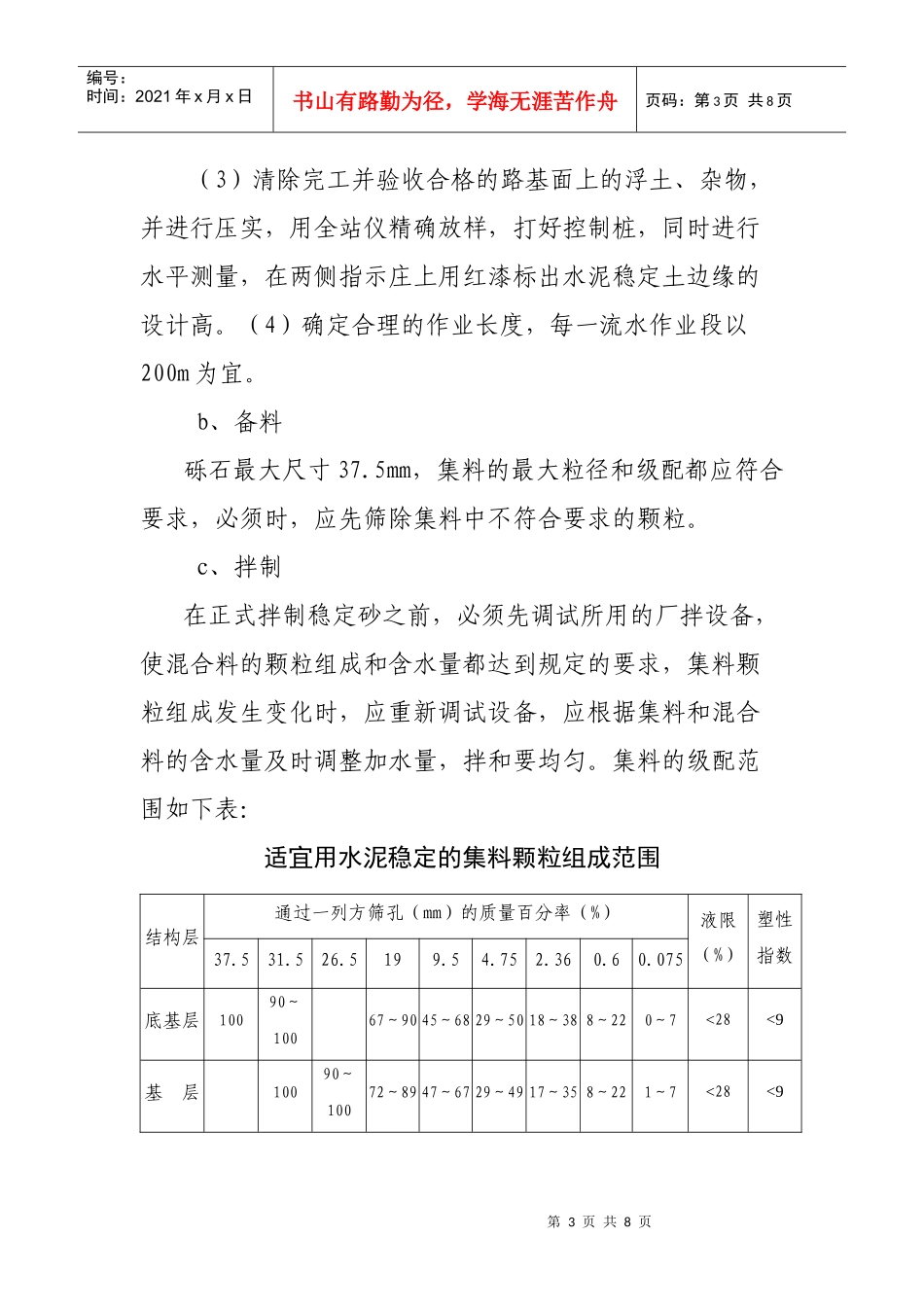

(4)确定合理的作业长度,每一流水作业段
