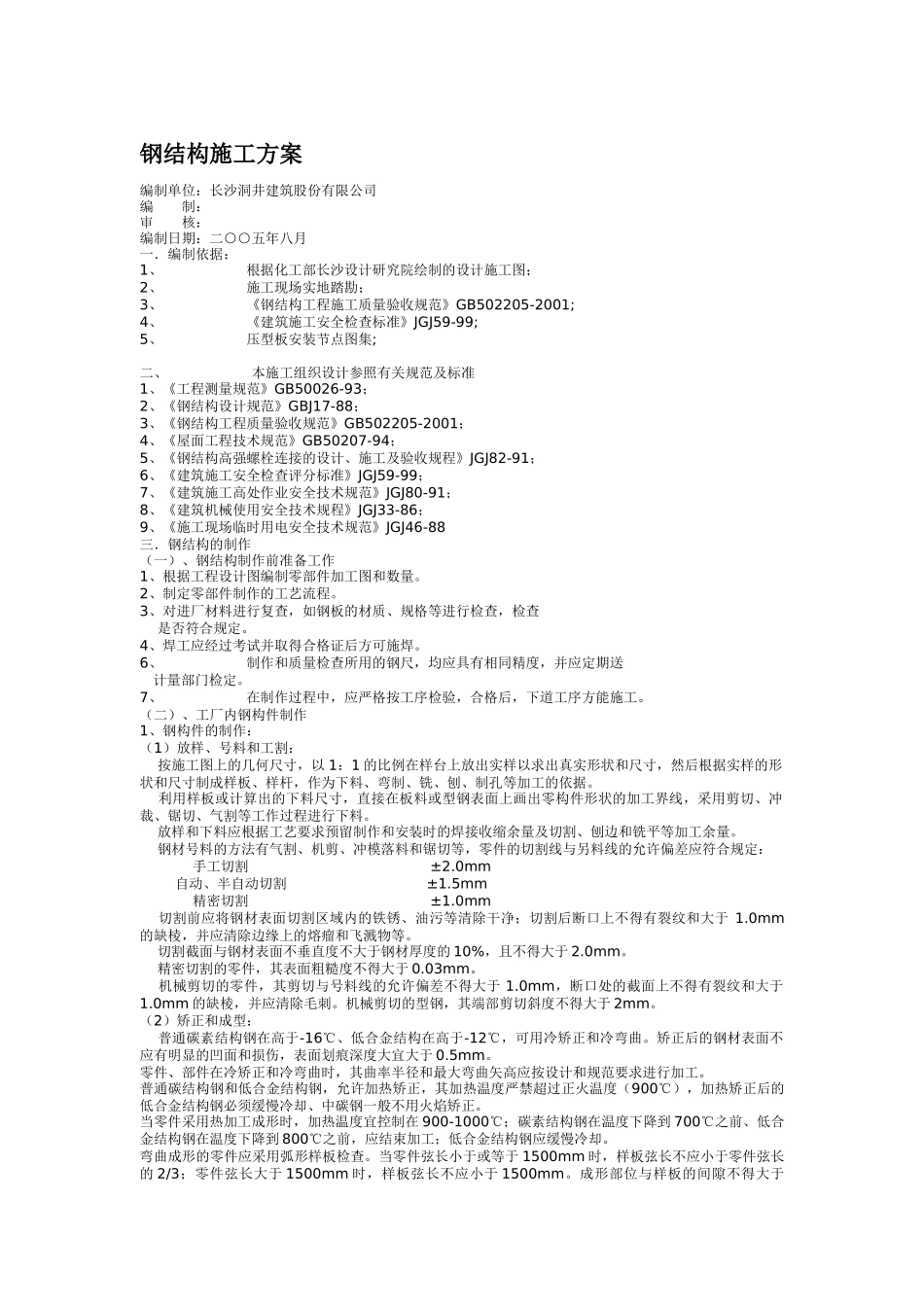

钢结构施工方案编制单位:长沙洞井建筑股份有限公司编制:审核:编制日期:二○○五年八月一.编制依据:1、根据化工部长沙设计研究院绘制的设计施工图;2、施工现场实地踏勘;3、《钢结构工程施工质量验收规范》GB502205-2001;4、《建筑施工安全检查标准》JGJ59-99;5、压型板安装节点图集;二、本施工组织设计参照有关规范及标准1、《工程测量规范》GB50026-93;2、《钢结构设计规范》GBJ17-88;3、《钢结构工程质量验收规范》GB502205-2001;4、《屋面工程技术规范》GB50207-94;5、《钢结构高强螺栓连接的设计、施工及验收规程》JGJ82-91;6、《建筑施工安全检查评分标准》JGJ59-99;7、《建筑施工高处作业安全技术规范》JGJ80-91;8、《建筑机械使用安全技术规程》JGJ33-86;9、《施工现场临时用电安全技术规范》JGJ46-88三.钢结构的制作(一)、钢结构制作前准备工作1、根据工程设计图编制零部件加工图和数量
2、制定零部件制作的工艺流程
3、对进厂材料进行复查,如钢板的材质、规格等进行检查,检查是否符合规定
4、焊工应经过考试并取得合格证后方可施焊
6、制作和质量检查所用的钢尺,均应具有相同精度,并应定期送计量部门检定
7、在制作过程中,应严格按工序检验,合格后,下道工序方能施工
(二)、工厂内钢构件制作1、钢构件的制作:(1)放样、号料和工割:按施工图上的几何尺寸,以1:1的比例在样台上放出实样以求出真实形状和尺寸,然后根据实样的形状和尺寸制成样板、样杆,作为下料、弯制、铣、刨、制孔等加工的依据
利用样板或计算出的下料尺寸,直接在板料或型钢表面上画出零构件形状的加工界线,采用剪切、冲裁、锯切、气割等工作过程进行下料
放样和下料应根据工艺要求预留制作和安装时的焊接收缩余量及切割、刨边和铣平等加工余量
钢材号料的方法有
