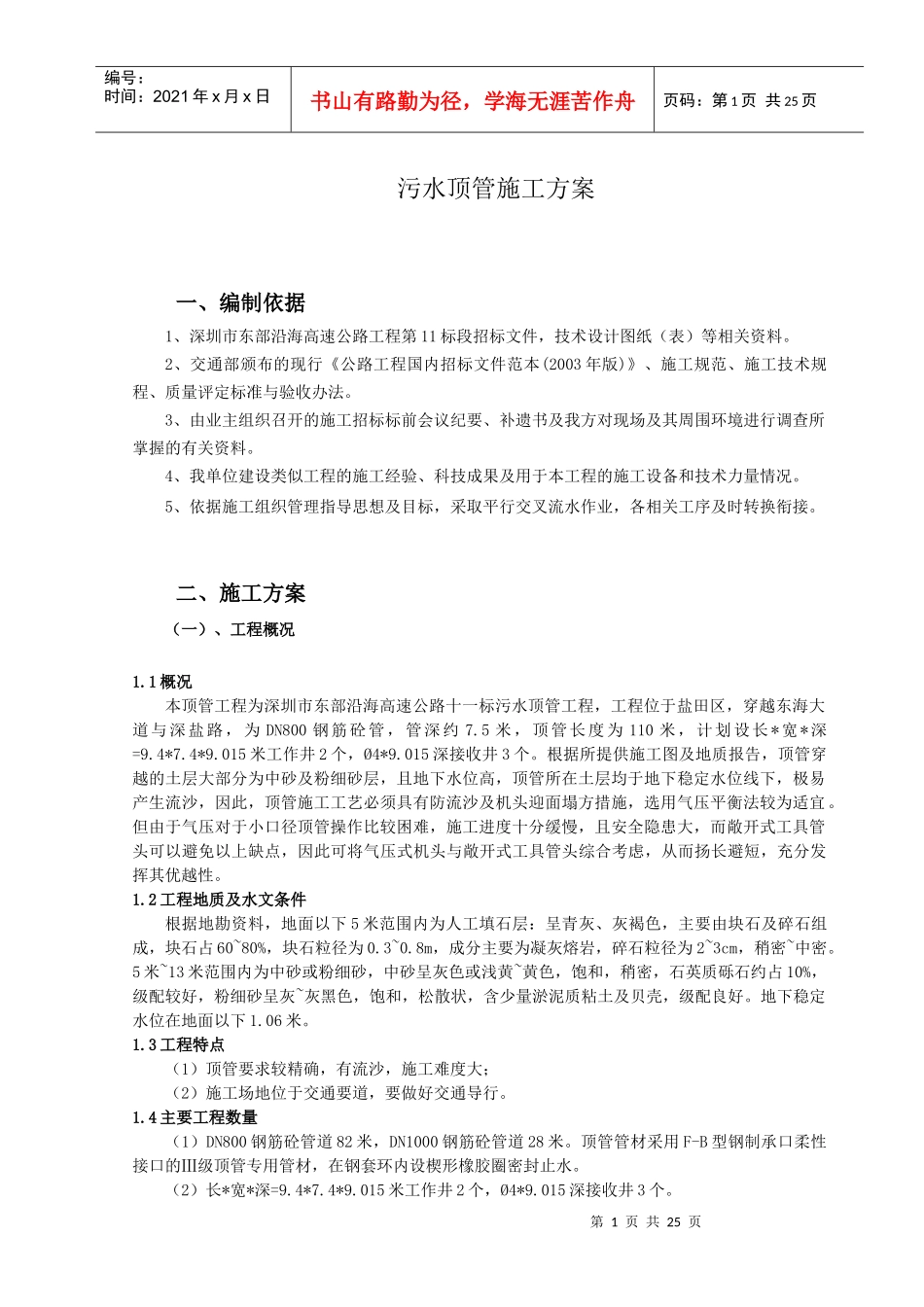

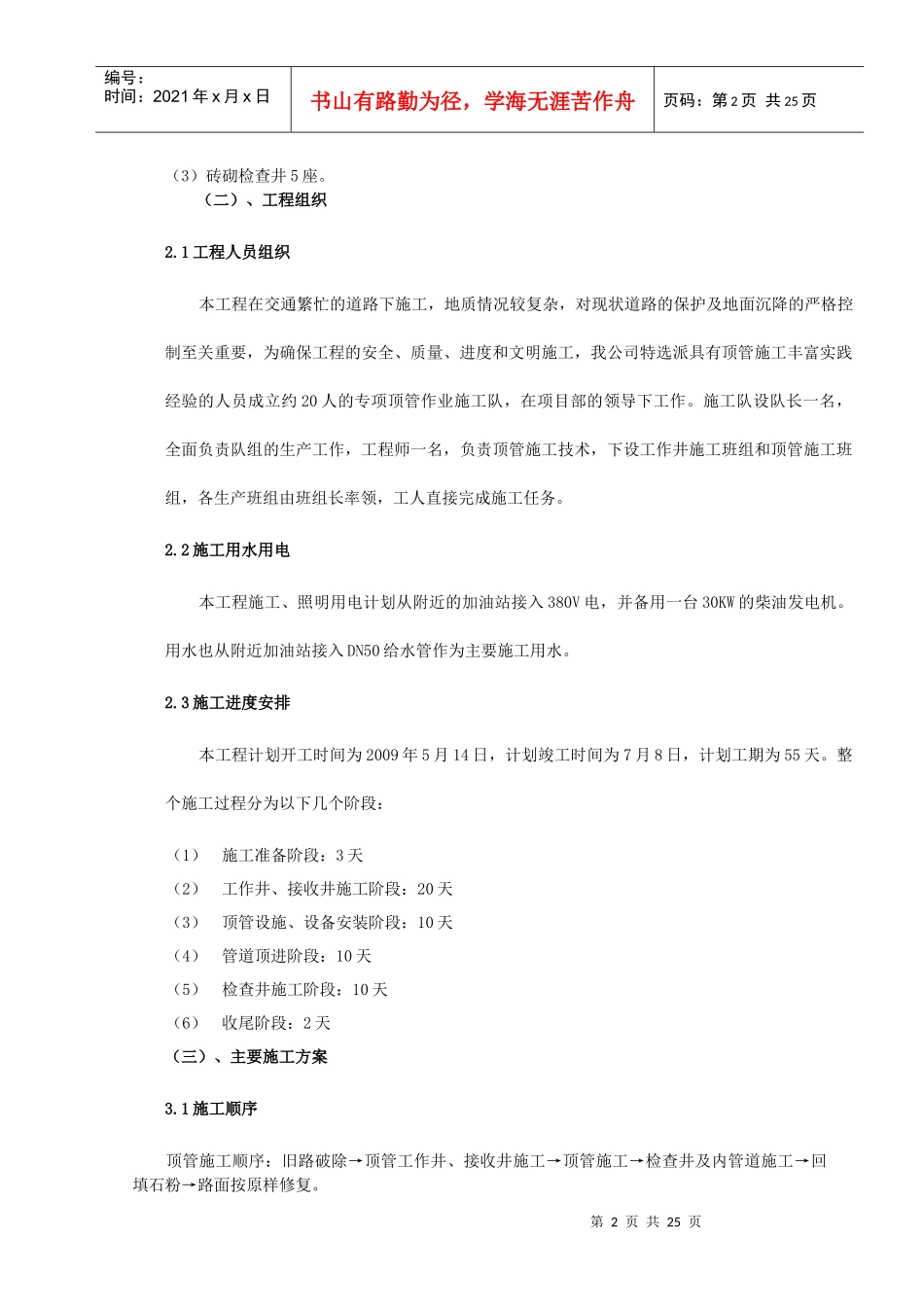

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页污水顶管施工方案一、编制依据1、深圳市东部沿海高速公路工程第11标段招标文件,技术设计图纸(表)等相关资料。2、交通部颁布的现行《公路工程国内招标文件范本(2003年版)》、施工规范、施工技术规程、质量评定标准与验收办法。3、由业主组织召开的施工招标标前会议纪要、补遗书及我方对现场及其周围环境进行调查所掌握的有关资料。4、我单位建设类似工程的施工经验、科技成果及用于本工程的施工设备和技术力量情况。5、依据施工组织管理指导思想及目标,采取平行交叉流水作业,各相关工序及时转换衔接。二、施工方案(一)、工程概况1.1概况本顶管工程为深圳市东部沿海高速公路十一标污水顶管工程,工程位于盐田区,穿越东海大道与深盐路,为DN800钢筋砼管,管深约7.5米,顶管长度为110米,计划设长*宽*深=9.4*7.4*9.015米工作井2个,Ø4*9.015深接收井3个。根据所提供施工图及地质报告,顶管穿越的土层大部分为中砂及粉细砂层,且地下水位高,顶管所在土层均于地下稳定水位线下,极易产生流沙,因此,顶管施工工艺必须具有防流沙及机头迎面塌方措施,选用气压平衡法较为适宜。但由于气压对于小口径顶管操作比较困难,施工进度十分缓慢,且安全隐患大,而敞开式工具管头可以避免以上缺点,因此可将气压式机头与敞开式工具管头综合考虑,从而扬长避短,充分发挥其优越性。1.2工程地质及水文条件根据地勘资料,地面以下5米范围内为人工填石层:呈青灰、灰褐色,主要由块石及碎石组成,块石占60~80%,块石粒径为0.3~0.8m,成分主要为凝灰熔岩,碎石粒径为2~3cm,稍密~中密。5米~13米范围内为中砂或粉细砂,中砂呈灰色或浅黄~黄色,饱和,稍密,石英质砾石约占10%,级配较好,粉细砂呈灰~灰黑色,饱和,松散状,含少量淤泥质粘土及贝壳,级配良好。地下稳定水位在地面以下1.06米。1.3工程特点(1)顶管要求较精确,有流沙,施工难度大;(2)施工场地位于交通要道,要做好交通导行。1.4主要工程数量(1)DN800钢筋砼管道82米,DN1000钢筋砼管道28米。顶管管材采用F-B型钢制承口柔性接口的Ⅲ级顶管专用管材,在钢套环内设楔形橡胶圈密封止水。(2)长*宽*深=9.4*7.4*9.015米工作井2个,Ø4*9.015深接收井3个。第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页(3)砖砌检查井5座。(二)、工程组织2.1工程人员组织本工程在交通繁忙的道路下施工,地质情况较复杂,对现状道路的保护及地面沉降的严格控制至关重要,为确保工程的安全、质量、进度和文明施工,我公司特选派具有顶管施工丰富实践经验的人员成立约20人的专项顶管作业施工队,在项目部的领导下工作。施工队设队长一名,全面负责队组的生产工作,工程师一名,负责顶管施工技术,下设工作井施工班组和顶管施工班组,各生产班组由班组长率领,工人直接完成施工任务。2.2施工用水用电本工程施工、照明用电计划从附近的加油站接入380V电,并备用一台30KW的柴油发电机。用水也从附近加油站接入DN50给水管作为主要施工用水。2.3施工进度安排本工程计划开工时间为2009年5月14日,计划竣工时间为7月8日,计划工期为55天。整个施工过程分为以下几个阶段:(1)施工准备阶段:3天(2)工作井、接收井施工阶段:20天(3)顶管设施、设备安装阶段:10天(4)管道顶进阶段:10天(5)检查井施工阶段:10天(6)收尾阶段:2天(三)、主要施工方案3.1施工顺序顶管施工顺序:旧路破除→顶管工作井、接收井施工→顶管施工→检查井及内管道施工→回填石粉→路面按原样修复。第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页3.2工作井、接收井施工本工程共设置2座工作井和3座接收井,均采用沉井工艺施工。沉井施工顺序:基坑测量放样→基坑开挖→刃脚垫层施工→立井筒内模和支架→钢筋绑扎→立外模和支架→浇捣井筒混凝土→养护及拆模→封砌预留孔→井点安装及降水→凿除垫层、挖土下沉→井底注浆→浇筑水下砼→绑扎底板钢筋、浇捣底板混凝土→绑扎后背钢筋...
