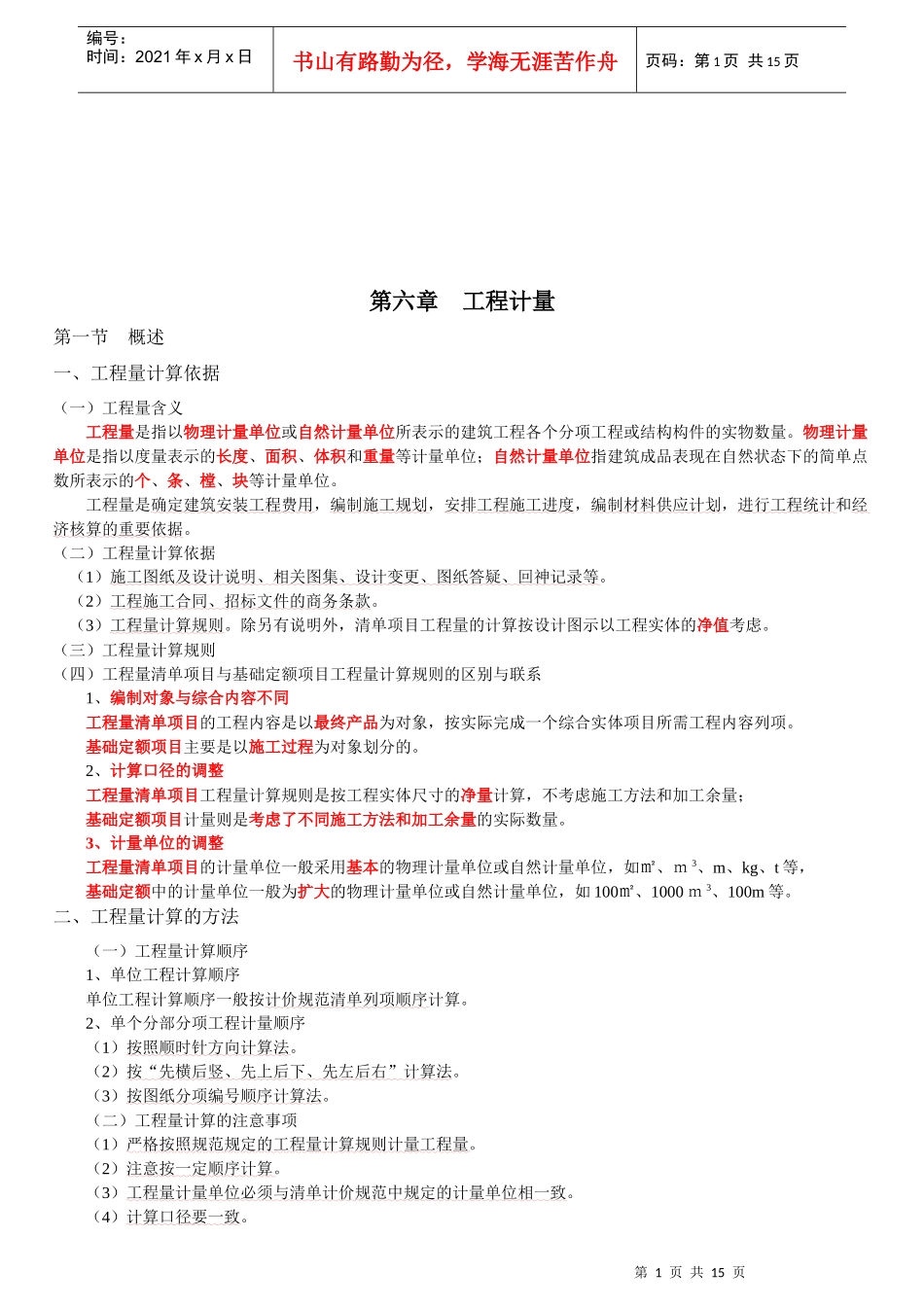

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页第六章工程计量第一节概述一、工程量计算依据(一)工程量含义工程量是指以物理计量单位或自然计量单位所表示的建筑工程各个分项工程或结构构件的实物数量
物理计量单位是指以度量表示的长度、面积、体积和重量等计量单位;自然计量单位指建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等计量单位
工程量是确定建筑安装工程费用,编制施工规划,安排工程施工进度,编制材料供应计划,进行工程统计和经济核算的重要依据
(二)工程量计算依据(1)施工图纸及设计说明、相关图集、设计变更、图纸答疑、回神记录等
(2)工程施工合同、招标文件的商务条款
(3)工程量计算规则
除另有说明外,清单项目工程量的计算按设计图示以工程实体的净值考虑
(三)工程量计算规则(四)工程量清单项目与基础定额项目工程量计算规则的区别与联系1、编制对象与综合内容不同工程量清单项目的工程内容是以最终产品为对象,按实际完成一个综合实体项目所需工程内容列项
基础定额项目主要是以施工过程为对象划分的
2、计算口径的调整工程量清单项目工程量计算规则是按工程实体尺寸的净量计算,不考虑施工方法和加工余量;基础定额项目计量则是考虑了不同施工方法和加工余量的实际数量
3、计量单位的调整工程量清单项目的计量单位一般采用基本的物理计量单位或自然计量单位,如㎡、m3、m、kg、t等,基础定额中的计量单位一般为扩大的物理计量单位或自然计量单位,如100㎡、1000m3、100m等
二、工程量计算的方法(一)工程量计算顺序1、单位工程计算顺序单位工程计算顺序一般按计价规范清单列项顺序计算
2、单个分部分项工程计量顺序(1)按照顺时针方向计算法
(2)按“先横后竖、先上后下、先左后右”计算法
(3)按图纸分项编号顺序计算法
(二)工程量计算的注意事项(1)严格
