第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页合肥市经开区日立挖掘机项目土方平整工程-十五里河河道新建工程施工专项方案编制:审核:批准:第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页安徽省经工建设集团有限公司二零一一年八月十五里河河道新建工程主要施工方案与技术措施一、工程概况1.工程简述本次施工的合肥经开区日立挖掘机项目用地土方平整工程-十五里河河道新建工程,北穿繁华大道,东临高速公路
2.施工段划分根据我公司在以往场地平整、道路、排水工程施工中取得的经验,针对本工程的实际情况,我们以现场为原则,以谢老坝涵洞和繁华大道老十五里河等为节点划分施工段,进行交叉流水施工
施工顺序新河道施工:测量放线→地面清表→沟塘清淤→土方挖甩→二次挖运→回填碾压→余土外弃→场地整形
老河道施工:备土→排水→清淤→淤泥外弃→回填碾压→场地整形
二、施工部署由于本工程工期紧、任务重,施工时将组织两套作业班组,采用24小时不间断作业
每套作业班组由二个专业土方机械施工班和一个后勤综合班组成

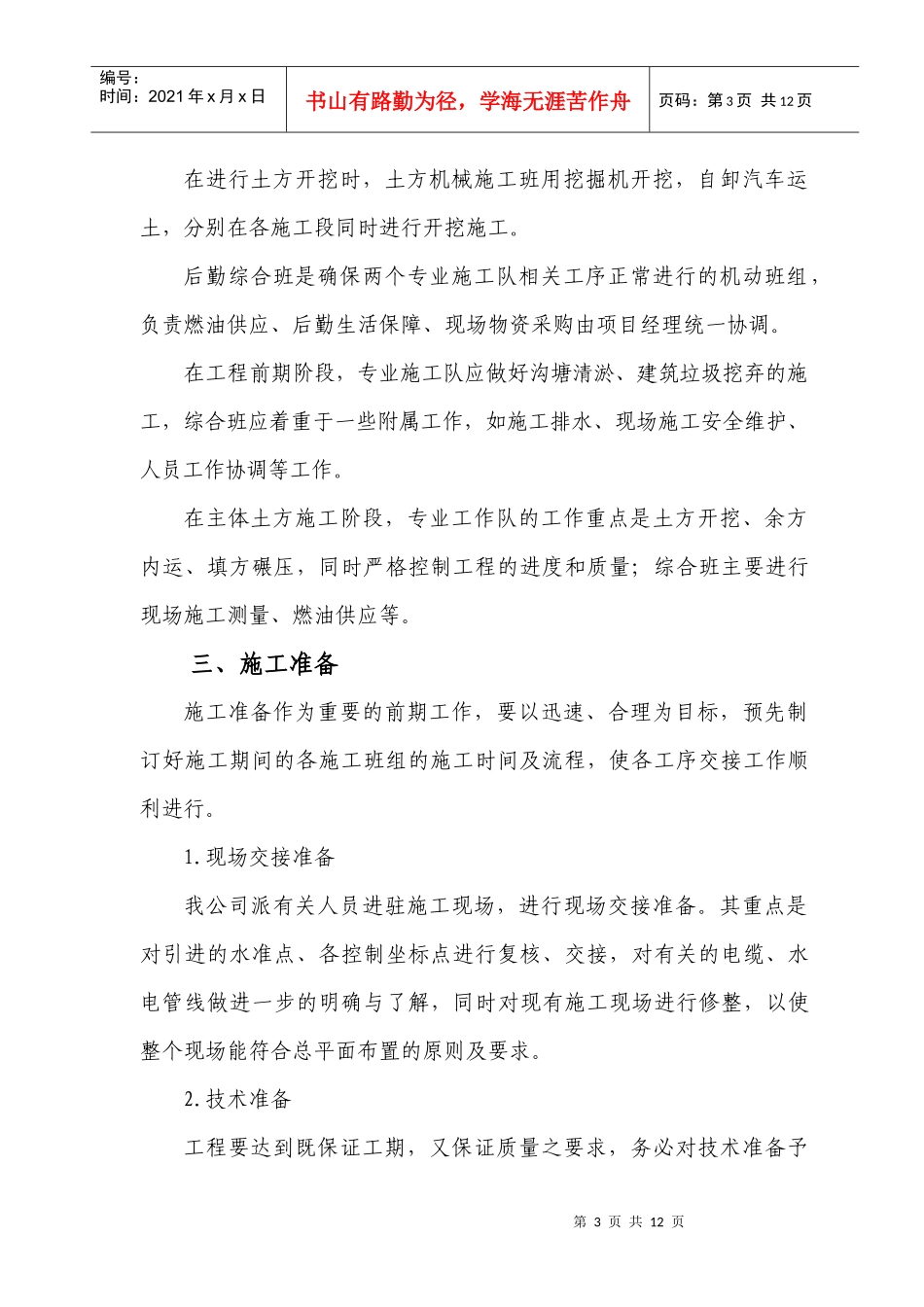

第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页在进行土方开挖时,土方机械施工班用挖掘机开挖,自卸汽车运土,分别在各施工段同时进行开挖施工
后勤综合班是确保两个专业施工队相关工序正常进行的机动班组,负责燃油供应、后勤生活保障、现场物资采购由项目经理统一协调
在工程前期阶段,专业施工队应做好沟塘清淤、建筑垃圾挖弃的施工,综合班应着重于一些附属工作,如施工排水、现场施工安全维护、人员工作协调等工作
在主体土方施工阶段,专业工作队的工作重点是土方开挖、余方内运、填方碾压,同时严格控制工程的进度和质量;综合班主要进行现场施工测量、燃油供应等
