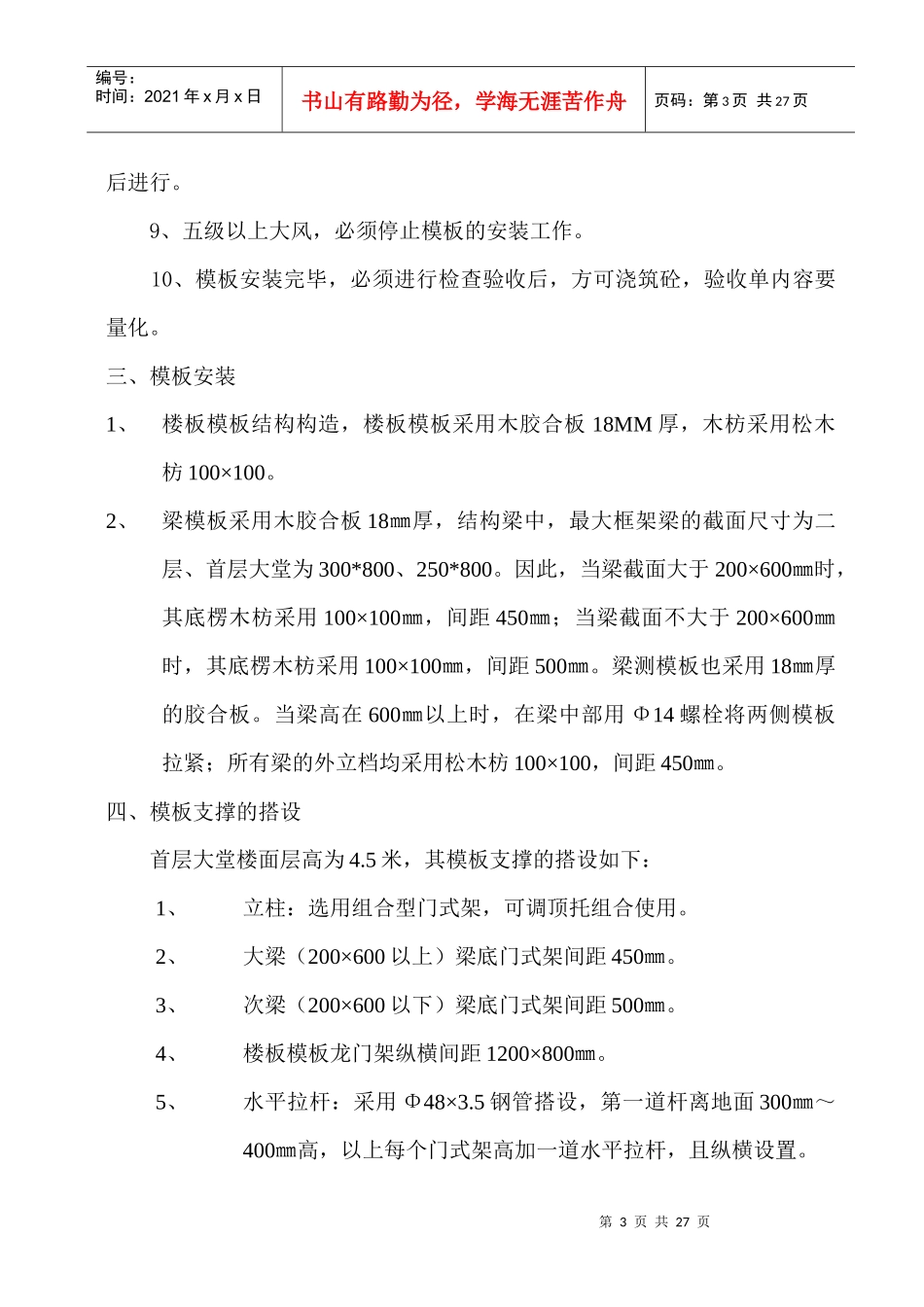

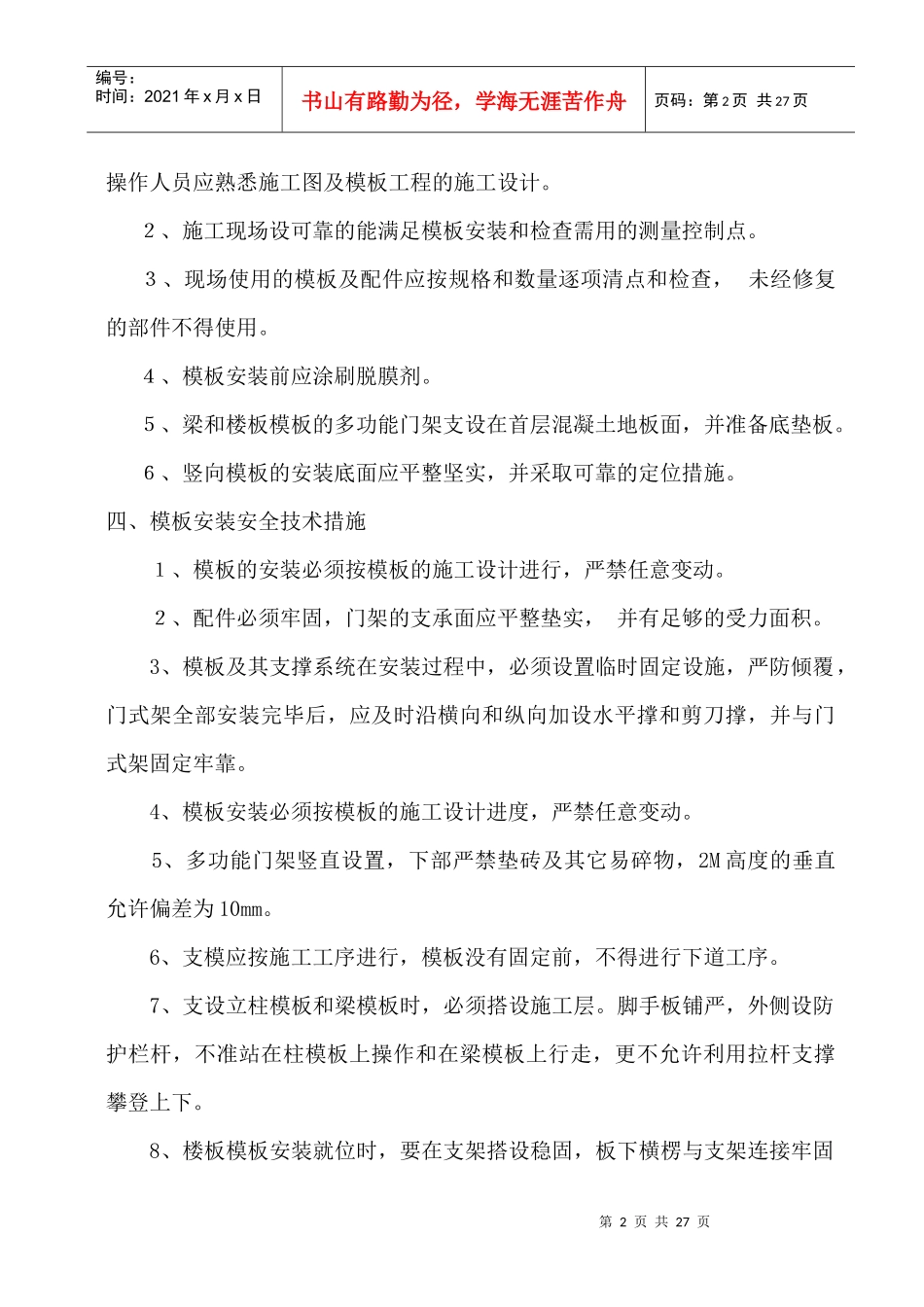

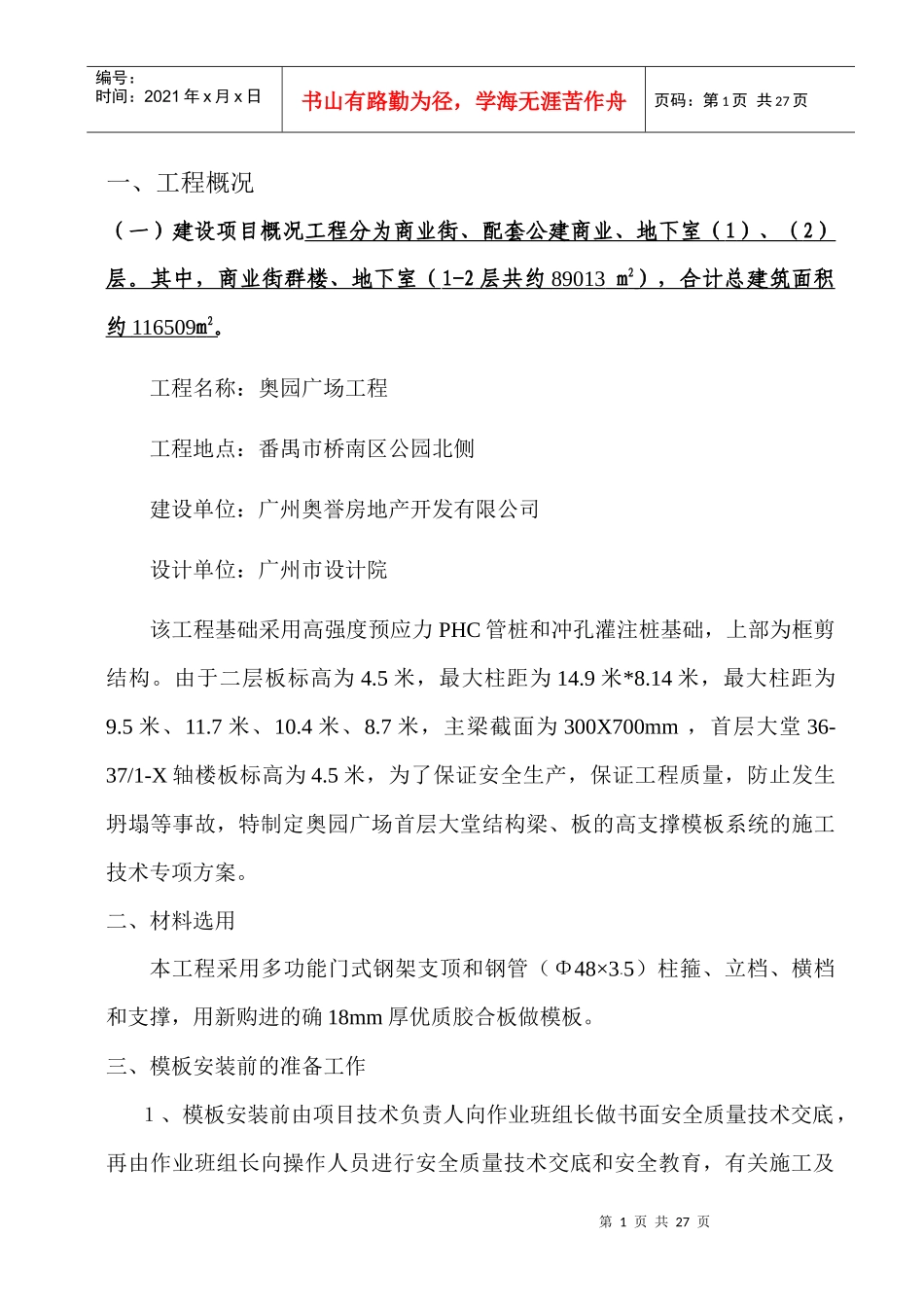

第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共27页一、工程概况(一)建设项目概况工程分为商业街、配套公建商业、地下室(1)、(2)层。其中,商业街群楼、地下室(1-2层共约89013m2),合计总建筑面积约116509m2。工程名称:奥园广场工程工程地点:番禺市桥南区公园北侧建设单位:广州奥誉房地产开发有限公司设计单位:广州市设计院该工程基础采用高强度预应力PHC管桩和冲孔灌注桩基础,上部为框剪结构。由于二层板标高为4.5米,最大柱距为14.9米*8.14米,最大柱距为9.5米、11.7米、10.4米、8.7米,主梁截面为300X700mm,首层大堂36-37/1-X轴楼板标高为4.5米,为了保证安全生产,保证工程质量,防止发生坍塌等事故,特制定奥园广场首层大堂结构梁、板的高支撑模板系统的施工技术专项方案。二、材料选用本工程采用多功能门式钢架支顶和钢管(Φ48×3·5)柱箍、立档、横档和支撑,用新购进的确18mm厚优质胶合板做模板。三、模板安装前的准备工作1、模板安装前由项目技术负责人向作业班组长做书面安全质量技术交底,再由作业班组长向操作人员进行安全质量技术交底和安全教育,有关施工及第2页共27页第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共27页操作人员应熟悉施工图及模板工程的施工设计。2、施工现场设可靠的能满足模板安装和检查需用的测量控制点。3、现场使用的模板及配件应按规格和数量逐项清点和检查,未经修复的部件不得使用。4、模板安装前应涂刷脱膜剂。5、梁和楼板模板的多功能门架支设在首层混凝土地板面,并准备底垫板。6、竖向模板的安装底面应平整坚实,并采取可靠的定位措施。四、模板安装安全技术措施1、模板的安装必须按模板的施工设计进行,严禁任意变动。2、配件必须牢固,门架的支承面应平整垫实,并有足够的受力面积。3、模板及其支撑系统在安装过程中,必须设置临时固定设施,严防倾覆,门式架全部安装完毕后,应及时沿横向和纵向加设水平撑和剪刀撑,并与门式架固定牢靠。4、模板安装必须按模板的施工设计进度,严禁任意变动。5、多功能门架竖直设置,下部严禁垫砖及其它易碎物,2M高度的垂直允许偏差为10mm。6、支模应按施工工序进行,模板没有固定前,不得进行下道工序。7、支设立柱模板和梁模板时,必须搭设施工层。脚手板铺严,外侧设防护栏杆,不准站在柱模板上操作和在梁模板上行走,更不允许利用拉杆支撑攀登上下。8、楼板模板安装就位时,要在支架搭设稳固,板下横楞与支架连接牢固第3页共27页第2页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共27页后进行。9、五级以上大风,必须停止模板的安装工作。10、模板安装完毕,必须进行检查验收后,方可浇筑砼,验收单内容要量化。三、模板安装1、楼板模板结构构造,楼板模板采用木胶合板18MM厚,木枋采用松木枋100×100。2、梁模板采用木胶合板18㎜厚,结构梁中,最大框架梁的截面尺寸为二层、首层大堂为300*800、250*800。因此,当梁截面大于200×600㎜时,其底楞木枋采用100×100㎜,间距450㎜;当梁截面不大于200×600㎜时,其底楞木枋采用100×100㎜,间距500㎜。梁测模板也采用18㎜厚的胶合板。当梁高在600㎜以上时,在梁中部用Φ14螺栓将两侧模板拉紧;所有梁的外立档均采用松木枋100×100,间距450㎜。四、模板支撑的搭设首层大堂楼面层高为4.5米,其模板支撑的搭设如下:1、立柱:选用组合型门式架,可调顶托组合使用。2、大梁(200×600以上)梁底门式架间距450㎜。3、次梁(200×600以下)梁底门式架间距500㎜。4、楼板模板龙门架纵横间距1200×800㎜。5、水平拉杆:采用Φ48×3.5钢管搭设,第一道杆离地面300㎜~400㎜高,以上每个门式架高加一道水平拉杆,且纵横设置。第4页共27页第3页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共27页6、剪刀撑:采用Φ48×3.5钢管搭设,纵横间距7m设一道,凡框架梁底门式架必须设一道。7、垫块:模板作垫块200×200×18。8、接点:用扣件连接支撑系统的接点。9、本工程配备三层模板及进行模板安装。1...
