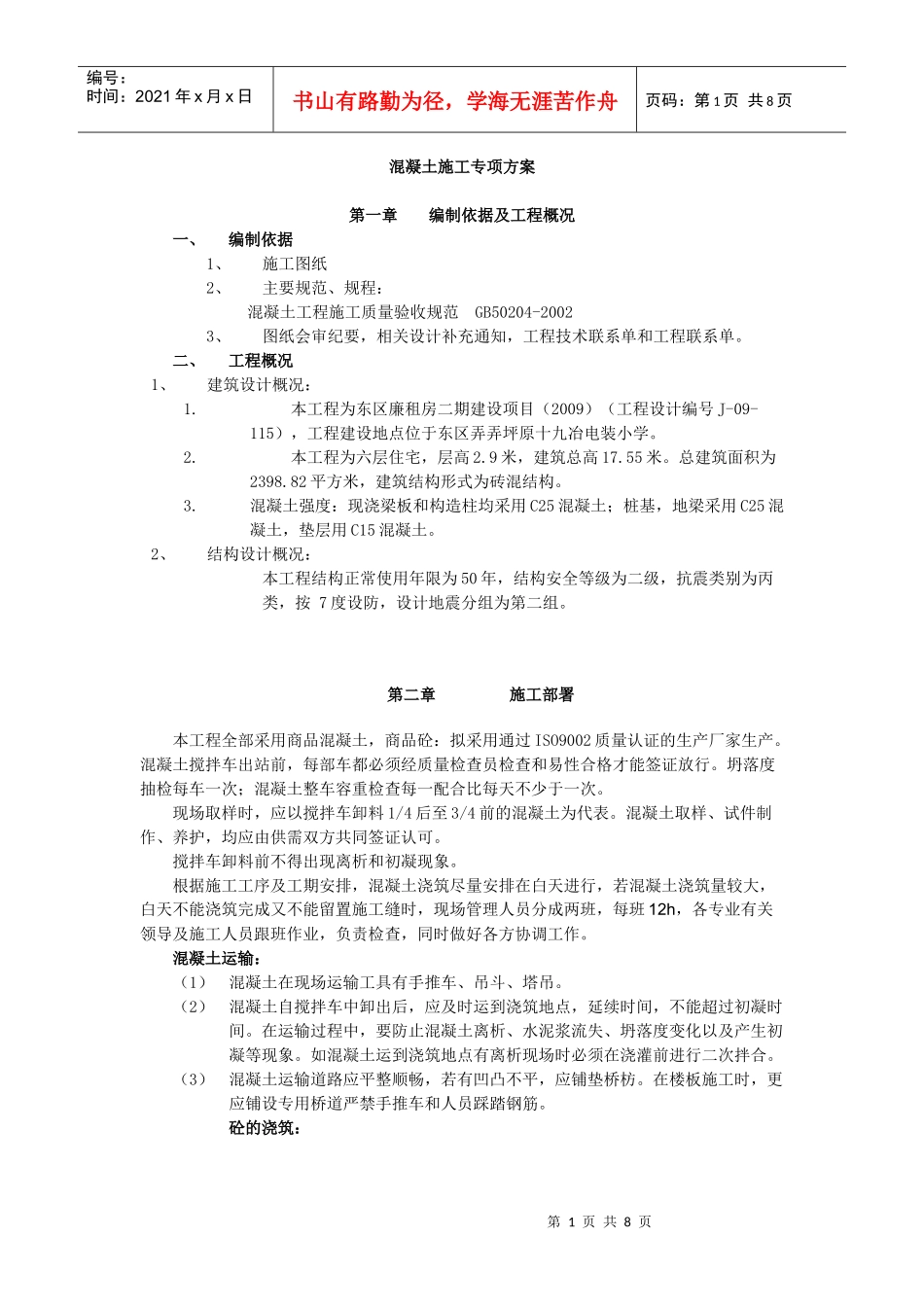

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页混凝土施工专项方案第一章编制依据及工程概况一、编制依据1、施工图纸2、主要规范、规程:混凝土工程施工质量验收规范GB50204-20023、图纸会审纪要,相关设计补充通知,工程技术联系单和工程联系单
二、工程概况1、建筑设计概况:1
本工程为东区廉租房二期建设项目(2009)(工程设计编号J-09-115),工程建设地点位于东区弄弄坪原十九冶电装小学
本工程为六层住宅,层高2
9米,建筑总高17
总建筑面积为2398
82平方米,建筑结构形式为砖混结构
混凝土强度:现浇梁板和构造柱均采用C25混凝土;桩基,地梁采用C25混凝土,垫层用C15混凝土
2、结构设计概况:本工程结构正常使用年限为50年,结构安全等级为二级,抗震类别为丙类,按7度设防,设计地震分组为第二组

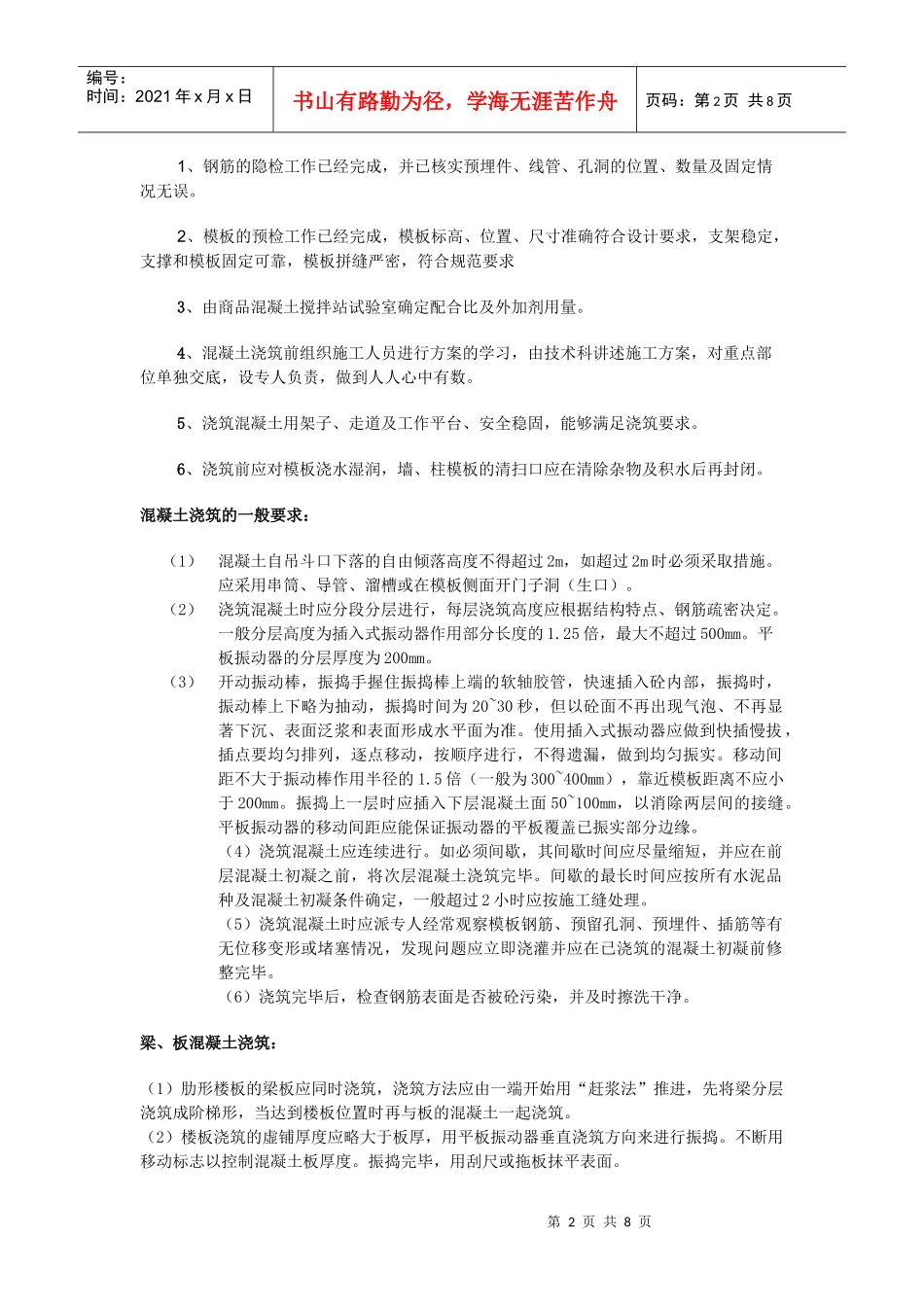

第二章施工部署本工程全部采用商品混凝土,商品砼:拟采用通过ISO9002质量认证的生产厂家生产
混凝土搅拌车出站前,每部车都必须经质量检查员检查和易性合格才能签证放行
坍落度抽检每车一次;混凝土整车容重检查每一配合比每天不少于一次
现场取样时,应以搅拌车卸料1/4后至3/4前的混凝土为代表
混凝土取样、试件制作、养护,均应由供需双方共同签证认可
搅拌车卸料前不得出现离析和初凝现象
根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12h,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作
混凝土运输:(1)混凝土在现场运输工具有手推车、吊斗、塔吊
(2)混凝土自搅拌车中卸出后,应及时运到浇筑地点,延续时间,不能超过初凝时间
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象

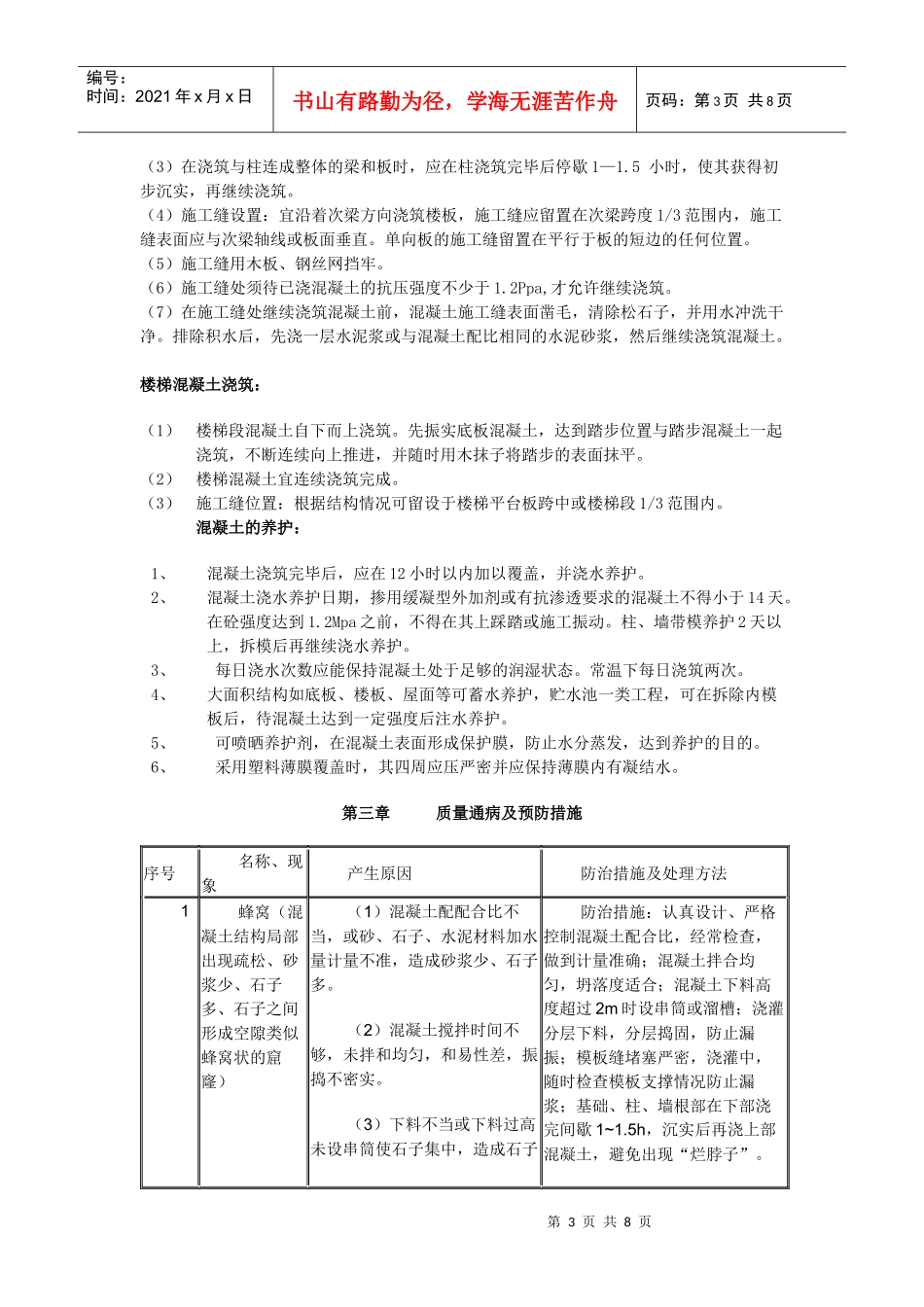

如混凝土运到浇
