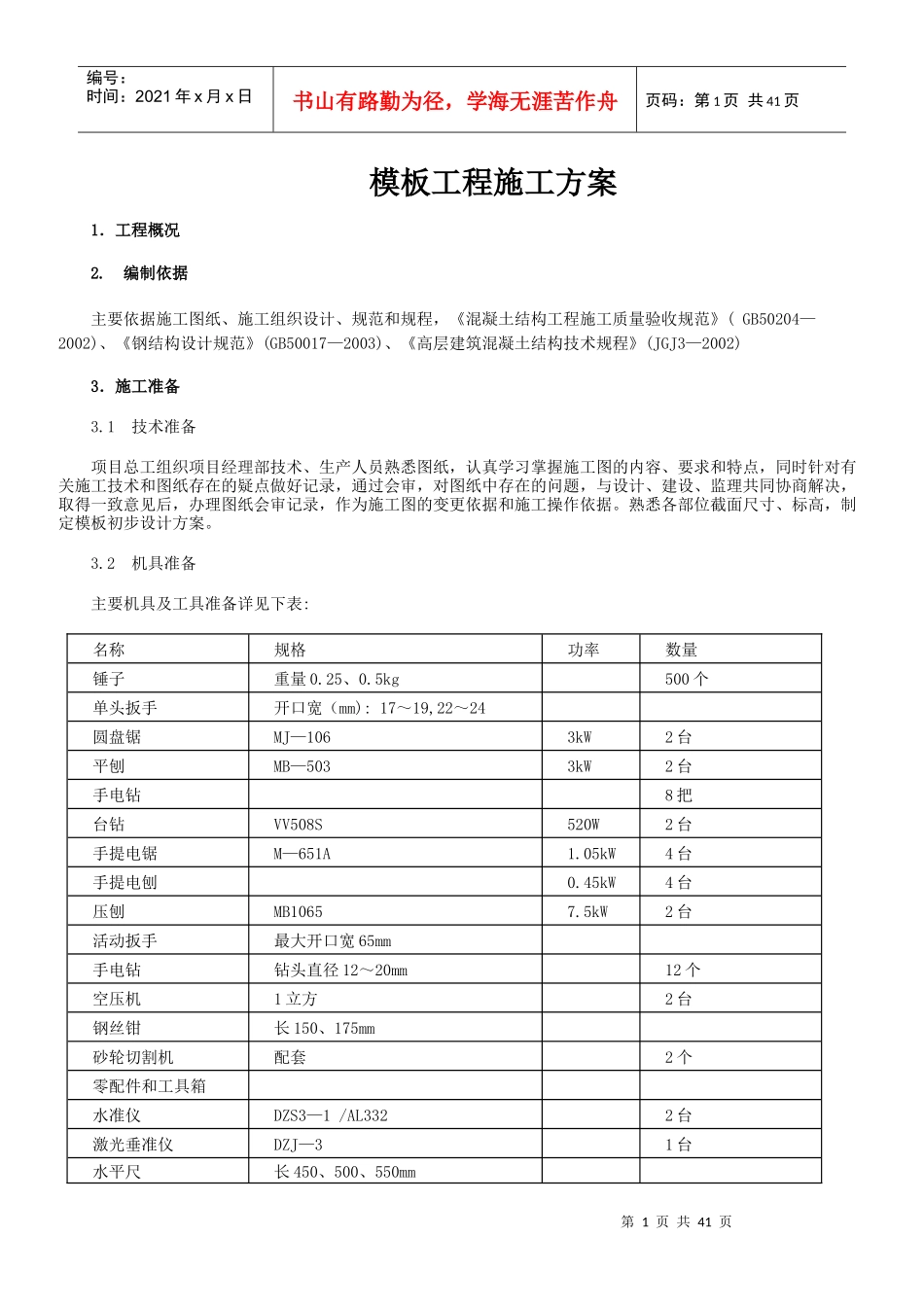

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页模板工程施工方案1.工程概况2
编制依据主要依据施工图纸、施工组织设计、规范和规程,《混凝土结构工程施工质量验收规范》(GB50204—2002)、《钢结构设计规范》(GB50017—2003)、《高层建筑混凝土结构技术规程》(JGJ3—2002)3.施工准备3
1技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审,对图纸中存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据
熟悉各部位截面尺寸、标高,制定模板初步设计方案

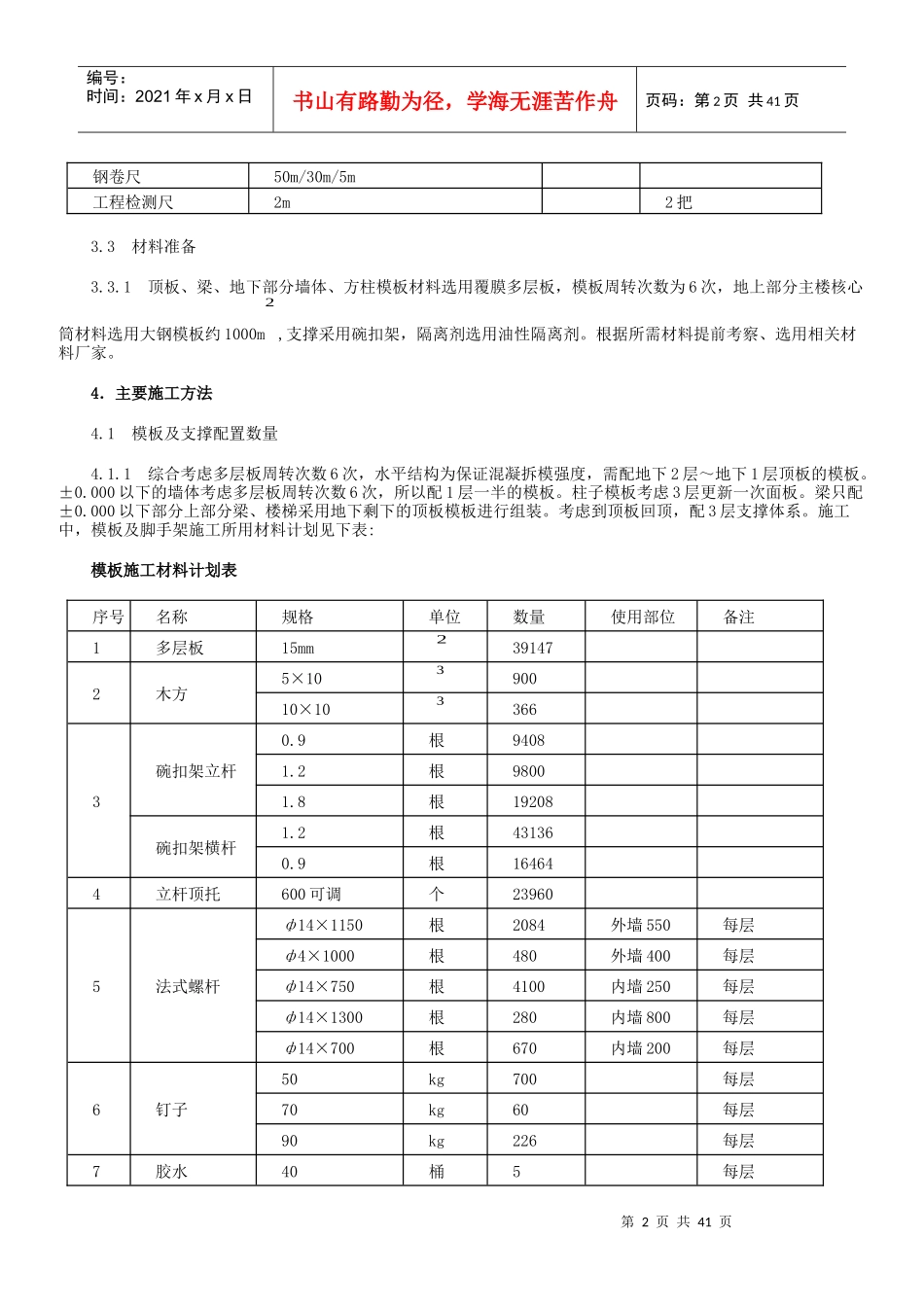

2机具准备主要机具及工具准备详见下表:名称规格功率数量锤子重量0
5kg500个单头扳手开口宽(mm):17~19,22~24圆盘锯MJ—1063kW2台平刨MB—5033kW2台手电钻8把台钻VV508S520W2台手提电锯M—651A1
05kW4台手提电刨0
45kW4台压刨MB10657

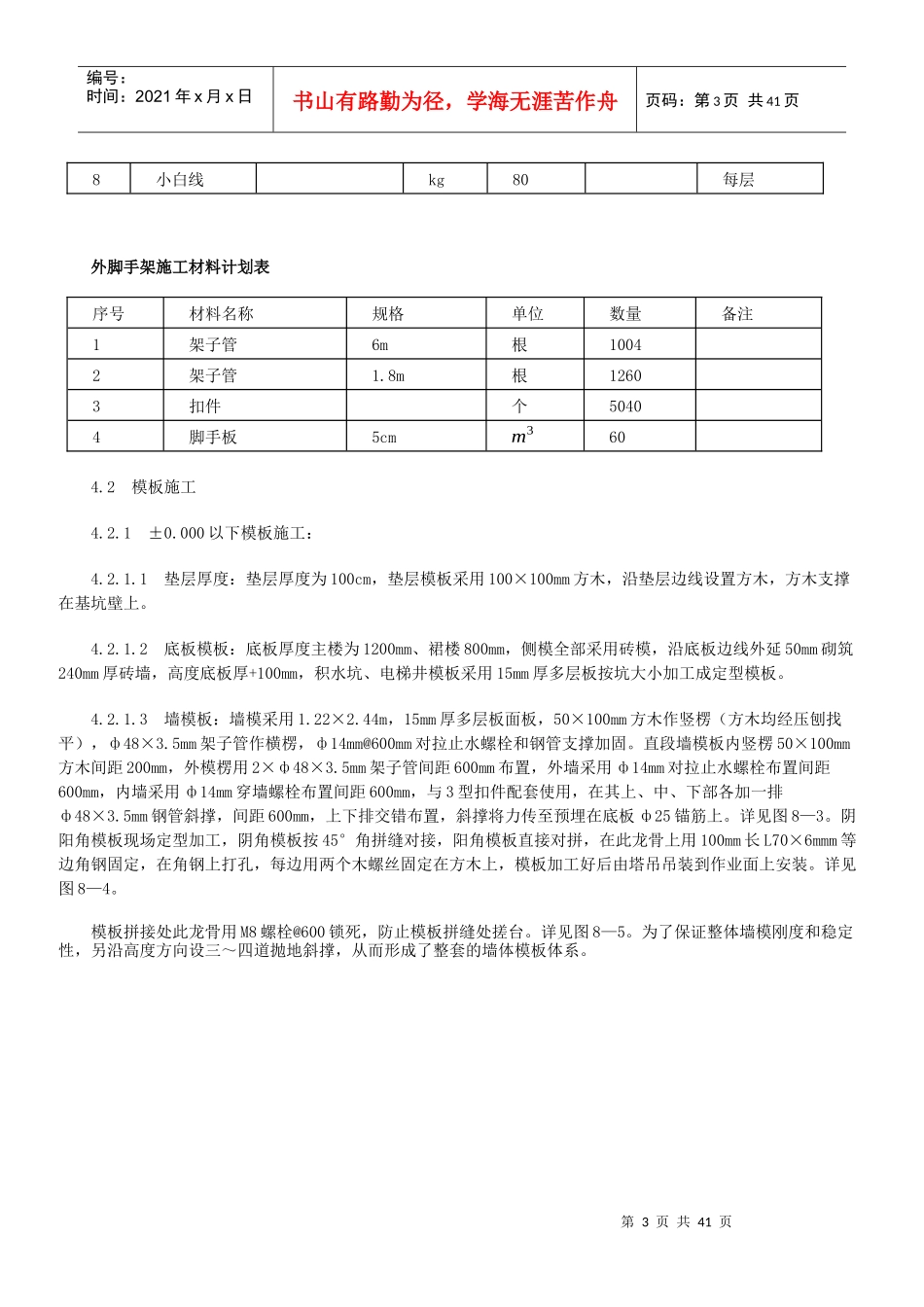

5kW2台活动扳手最大开口宽65mm手电钻钻头直径12~20mm12个空压机1立方2台钢丝钳长150、175mm砂轮切割机配套2个零配件和工具箱水准仪DZS3—1/AL3322台激光垂准仪DZJ—31台水平尺长450、500、550mm第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页钢卷尺50m/30m/5m工程检测尺2m2把3
3材料准备3
1顶板、梁、地下部分墙体、方柱模板材料选用覆膜多层板,模板周转次数为6次,地上部分主楼核心筒材料选用大钢模板约1000m2,支撑采用碗扣架,隔离剂选用油性隔离剂
根据所需材料提前考察、选用相关材料厂家
