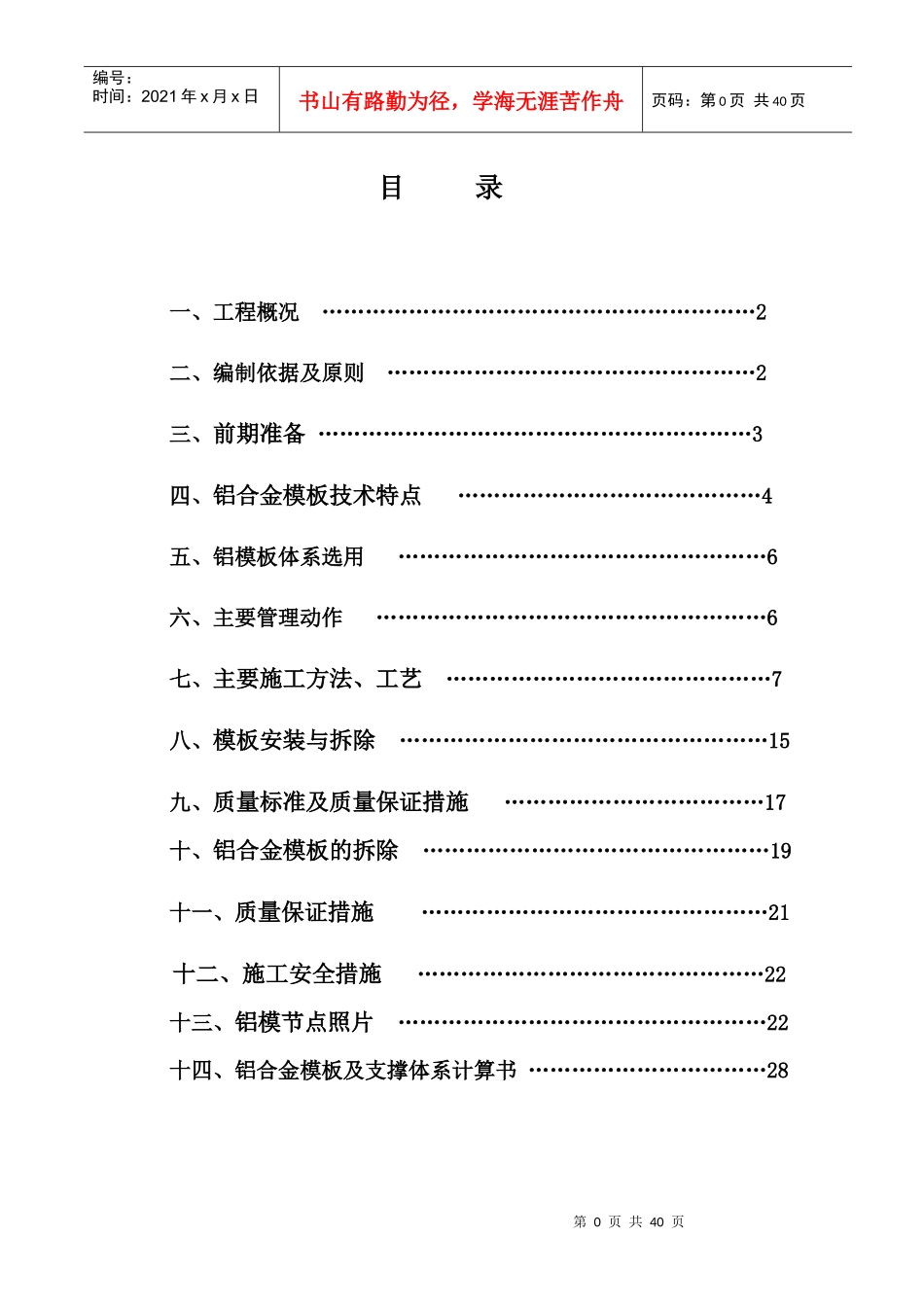

铝模板施工方案铝合金模板施工方案编制审核审批山西旭航环保新型材料有限公司二O一六年十月第0页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共40页目录一、工程概况……………………………………………………2二、编制依据及原则……………………………………………2三、前期准备……………………………………………………3四、铝合金模板技术特点……………………………………4五、铝模板体系选用……………………………………………6六、主要管理动作………………………………………………6七、主要施工方法、工艺………………………………………7八、模板安装与拆除……………………………………………15九、质量标准及质量保证措施………………………………17十、铝合金模板的拆除…………………………………………19十一、质量保证措施…………………………………………21十二、施工安全措施…………………………………………22十三、铝模节点照片……………………………………………22十四、铝合金模板及支撑体系计算书……………………………28第1页共40页第0页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页铝合金模板施工方案一、工程概况1、工程名称:太原恒大御景湾地块五20#楼2、工程地点:山西省太原市新村3、工程概况:恒大御景湾住宅小区20#住宅楼,结构体系为剪力墙结构,标准层层高2
95m,施工层数从标准层采用铝合金模板系统,标准层墙柱、梁板、楼梯、飘窗均使用铝合金模板
二、编制依据及原则2
1、编制依据1、施工图纸2、《混凝土结构设计规范》(GB50010-2010)3、《混凝土结构工程施工质量验收规范》【GB50204-2002(2011修)】4、《建筑结构荷载规范》GB50009-2012第2页共40页第1页共40页编号:时间:2
