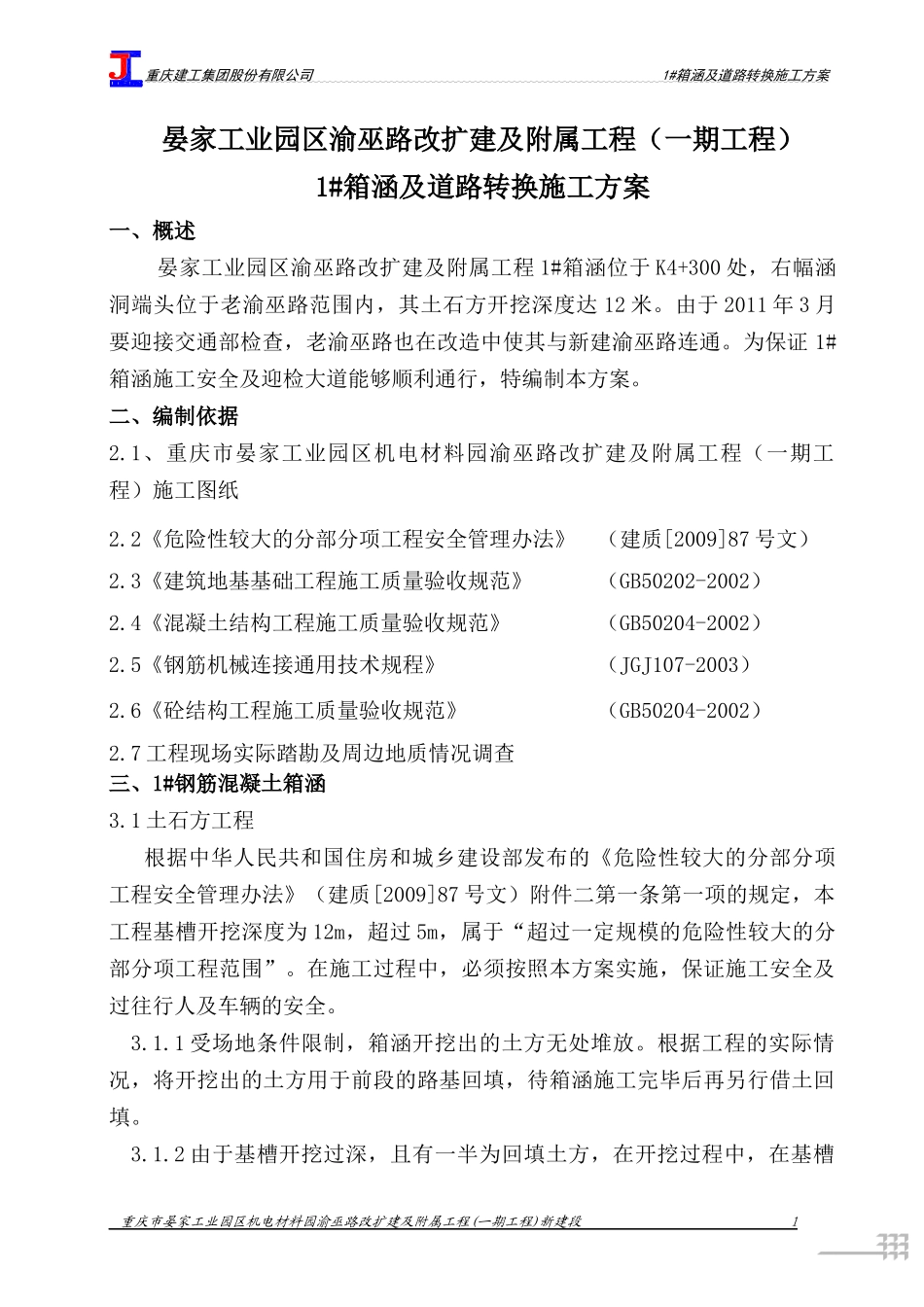

重庆建工集团股份有限公司1#箱涵及道路转换施工方案晏家工业园区渝巫路改扩建及附属工程(一期工程)1#箱涵及道路转换施工方案一、概述晏家工业园区渝巫路改扩建及附属工程1#箱涵位于K4+300处,右幅涵洞端头位于老渝巫路范围内,其土石方开挖深度达12米
由于2011年3月要迎接交通部检查,老渝巫路也在改造中使其与新建渝巫路连通
为保证1#箱涵施工安全及迎检大道能够顺利通行,特编制本方案
二、编制依据2
1、重庆市晏家工业园区机电材料园渝巫路改扩建及附属工程(一期工程)施工图纸2
2《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文)2
3《建筑地基基础工程施工质量验收规范》(GB50202-2002)2
4《混凝土结构工程施工质量验收规范》(GB50204-2002)2
5《钢筋机械连接通用技术规程》(JGJ107-2003)2
6《砼结构工程施工质量验收规范》(GB50204-2002)2
7工程现场实际踏勘及周边地质情况调查三、1#钢筋混凝土箱涵3
1土石方工程根据中华人民共和国住房和城乡建设部发布的《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文)附件二第一条第一项的规定,本工程基槽开挖深度为12m,超过5m,属于“超过一定规模的危险性较大的分部分项工程范围”
在施工过程中,必须按照本方案实施,保证施工安全及过往行人及车辆的安全
1受场地条件限制,箱涵开挖出的土方无处堆放
根据工程的实际情况,将开挖出的土方用于前段的路基回填,待箱涵施工完毕后再另行借土回填
2由于基槽开挖过深,且有一半为回填土方,在开挖过程中,在基槽重庆市晏家工业园区机电材料园渝巫路改扩建及附属工程(一期工程)新建段1重庆建工集团股份有限公司1#箱涵及道路转换施工方案旁设一条出渣专用车道,便于土石方的运输
车道宽度4米(如附图一所示)根据基槽开挖进度随挖随
