盖梁抱箍法施工方案一、工程概况明理路位于郑州市郑东新区综合交通枢纽地区,为郑东新区的一条南北向城市主干路,红线宽60m,具体布置为:60m(红线)-3
5m(人行道)-4m(非机动车道)-2m(机非分隔带)-15m(机动车道)-11m(中央分隔带)-15m(机动车道)-2m(机非分隔带)-4m(非机动车道)-3
5m(人行道)
本标段工程为明理路跨七里河桥(含七里河南路至文苑南路道路顺接工程量),其中桥梁工程位于明理路跨七里河处,桥梁设计定名为明理南桥
桥位起点桩号K0+258
537,终点桩号K0+457
617,全长199
工程范围内道路平面线形为半径2000m的圆曲线,跨中与河道斜角角度为82
本次设计桥为4×21+32+4×18=188m九跨简支梁结构

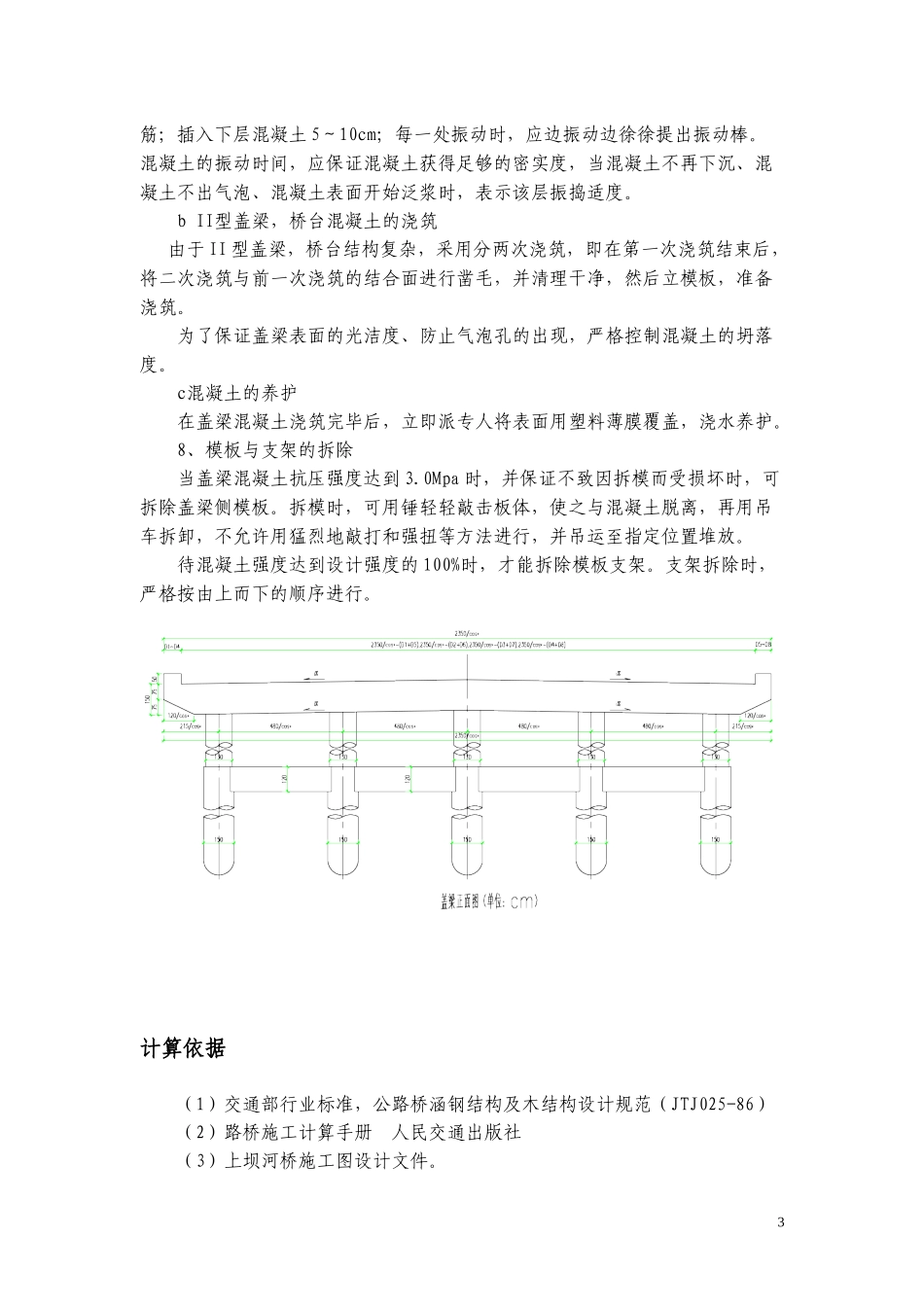

二、主要施工方法1、施工准备:桥墩在立柱施工完成后,根据盖梁设计标高返算出抱箍钢带下缘在墩柱的确切位置,并做好标记,以便抱箍准确就位
为方便盖梁底模的安装,在浇筑混凝土时,墩柱顶混凝土标高按比设计标高高2cm控制
2、墩柱顶凿毛待墩柱混凝土达到设计强度的75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新鲜混凝土,并把柱顶进行清理干净
标高按设计标高控制,以便于安装盖梁底模
3、测量放样在盖梁施工前,对墩柱进行施工测量,作为安装盖梁底模的依据
墩柱施工测量与控制的内容包括:墩柱中心位置测量、立柱顶高程测量
墩柱中心测量采用全站仪进行测量;高程测量是根据施工中设立的临时水准点,用水准仪直接进行
4、模板支架、底模的制作与安装盖梁模板支架采用25a工字钢纵梁,每侧3根工字钢,中间水平方向用对拉螺栓连接,工字钢上方铺设15cm×15cm枕木,间距0
4m作横梁,在横梁上方纵向铺设10cm×10cm方木,在贴近立柱处安放第一根和最后一根
盖梁模板采用木模
在立柱顶凿毛处理、测量验收合格后
