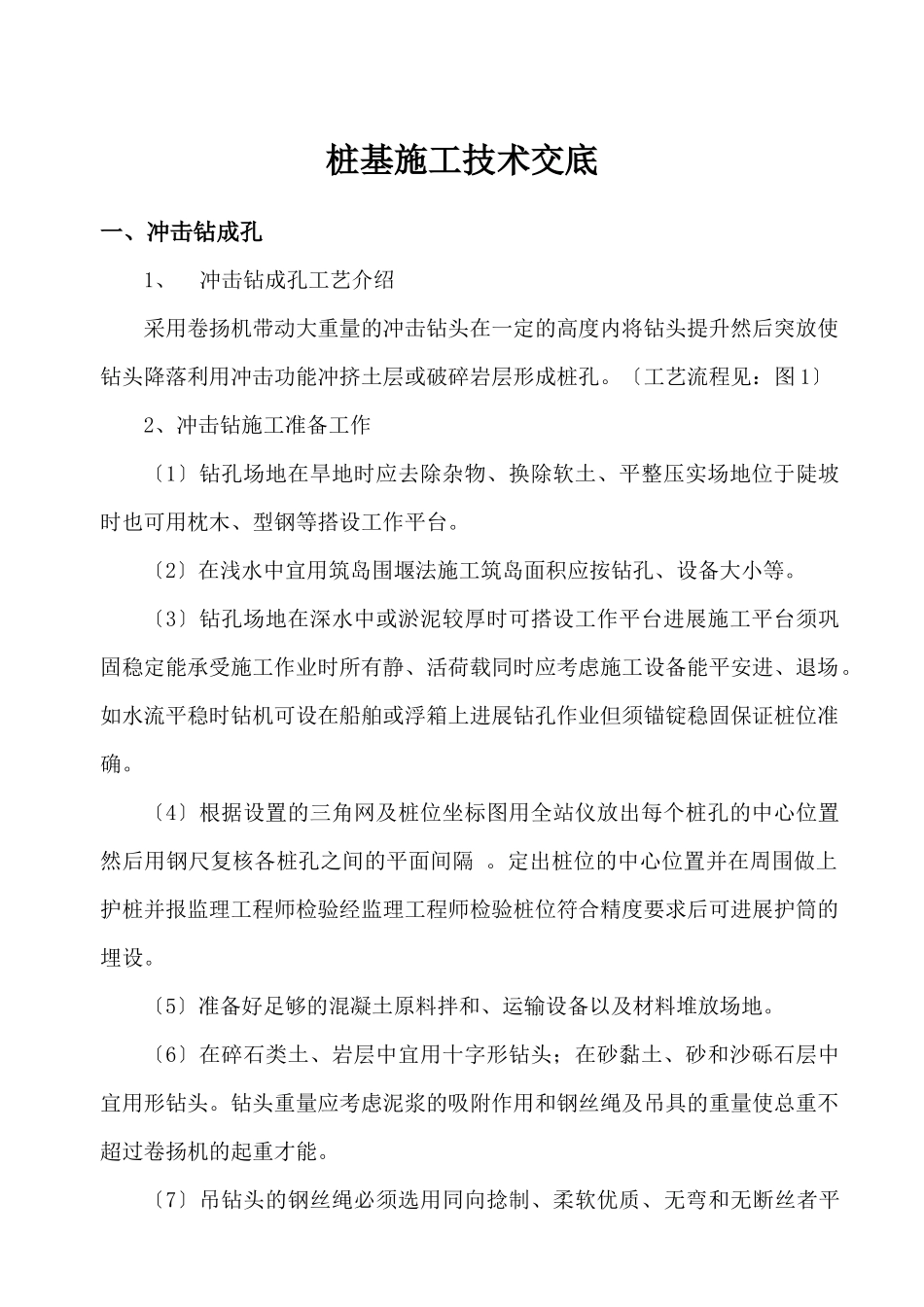

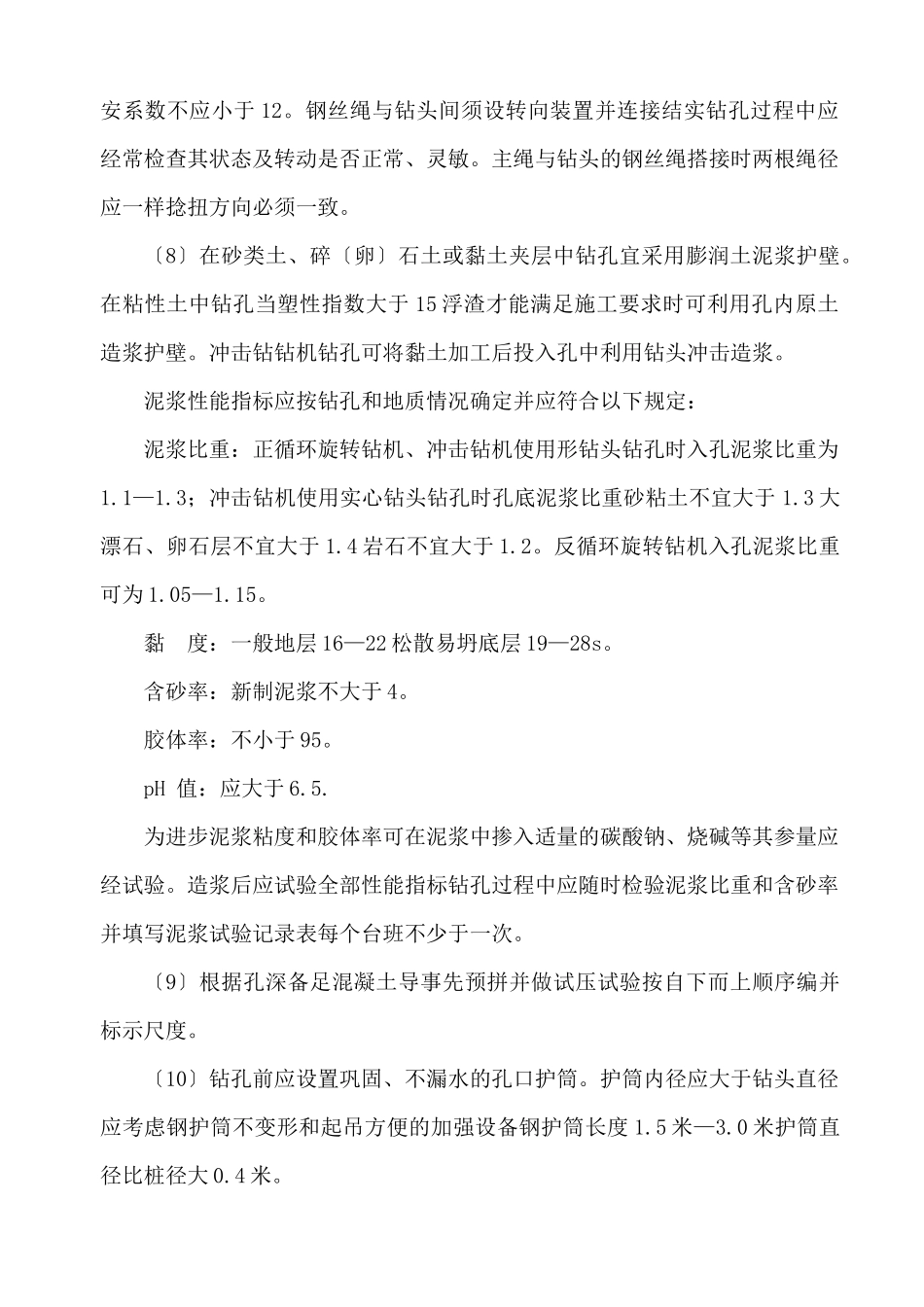

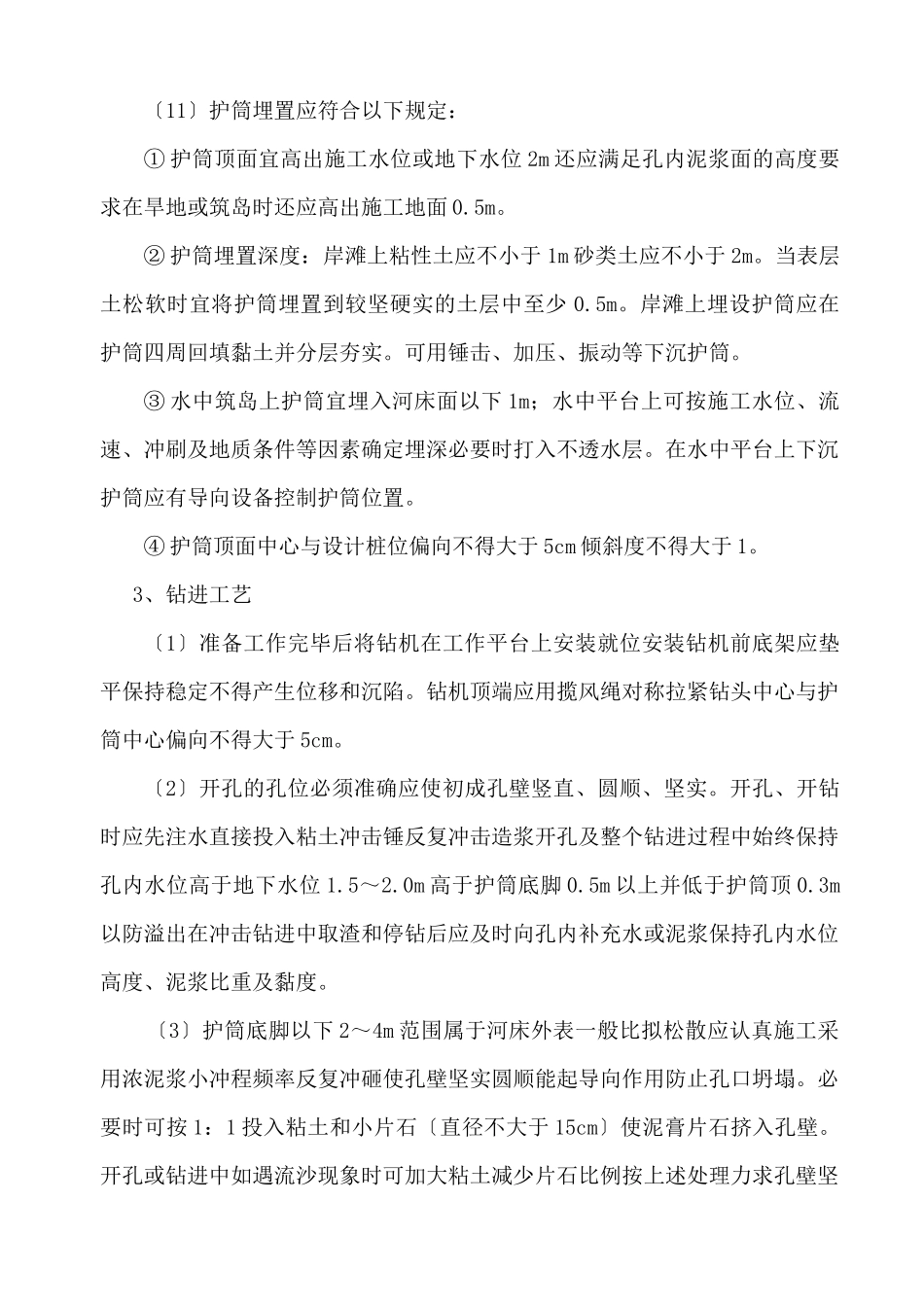

桩基施工技术交底一、冲击钻成孔1、冲击钻成孔工艺介绍采用卷扬机带动大重量的冲击钻头在一定的高度内将钻头提升然后突放使钻头降落利用冲击功能冲挤土层或破碎岩层形成桩孔。〔工艺流程见:图1〕2、冲击钻施工准备工作〔1〕钻孔场地在旱地时应去除杂物、换除软土、平整压实场地位于陡坡时也可用枕木、型钢等搭设工作平台。〔2〕在浅水中宜用筑岛围堰法施工筑岛面积应按钻孔、设备大小等。〔3〕钻孔场地在深水中或淤泥较厚时可搭设工作平台进展施工平台须巩固稳定能承受施工作业时所有静、活荷载同时应考虑施工设备能平安进、退场。如水流平稳时钻机可设在船舶或浮箱上进展钻孔作业但须锚锭稳固保证桩位准确。〔4〕根据设置的三角网及桩位坐标图用全站仪放出每个桩孔的中心位置然后用钢尺复核各桩孔之间的平面间隔。定出桩位的中心位置并在周围做上护桩并报监理工程师检验经监理工程师检验桩位符合精度要求后可进展护筒的埋设。〔5〕准备好足够的混凝土原料拌和、运输设备以及材料堆放场地。〔6〕在碎石类土、岩层中宜用十字形钻头;在砂黏土、砂和沙砾石层中宜用形钻头。钻头重量应考虑泥浆的吸附作用和钢丝绳及吊具的重量使总重不超过卷扬机的起重才能。〔7〕吊钻头的钢丝绳必须选用同向捻制、柔软优质、无弯和无断丝者平安系数不应小于12。钢丝绳与钻头间须设转向装置并连接结实钻孔过程中应经常检查其状态及转动是否正常、灵敏。主绳与钻头的钢丝绳搭接时两根绳径应一样捻扭方向必须一致。〔8〕在砂类土、碎〔卵〕石土或黏土夹层中钻孔宜采用膨润土泥浆护壁。在粘性土中钻孔当塑性指数大于15浮渣才能满足施工要求时可利用孔内原土造浆护壁。冲击钻钻机钻孔可将黏土加工后投入孔中利用钻头冲击造浆。泥浆性能指标应按钻孔和地质情况确定并应符合以下规定:泥浆比重:正循环旋转钻机、冲击钻机使用形钻头钻孔时入孔泥浆比重为1.1—1.3;冲击钻机使用实心钻头钻孔时孔底泥浆比重砂粘土不宜大于1.3大漂石、卵石层不宜大于1.4岩石不宜大于1.2。反循环旋转钻机入孔泥浆比重可为1.05—1.15。黏度:一般地层16—22松散易坍底层19—28s。含砂率:新制泥浆不大于4。胶体率:不小于95。pH值:应大于6.5.为进步泥浆粘度和胶体率可在泥浆中掺入适量的碳酸钠、烧碱等其参量应经试验。造浆后应试验全部性能指标钻孔过程中应随时检验泥浆比重和含砂率并填写泥浆试验记录表每个台班不少于一次。〔9〕根据孔深备足混凝土导事先预拼并做试压试验按自下而上顺序编并标示尺度。〔10〕钻孔前应设置巩固、不漏水的孔口护筒。护筒内径应大于钻头直径应考虑钢护筒不变形和起吊方便的加强设备钢护筒长度1.5米—3.0米护筒直径比桩径大0.4米。〔11〕护筒埋置应符合以下规定:①护筒顶面宜高出施工水位或地下水位2m还应满足孔内泥浆面的高度要求在旱地或筑岛时还应高出施工地面0.5m。②护筒埋置深度:岸滩上粘性土应不小于1m砂类土应不小于2m。当表层土松软时宜将护筒埋置到较坚硬实的土层中至少0.5m。岸滩上埋设护筒应在护筒四周回填黏土并分层夯实。可用锤击、加压、振动等下沉护筒。③水中筑岛上护筒宜埋入河床面以下1m;水中平台上可按施工水位、流速、冲刷及地质条件等因素确定埋深必要时打入不透水层。在水中平台上下沉护筒应有导向设备控制护筒位置。④护筒顶面中心与设计桩位偏向不得大于5cm倾斜度不得大于1。3、钻进工艺〔1〕准备工作完毕后将钻机在工作平台上安装就位安装钻机前底架应垫平保持稳定不得产生位移和沉陷。钻机顶端应用揽风绳对称拉紧钻头中心与护筒中心偏向不得大于5cm。〔2〕开孔的孔位必须准确应使初成孔壁竖直、圆顺、坚实。开孔、开钻时应先注水直接投入粘土冲击锤反复冲击造浆开孔及整个钻进过程中始终保持孔内水位高于地下水位1.5~2.0m高于护筒底脚0.5m以上并低于护筒顶0.3m以防溢出在冲击钻进中取渣和停钻后应及时向孔内补充水或泥浆保持孔内水位高度、泥浆比重及黏度。〔3〕护筒底脚以下2~4m范围属于河床外表一般比拟松散应认真施工采用浓泥浆小冲程频率反复冲砸使孔壁坚实圆顺能起导向作用防止孔口坍塌。必要时可按1:1投入粘土和小片石〔直径不大于15cm〕使泥膏片石挤入...
