第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页附件2:2010年三季度抽查的工程项目存在的主要问题序号工程名称主要问题企业名称处理情况12009长春无线网一期城区第二批基站配套工程在设计会审和工程初验时未发现设计和施工存在的问题
吉林省长春市电信分公司已整改未按抗震相关标准设计,图纸审核不严
设计图纸无设计人员签字
上海邮电设计咨询研究院有限公司已整改1、机房内未安装监控系统;2、机房内无消防灭火器材;3、未按施工验收标准施工
吉林省通信建设有限公司已整改监理过程中未注意到施工单位存在的问题,未按标准要求施工单位
吉林通信工程建设监理有限公司已整改2吉林联通2009年GSM网工程1、未见开工报告;2、未进行质监申报;3、未按项目进行招标,而是在年初采用入围方式招标
中国联通吉林分公司限期整改3吉林联通IT系统业务支撑系统专业新一代BSS4
0基础设施集采新建工程1、未按基本建设程序进行工程建设;2、属于依法必须招标的项目,但未能提供相关招标档案;3、施工单位不具有通信工程施工资质;4、未办理质量监督申报手续
中国联通吉林分公司限期整改无资质施工联创科技(南京)有限公司限期整改第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页序号工程名称主要问题企业名称处理情况42009年吉林联通IT系统业务支撑系统专业BSS4
0应用软件新建工程1、设计仍然使用已废止定额;2、未计取建设单位管理费和工程监理费;3、工程属于必须监理的项目,但未实施监理;4、属于依法必须招标的项目,但是设备和设计单位由集团公司统签,施工单位由集团委托,检查中未能提供相关招标资料

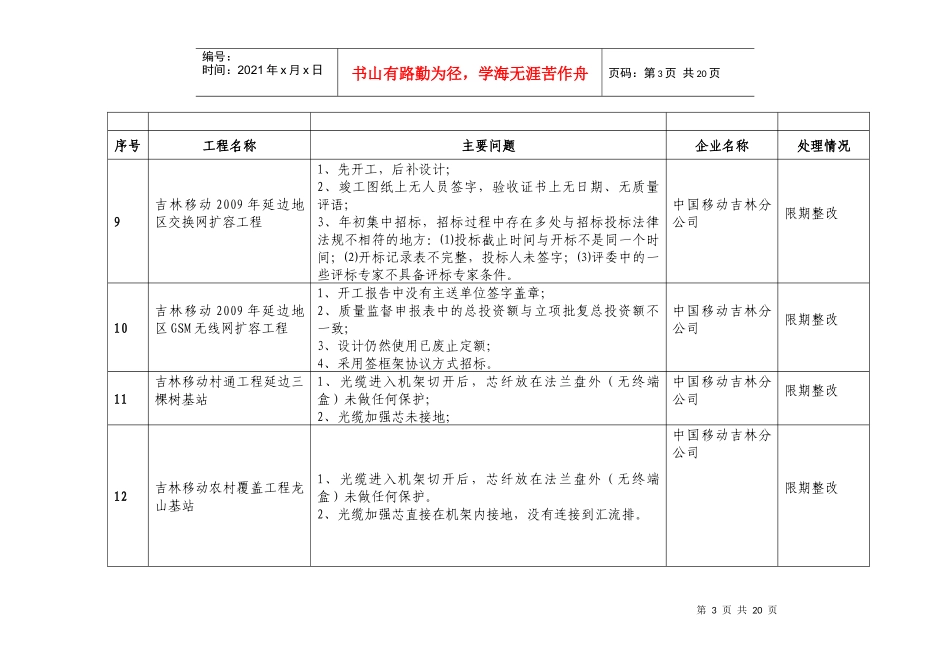

中国联通吉林分公司限期整改52009年中国联通吉林WCDMA网一期工程1、提供的工程档案散乱,竣工资料未搜集在一起;2、竣工资料
