第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页长沙市解放西路高排截污改造工程顶管专项施工方案湖南望城建设集团有限公司2012年4月24日第2页共54页第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共54页解放西路高排截污改造工程牵引管改为顶管施工专项方案我公司承建的解放西路高排截污改造工程设计为牵引管,由于原路基回填全部为细沙和卵石层,前期旋喷固结没达到预期效果,导致拉管无法施工

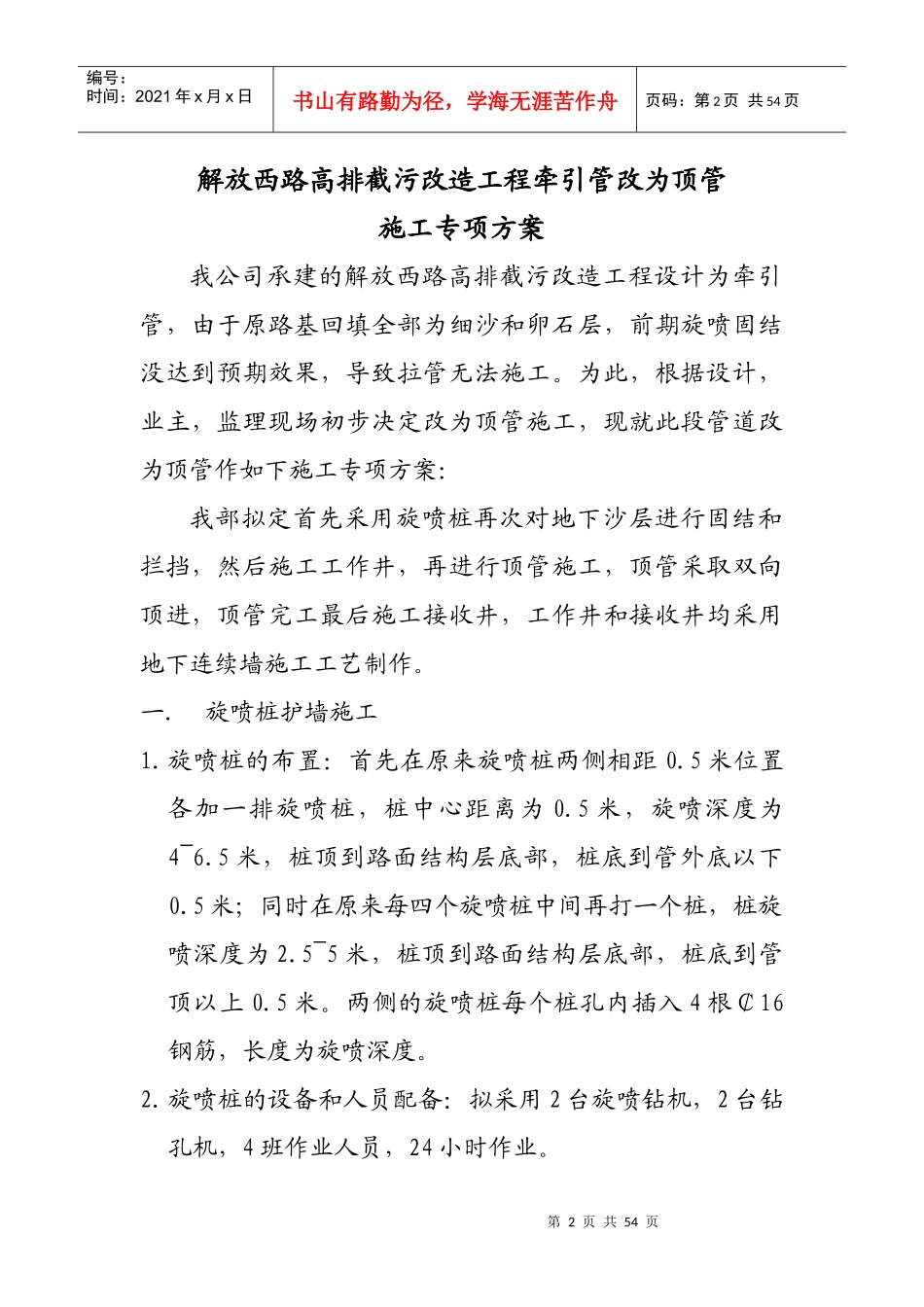

为此,根据设计,业主,监理现场初步决定改为顶管施工,现就此段管道改为顶管作如下施工专项方案:我部拟定首先采用旋喷桩再次对地下沙层进行固结和拦挡,然后施工工作井,再进行顶管施工,顶管采取双向顶进,顶管完工最后施工接收井,工作井和接收井均采用地下连续墙施工工艺制作
一.旋喷桩护墙施工1
旋喷桩的布置:首先在原来旋喷桩两侧相距0
5米位置各加一排旋喷桩,桩中心距离为0
5米,旋喷深度为4~6
5米,桩顶到路面结构层底部,桩底到管外底以下0
5米;同时在原来每四个旋喷桩中间再打一个桩,桩旋喷深度为2
5~5米,桩顶到路面结构层底部,桩底到管顶以上0
两侧的旋喷桩每个桩孔内插入4根¢16钢筋,长度为旋喷深度
旋喷桩的设备和人员配备:拟采用2台旋喷钻机,2台钻孔机,4班作业人员,24小时作业
第3页共54页第2页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共54页3
旋喷桩的工期安排:旋喷桩于2012年4月24日进场,25日开始钻孔,至2012年5月10日前完成
工作坑和接收坑施工:在管道中间位置做一个工作井,采取双向顶进施工,两头设两个接收井
围挡拆除安排:首先在旋喷桩施工完毕后将原来全部围挡进行拆除,然后对工作坑位置进行局部围挡,待顶管全部完工后再施工接收坑,每次围
