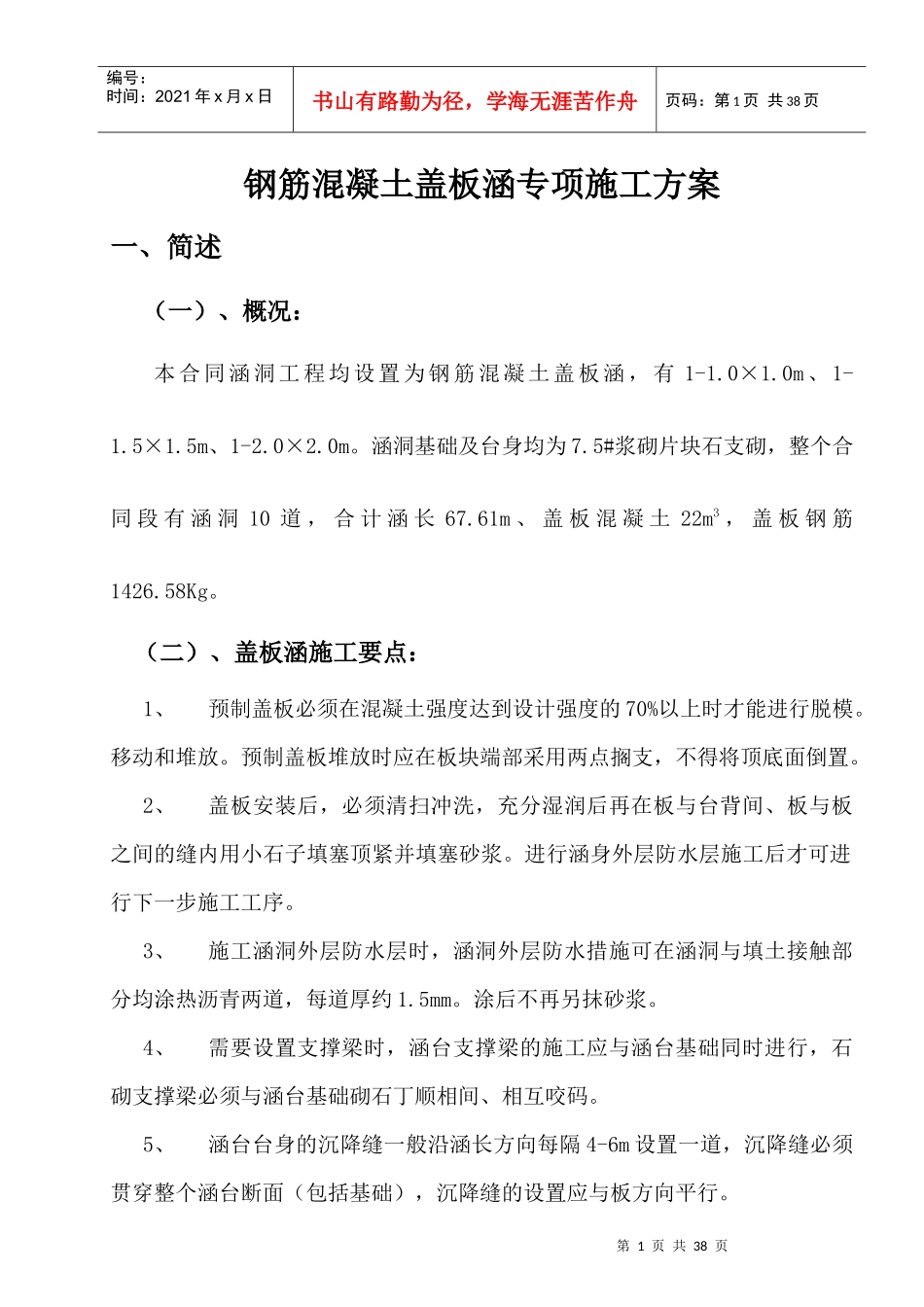

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页钢筋混凝土盖板涵专项施工方案一、简述(一)、概况:本合同涵洞工程均设置为钢筋混凝土盖板涵,有1-1
0m、1-1
5m、1-2
涵洞基础及台身均为7
5#浆砌片块石支砌,整个合同段有涵洞10道,合计涵长67
61m、盖板混凝土22m3,盖板钢筋1426
(二)、盖板涵施工要点:1、预制盖板必须在混凝土强度达到设计强度的70%以上时才能进行脱模
预制盖板堆放时应在板块端部采用两点搁支,不得将顶底面倒置
2、盖板安装后,必须清扫冲洗,充分湿润后再在板与台背间、板与板之间的缝内用小石子填塞顶紧并填塞砂浆
进行涵身外层防水层施工后才可进行下一步施工工序
3、施工涵洞外层防水层时,涵洞外层防水措施可在涵洞与填土接触部分均涂热沥青两道,每道厚约1
涂后不再另抹砂浆
4、需要设置支撑梁时,涵台支撑梁的施工应与涵台基础同时进行,石砌支撑梁必须与涵台基础砌石丁顺相间、相互咬码
5、涵台台身的沉降缝一般沿涵长方向每隔4-6m设置一道,沉降缝必须贯穿整个涵台断面(包括基础),沉降缝的设置应与板方向平行

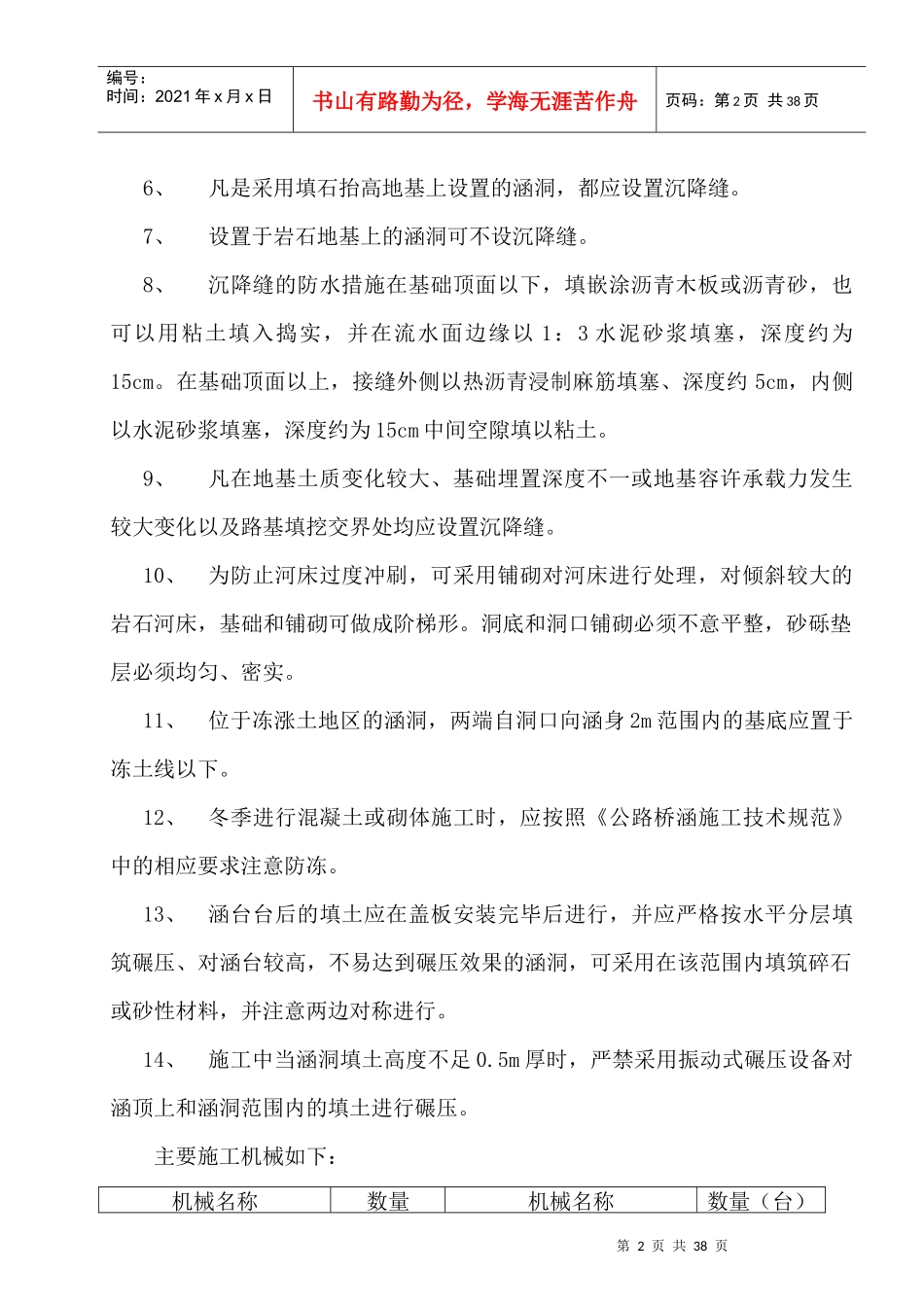

第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页6、凡是采用填石抬高地基上设置的涵洞,都应设置沉降缝
7、设置于岩石地基上的涵洞可不设沉降缝
8、沉降缝的防水措施在基础顶面以下,填嵌涂沥青木板或沥青砂,也可以用粘土填入捣实,并在流水面边缘以1:3水泥砂浆填塞,深度约为15cm
在基础顶面以上,接缝外侧以热沥青浸制麻筋填塞、深度约5cm,内侧以水泥砂浆填塞,深度约为15cm中间空隙填以粘土

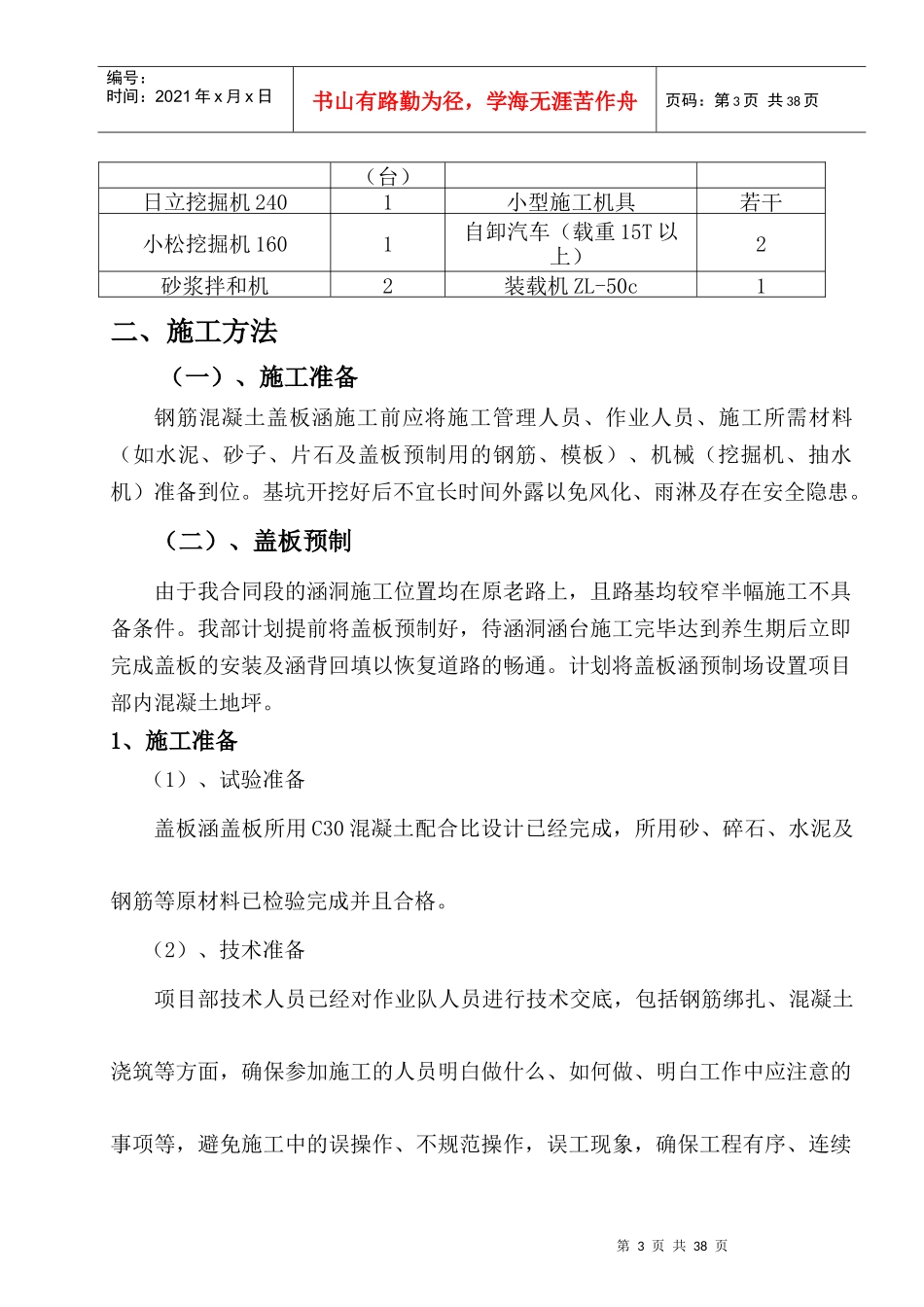

9、凡在地基土质变化较大、基础埋置深度不一或地基容许承载力发生较大变化以及路基填挖交界处均应设置沉降
