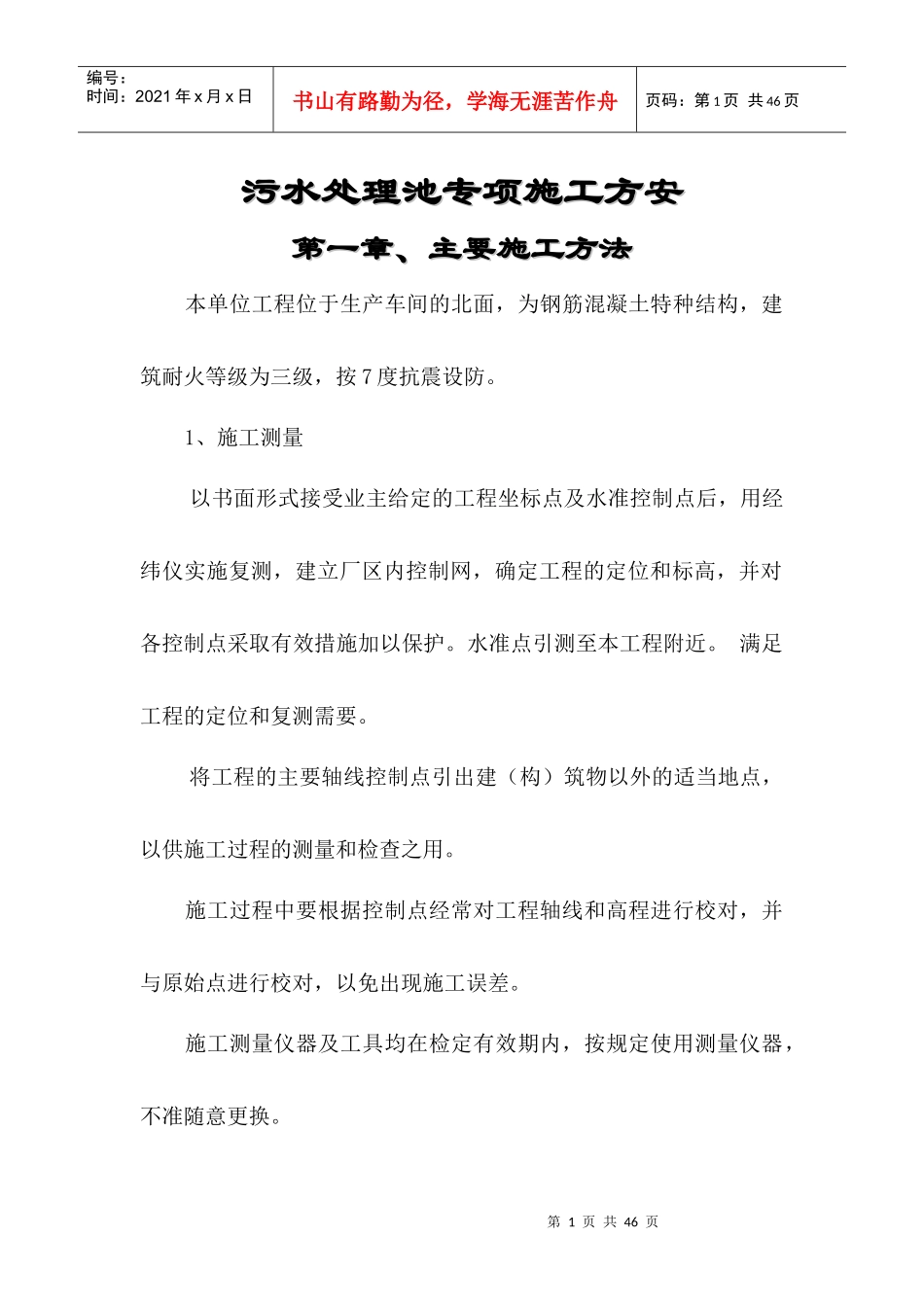

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页污水处理池专项施工方安污水处理池专项施工方安第一章、主要第一章、主要施工方法施工方法本单位工程位于生产车间的北面,为钢筋混凝土特种结构,建筑耐火等级为三级,按7度抗震设防
1、施工测量以书面形式接受业主给定的工程坐标点及水准控制点后,用经纬仪实施复测,建立厂区内控制网,确定工程的定位和标高,并对各控制点采取有效措施加以保护
水准点引测至本工程附近
满足工程的定位和复测需要
将工程的主要轴线控制点引出建(构)筑物以外的适当地点,以供施工过程的测量和检查之用
施工过程中要根据控制点经常对工程轴线和高程进行校对,并与原始点进行校对,以免出现施工误差
施工测量仪器及工具均在检定有效期内,按规定使用测量仪器,不准随意更换

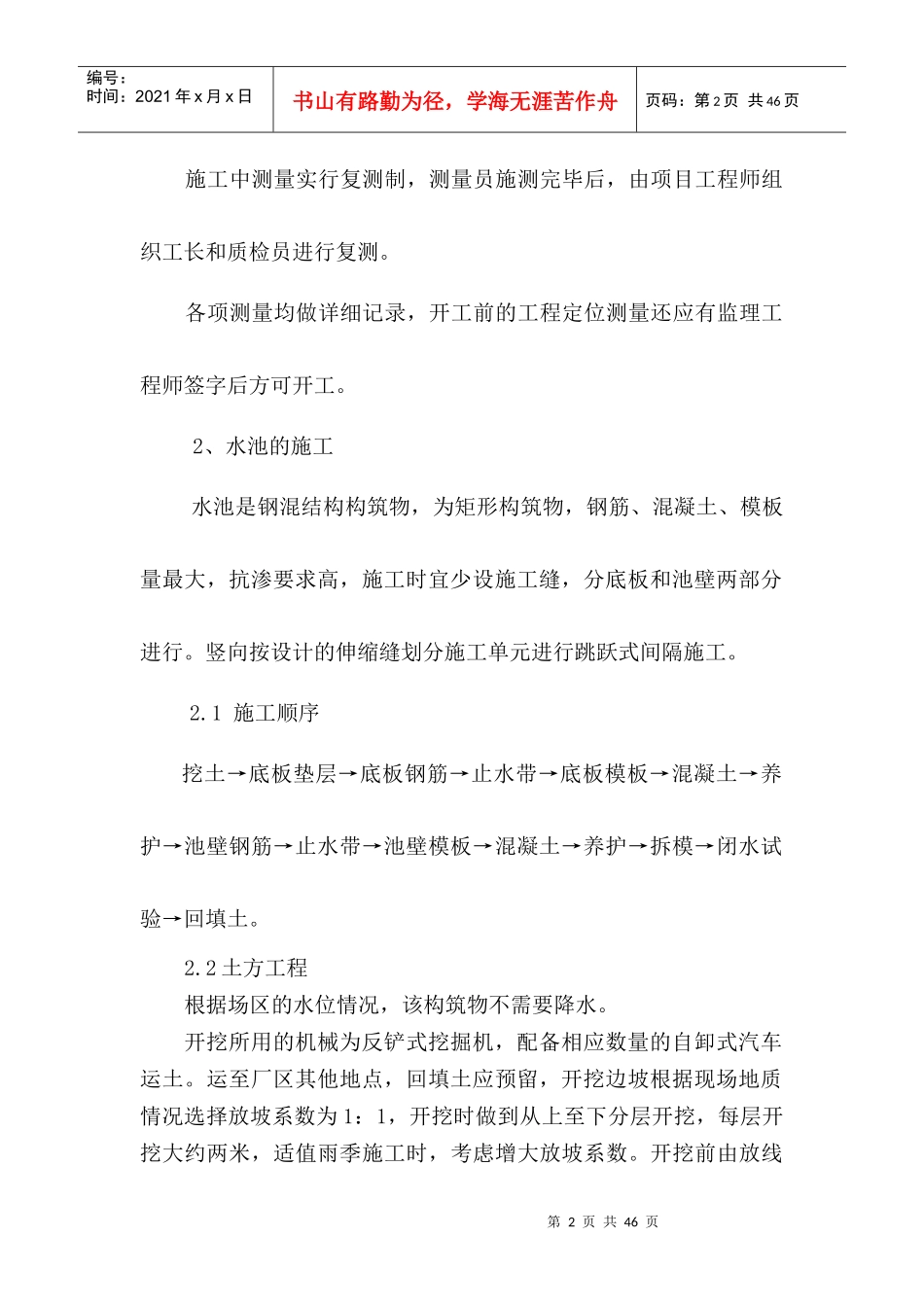

第2页共46页第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页施工中测量实行复测制,测量员施测完毕后,由项目工程师组织工长和质检员进行复测
各项测量均做详细记录,开工前的工程定位测量还应有监理工程师签字后方可开工
2、水池的施工水池是钢混结构构筑物,为矩形构筑物,钢筋、混凝土、模板量最大,抗渗要求高,施工时宜少设施工缝,分底板和池壁两部分进行
竖向按设计的伸缩缝划分施工单元进行跳跃式间隔施工
1施工顺序挖土→底板垫层→底板钢筋→止水带→底板模板→混凝土→养护→池壁钢筋→止水带→池壁模板→混凝土→养护→拆模→闭水试验→回填土
2土方工程根据场区的水位情况,该构筑物不需要降水
开挖所用的机械为反铲式挖掘机,配备相应数量的自卸式汽车运土
运至厂区其他地点,回填土应预留,开挖边坡根据现场地质情况选择放坡系数为1:1,开挖时做到从上至下分层开挖,每层开挖大约两米,适值雨季施工时,考虑增大放坡系数

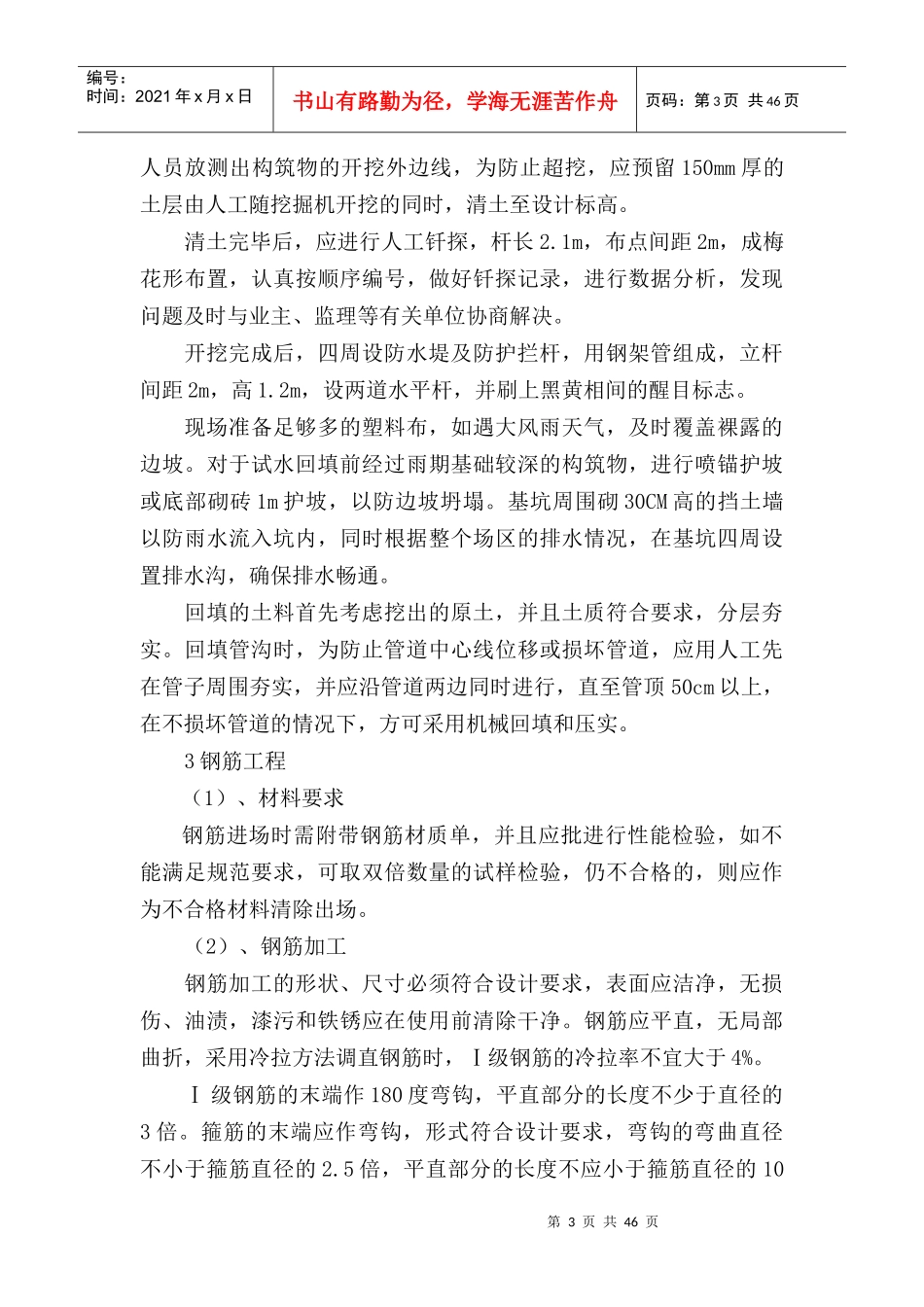

开挖前由放线第3页共46页第2页共
