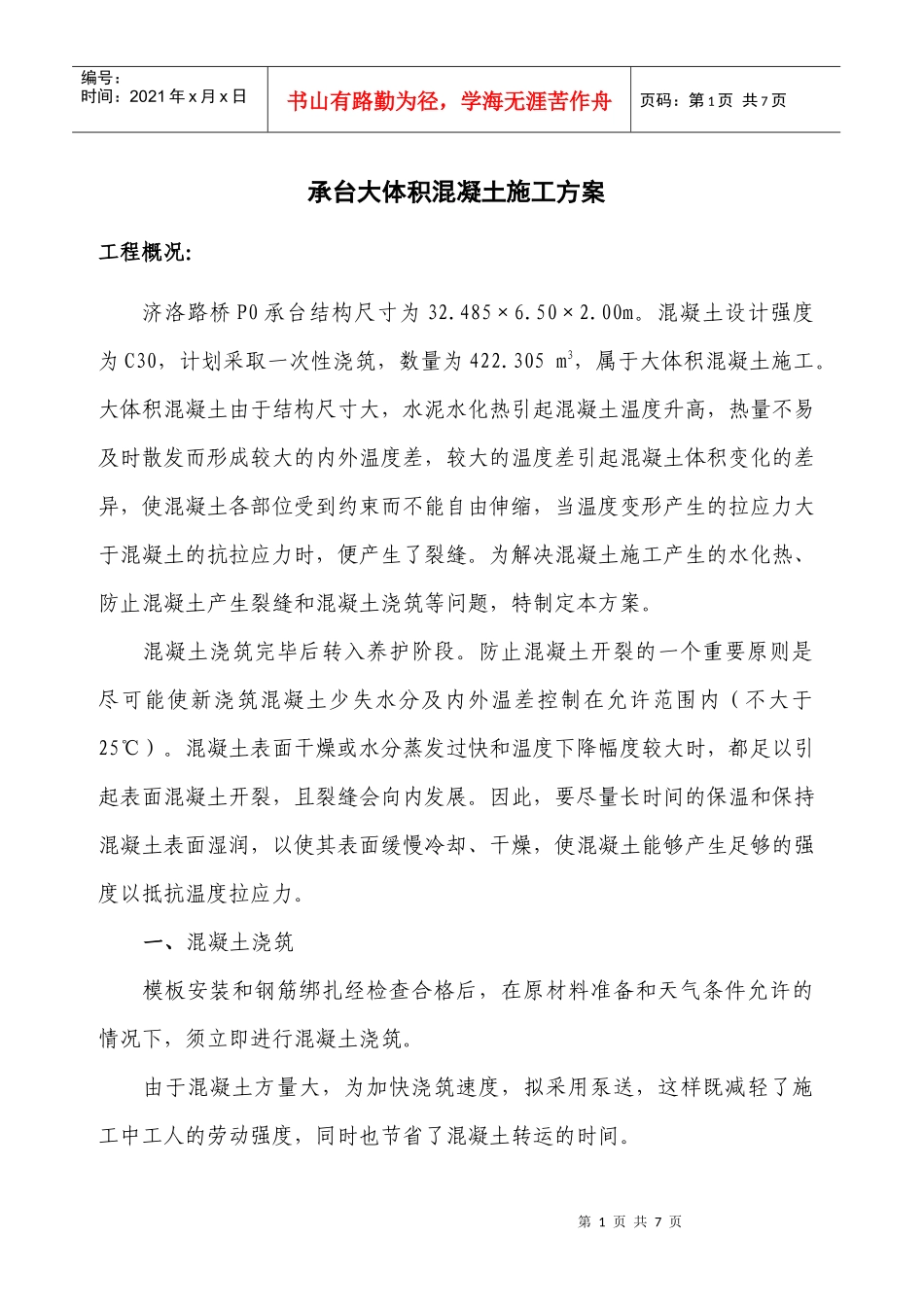

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页承台大体积混凝土施工方案工程概况:济洛路桥P0承台结构尺寸为32
混凝土设计强度为C30,计划采取一次性浇筑,数量为422
305m3,属于大体积混凝土施工
大体积混凝土由于结构尺寸大,水泥水化热引起混凝土温度升高,热量不易及时散发而形成较大的内外温度差,较大的温度差引起混凝土体积变化的差异,使混凝土各部位受到约束而不能自由伸缩,当温度变形产生的拉应力大于混凝土的抗拉应力时,便产生了裂缝
为解决混凝土施工产生的水化热、防止混凝土产生裂缝和混凝土浇筑等问题,特制定本方案
混凝土浇筑完毕后转入养护阶段
防止混凝土开裂的一个重要原则是尽可能使新浇筑混凝土少失水分及内外温差控制在允许范围内(不大于25℃)
混凝土表面干燥或水分蒸发过快和温度下降幅度较大时,都足以引起表面混凝土开裂,且裂缝会向内发展
因此,要尽量长时间的保温和保持混凝土表面湿润,以使其表面缓慢冷却、干燥,使混凝土能够产生足够的强度以抵抗温度拉应力
一、混凝土浇筑模板安装和钢筋绑扎经检查合格后,在原材料准备和天气条件允许的情况下,须立即进行混凝土浇筑
由于混凝土方量大,为加快浇筑速度,拟采用泵送,这样既减轻了施工中工人的劳动强度,同时也节省了混凝土转运的时间

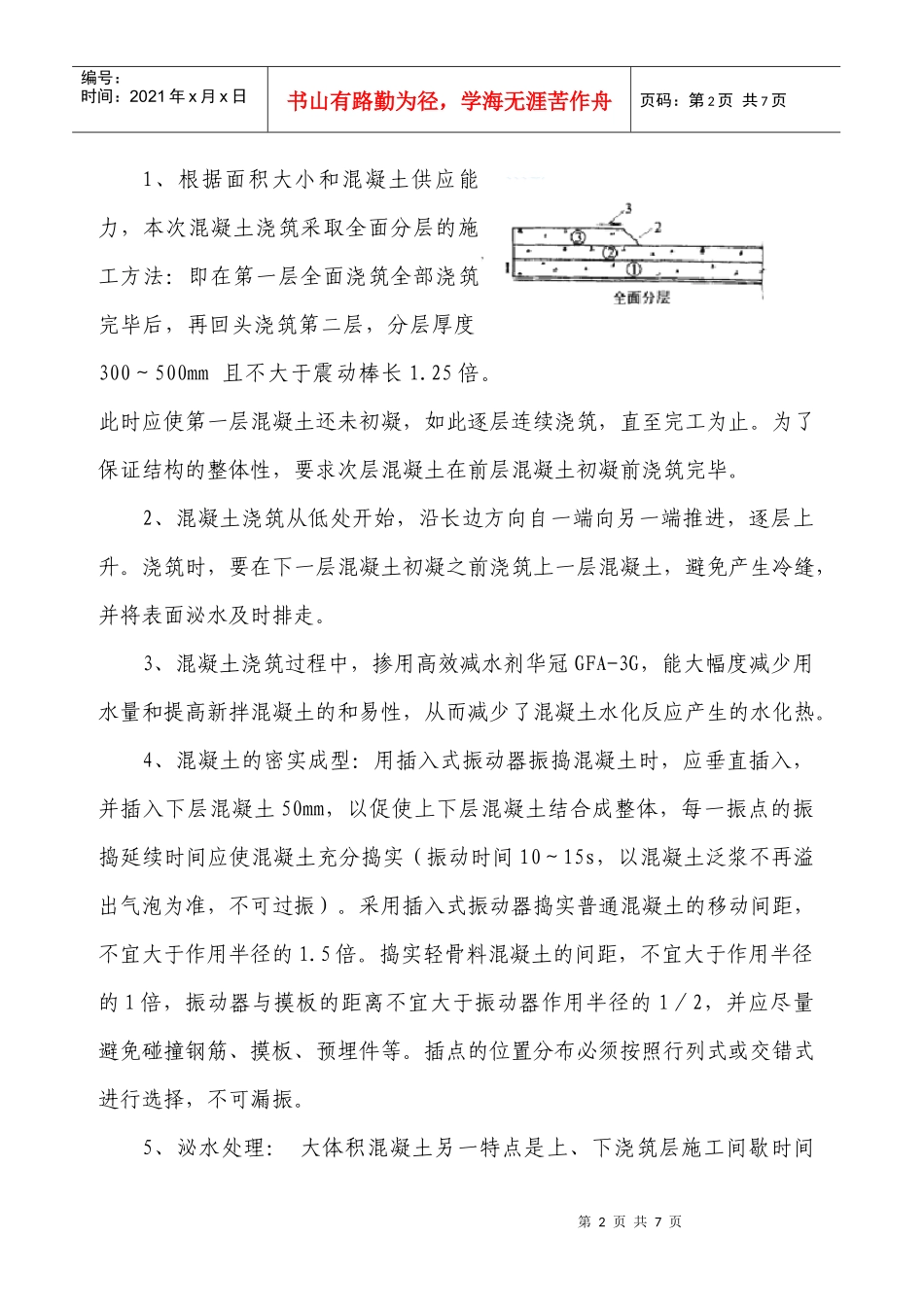

第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页1、根据面积大小和混凝土供应能力,本次混凝土浇筑采取全面分层的施工方法:即在第一层全面浇筑全部浇筑完毕后,再回头浇筑第二层,分层厚度300~500mm且不大于震动棒长1
此时应使第一层混凝土还未初凝,如此逐层连续浇筑,直至完工为止
为了保证结构的整体性,要求次层混凝土在前层混凝土初凝前浇筑完毕
2、混凝土浇筑从低处开始,沿长边方向自一端向
