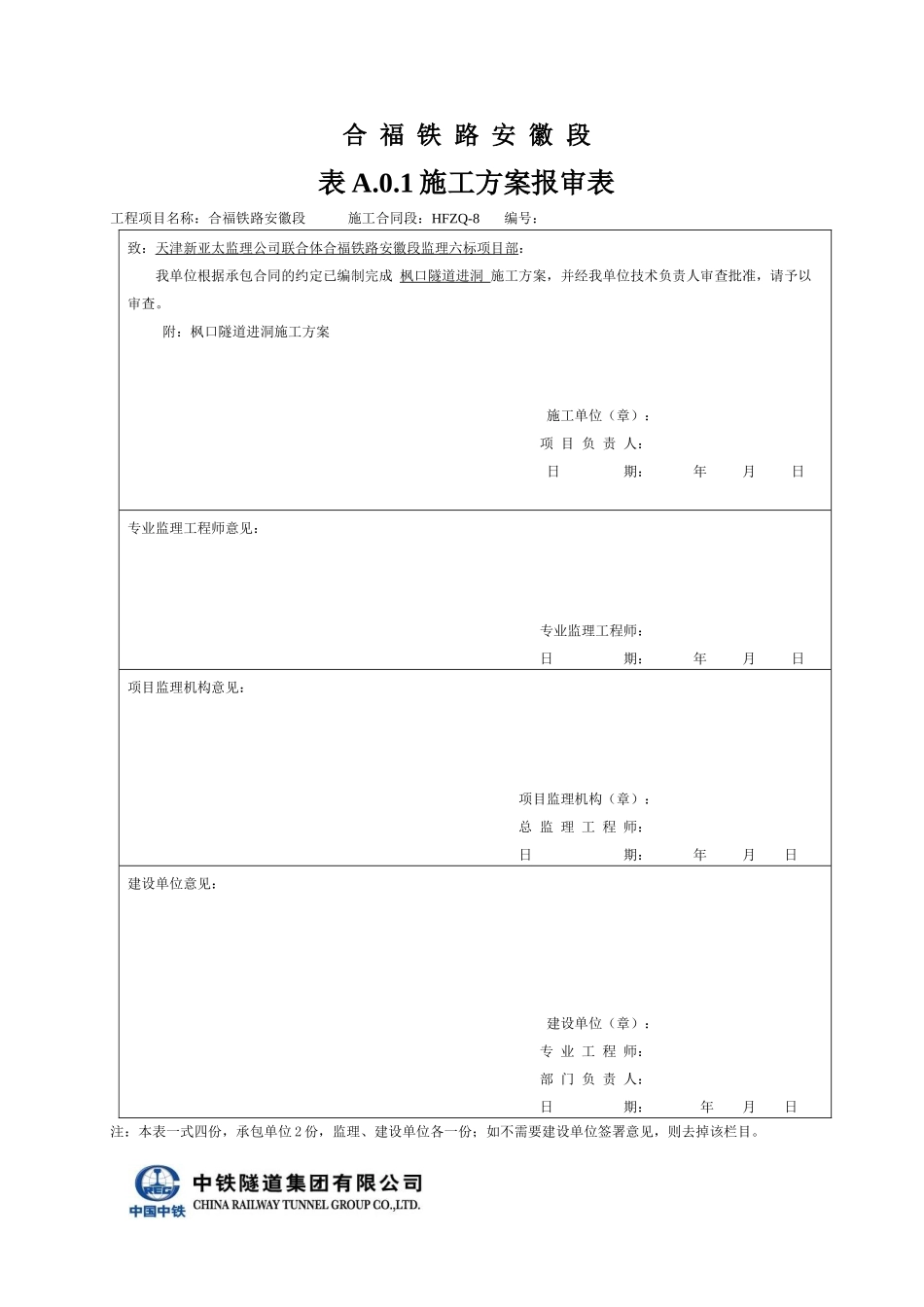

1施工方案报审表工程项目名称:合福铁路安徽段施工合同段:HFZQ-8编号:致:天津新亚太监理公司联合体合福铁路安徽段监理六标项目部:我单位根据承包合同的约定已编制完成枫口隧道进洞施工方案,并经我单位技术负责人审查批准,请予以审查
附:枫口隧道进洞施工方案施工单位(章):项目负责人:日期:年月日专业监理工程师意见:专业监理工程师:日期:年月日项目监理机构意见:项目监理机构(章):总监理工程师:日期:年月日建设单位意见:建设单位(章):专业工程师:部门负责人:日期:年月日注:本表一式四份,承包单位2份,监理、建设单位各一份;如不需要建设单位签署意见,则去掉该栏目
合福铁路安徽段站前八标枫口隧道进洞施工方案编制:审核:批准:中铁隧道集团合福铁路HFZQ-8标项目经理部二〇一〇年十月1、编制说明1
1编制依据⑴枫口隧道设计图⑵批准的枫口隧道实施性施工组织设计⑶《客运专线铁路隧道工程施工质量验收暂行标准》⑷《客运专线铁路隧道工程施工技术指南》(TZ214-2005)⑸现场踏勘、调查、采集、咨询所获取的资料⑹项目部生产力要素资源配置情况1
2编制原则以满足业主期望为目标,在深刻理解本工程的特点、重点和难点的基础上,按照“技术领先、施工科学、组织合理、措施得力”的指导思想,遵循下列原则编制
1以人为本安全原则建立、健全消防、保卫、职业健康安全管理体系,以人为本,维护和保障施工作业人员的安全与健康
2质量保证原则建立完整的质量管理体系和控制程序,明确工程质量方针、目标,结合本工程特点与实际情况制定切实可行、有效的工程质量保证措施,施工过程严格进行质量管理与控制,确保工程质量达到优质标准
3工期保障原则根据业主对本工程的工期要求,科学合理组织施工,合理配置项目资源,引入绩效考核奖惩兑现机制,确保里程碑计划或节点目标计划的实现,从而确保总工期
