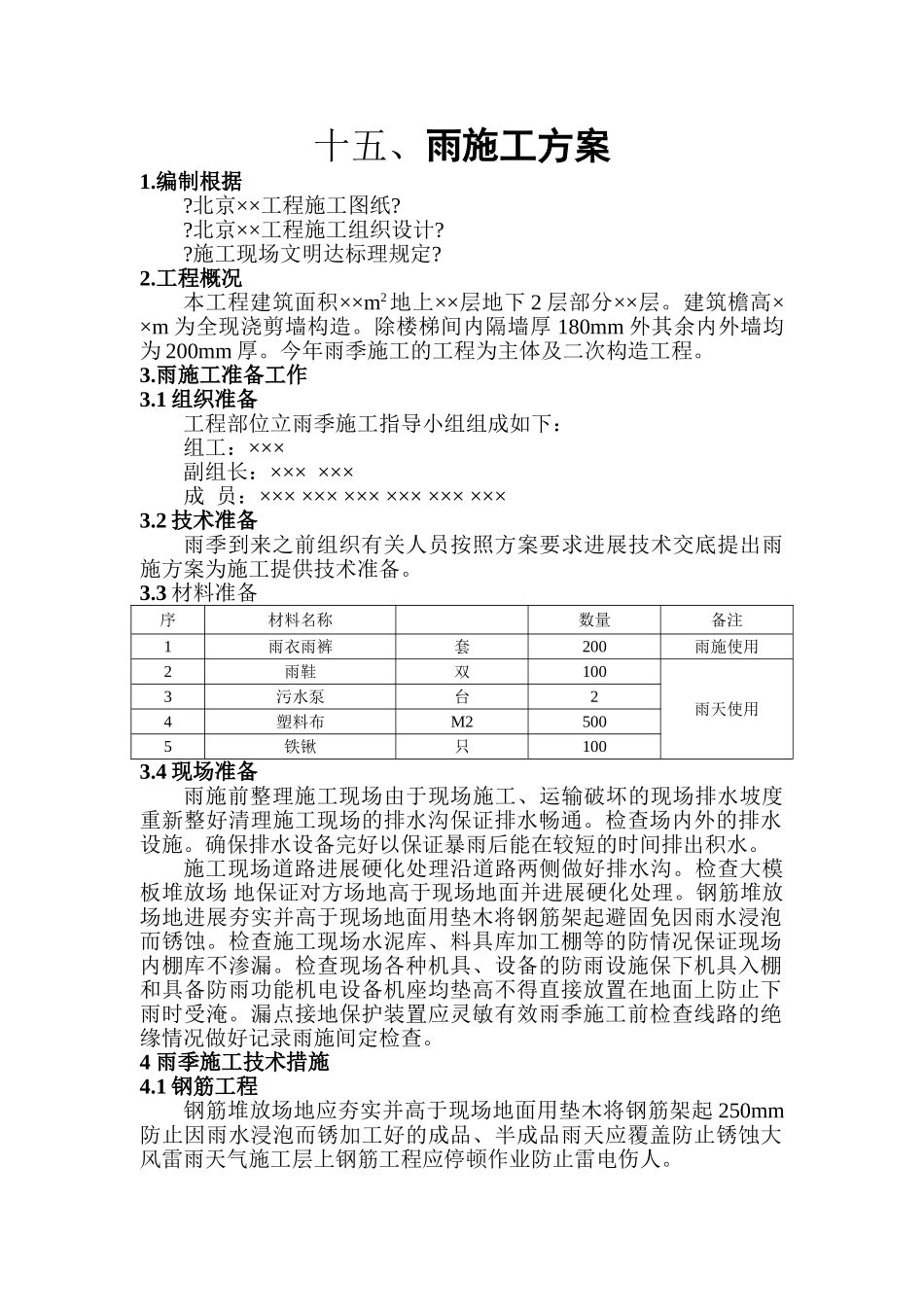

十五、雨施工方案1
北京××工程施工图纸
北京××工程施工组织设计
施工现场文明达标理规定
工程概况本工程建筑面积××m2地上××层地下2层部分××层
建筑檐高××m为全现浇剪墙构造
除楼梯间内隔墙厚180mm外其余内外墙均为200mm厚
今年雨季施工的工程为主体及二次构造工程
雨施工准备工作3
1组织准备工程部位立雨季施工指导小组组成如下:组工:×××副组长:××××××成员:××××××××××××××××××3
2技术准备雨季到来之前组织有关人员按照方案要求进展技术交底提出雨施方案为施工提供技术准备
3材料准备序材料名称数量备注1雨衣雨裤套200雨施使用2雨鞋双100雨天使用3污水泵台24塑料布M25005铁锹只1003
4现场准备雨施前整理施工现场由于现场施工、运输破坏的现场排水坡度重新整好清理施工现场的排水沟保证排水畅通
检查场内外的排水设施
确保排水设备完好以保证暴雨后能在较短的时间排出积水
施工现场道路进展硬化处理沿道路两侧做好排水沟
检查大模板堆放场地保证对方场地高于现场地面并进展硬化处理
钢筋堆放场地进展夯实并高于现场地面用垫木将钢筋架起避固免因雨水浸泡而锈蚀
检查施工现场水泥库、料具库加工棚等的防情况保证现场内棚库不渗漏
检查现场各种机具、设备的防雨设施保下机具入棚和具备防雨功能机电设备机座均垫高不得直接放置在地面上防止下雨时受淹
漏点接地保护装置应灵敏有效雨季施工前检查线路的绝缘情况做好记录雨施间定检查

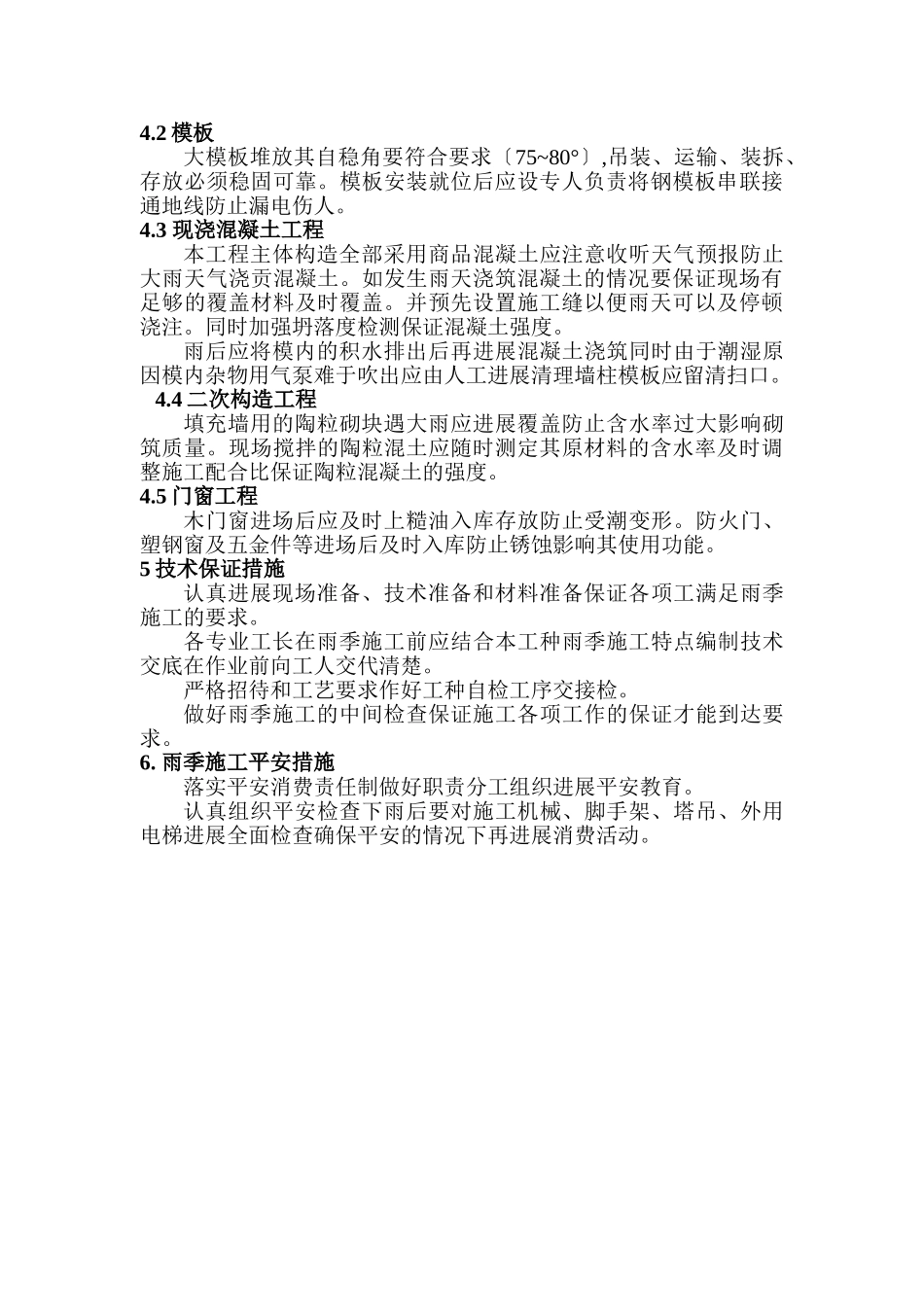

4雨季施工技术措施4
1钢筋工程钢筋堆放场地应夯实并高于现场地面用垫木将钢筋架起250mm防止因雨水浸泡而锈加工好的成品、半成品雨天应覆盖防止锈蚀大风雷雨天气施工层上钢筋工程应停顿作业防止雷电伤人
2模板大模板堆放其自稳角要符合要求〔75~80°〕,吊装、运输、装拆、存放必须稳固可靠
模板安装就位后应设专人负责将钢模板串联
