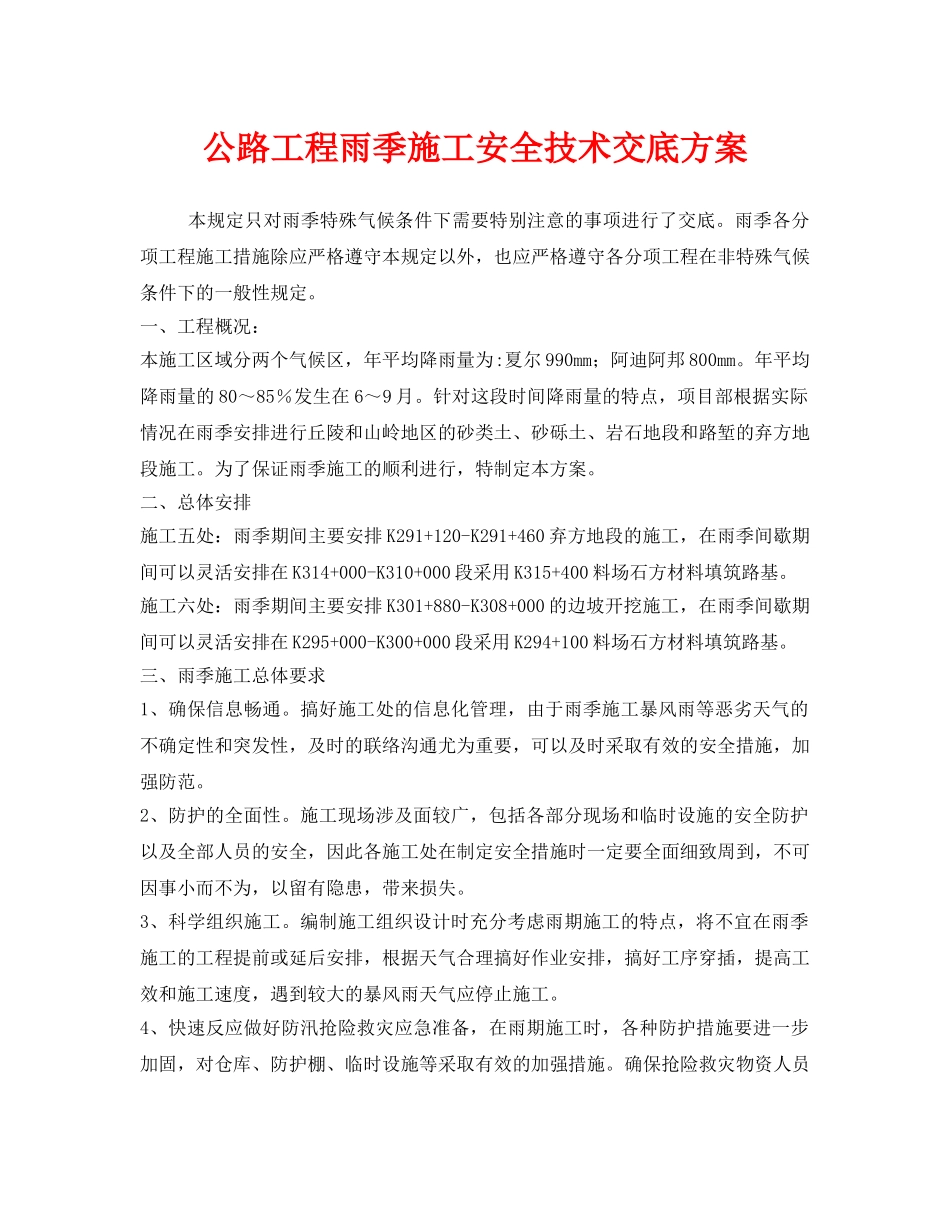

公路工程雨季施工安全技术交底方案本规定只对雨季特殊气候条件下需要特别注意的事项进行了交底
雨季各分项工程施工措施除应严格遵守本规定以外,也应严格遵守各分项工程在非特殊气候条件下的一般性规定
一、工程概况:本施工区域分两个气候区,年平均降雨量为:夏尔990mm;阿迪阿邦800mm
年平均降雨量的80~85%发生在6~9月
针对这段时间降雨量的特点,项目部根据实际情况在雨季安排进行丘陵和山岭地区的砂类土、砂砾土、岩石地段和路堑的弃方地段施工
为了保证雨季施工的顺利进行,特制定本方案
二、总体安排施工五处:雨季期间主要安排K291+120-K291+460弃方地段的施工,在雨季间歇期间可以灵活安排在K314+000-K310+000段采用K315+400料场石方材料填筑路基
施工六处:雨季期间主要安排K301+880-K308+000的边坡开挖施工,在雨季间歇期间可以灵活安排在K295+000-K300+000段采用K294+100料场石方材料填筑路基

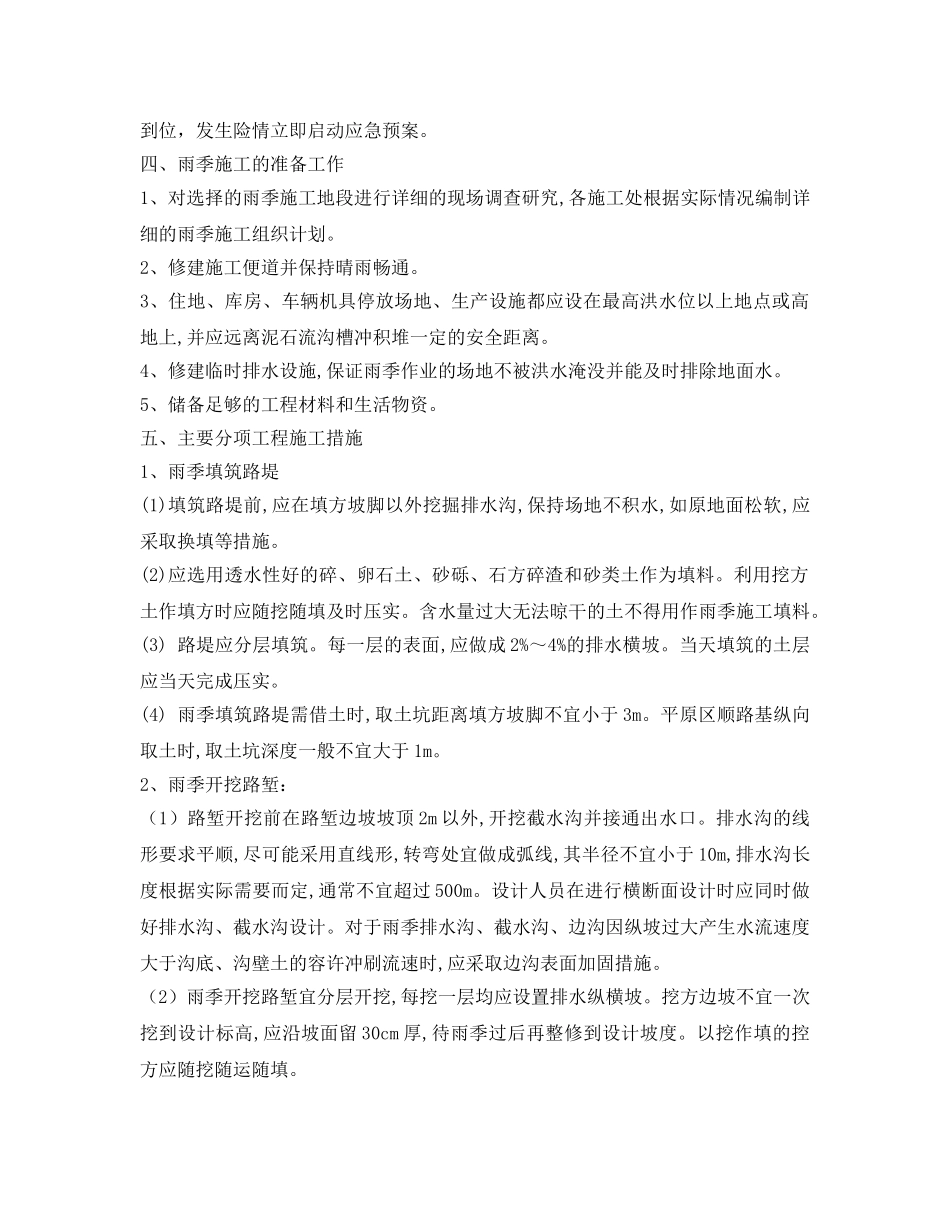

三、雨季施工总体要求1、确保信息畅通
搞好施工处的信息化管理,由于雨季施工暴风雨等恶劣天气的不确定性和突发性,及时的联络沟通尤为重要,可以及时采取有效的安全措施,加强防范
2、防护的全面性
施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此各施工处在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失
3、科学组织施工
编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理搞好作业安排,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应停止施工
4、快速反应做好防汛抢险救灾应急准备,在雨期施工时,各种防护措施要进一步加固,对仓库、防护棚、临时设施等采取有效的加强措施
确保抢险救灾物资人员到位,发生险情立即启动应急预案

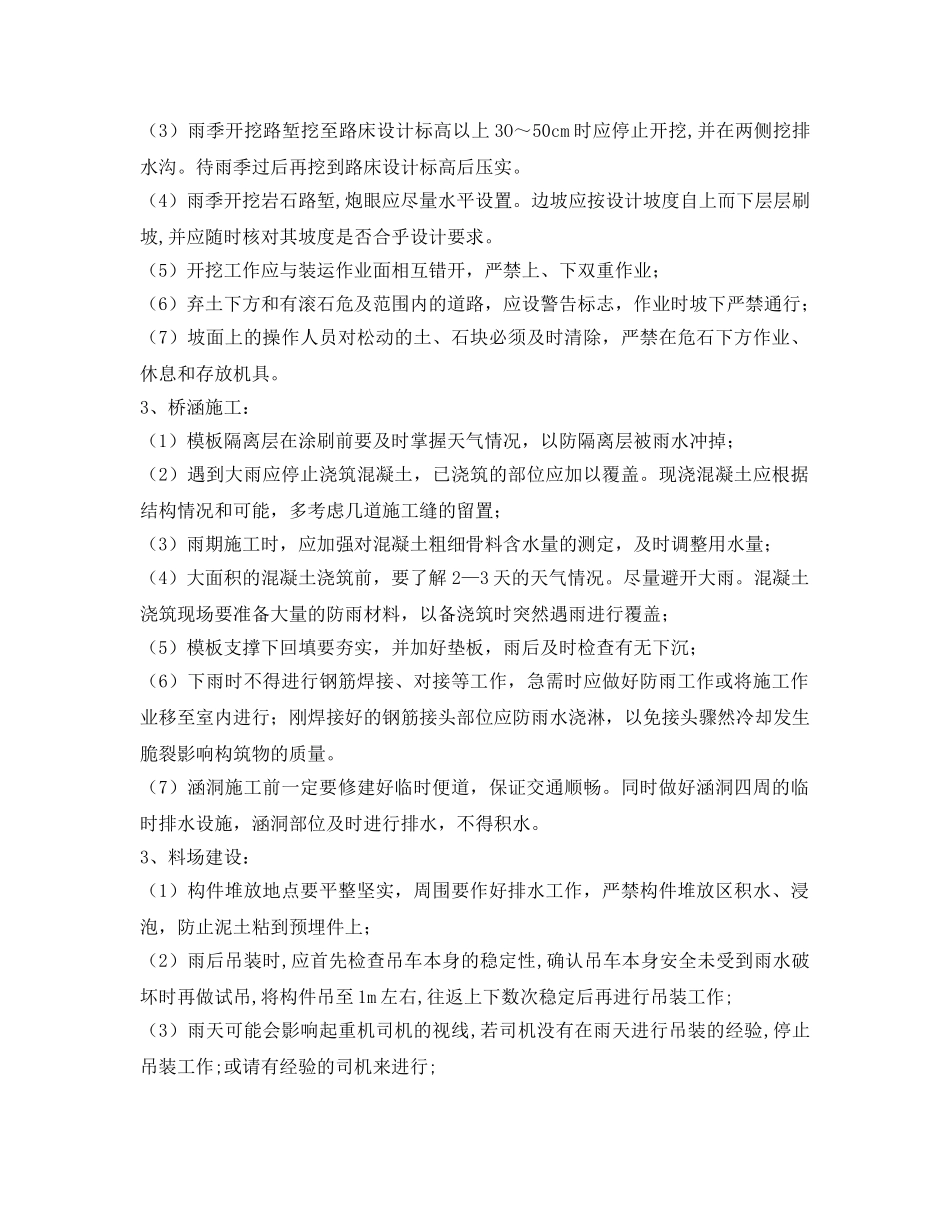

四、雨季施工的准备工作
