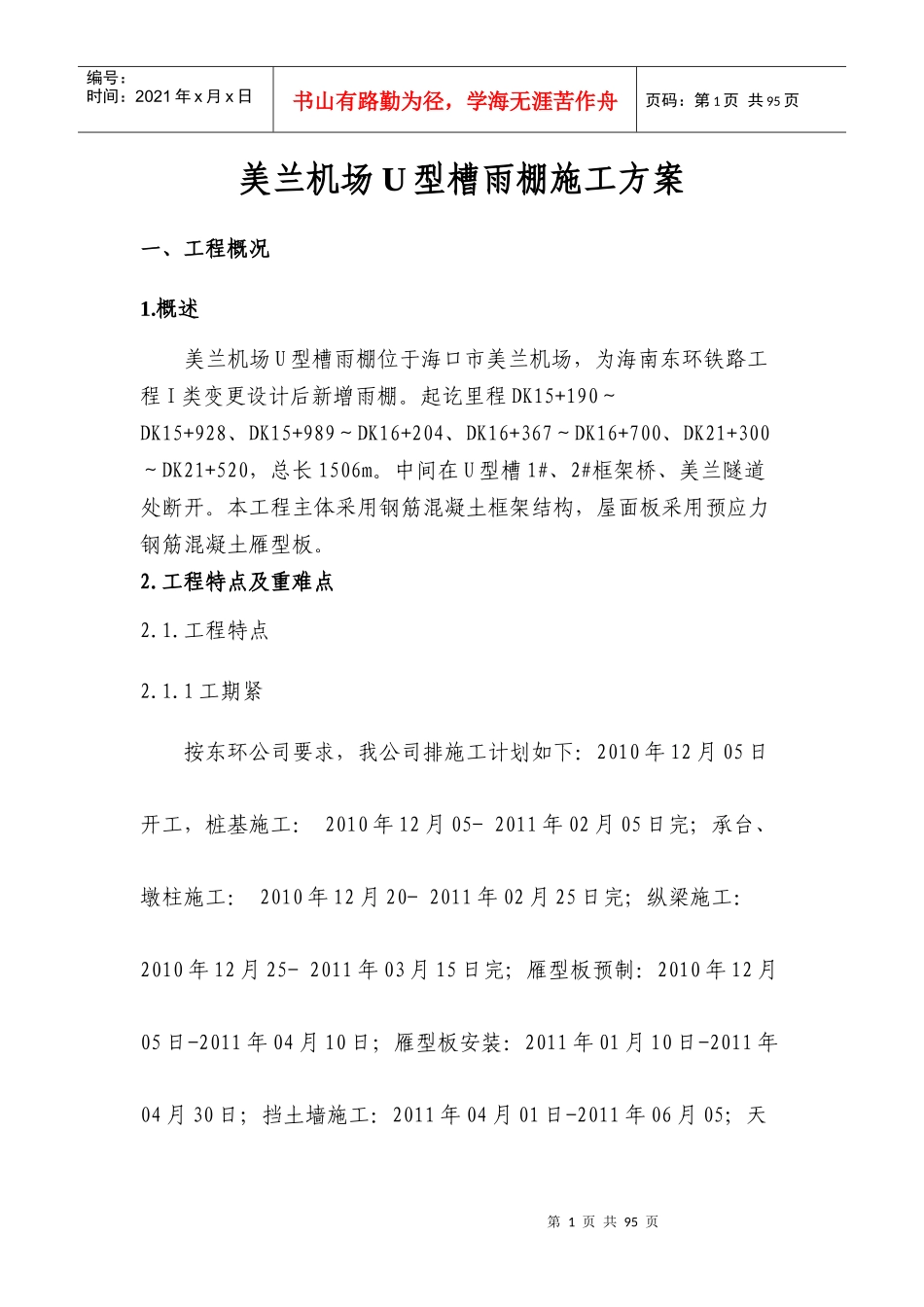

第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共95页美兰机场U型槽雨棚施工方案一、工程概况1
概述美兰机场U型槽雨棚位于海口市美兰机场,为海南东环铁路工程I类变更设计后新增雨棚
起讫里程DK15+190~DK15+928、DK15+989~DK16+204、DK16+367~DK16+700、DK21+300~DK21+520,总长1506m
中间在U型槽1#、2#框架桥、美兰隧道处断开
本工程主体采用钢筋混凝土框架结构,屋面板采用预应力钢筋混凝土雁型板
工程特点及重难点2

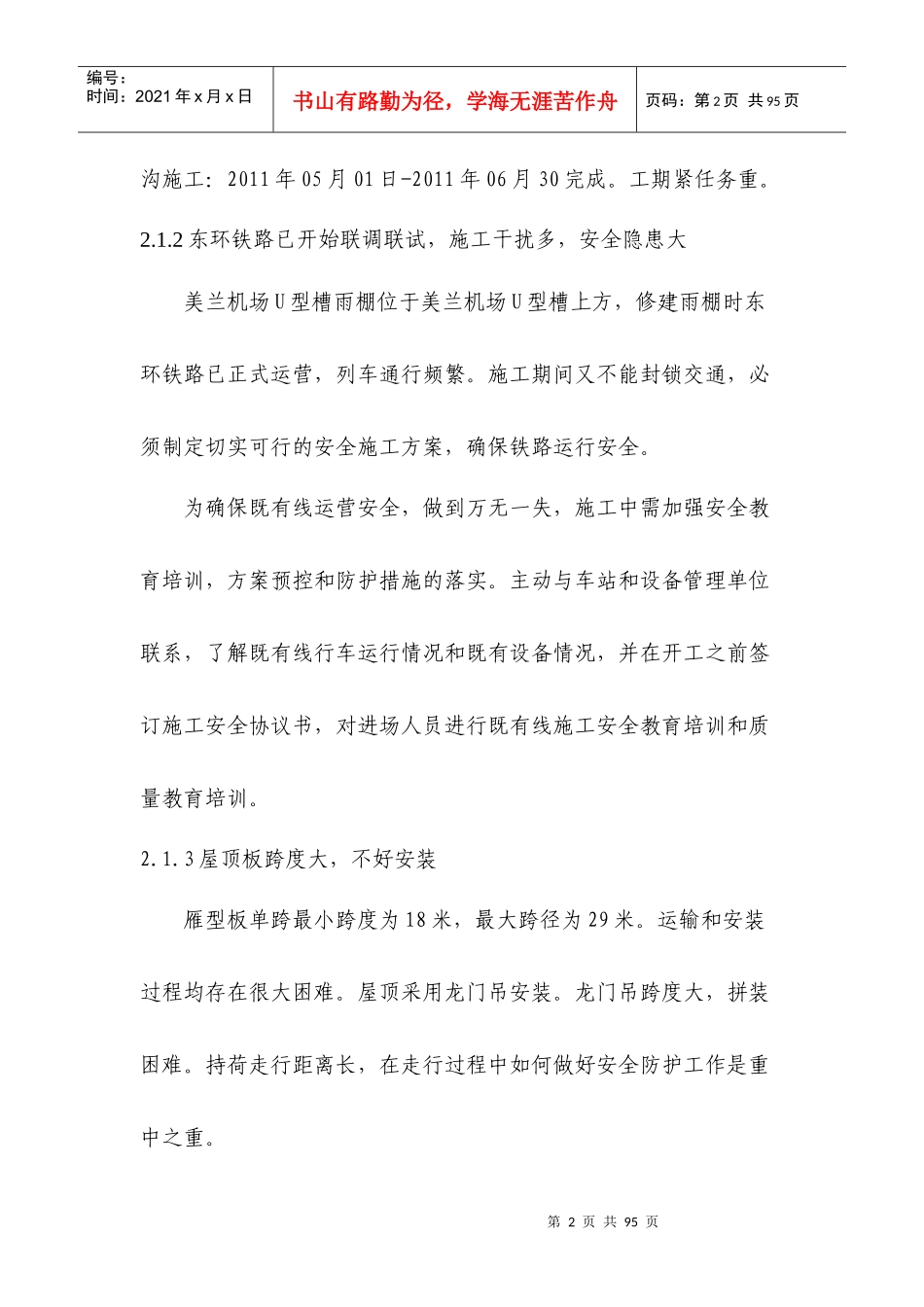

1工期紧按东环公司要求,我公司排施工计划如下:2010年12月05日开工,桩基施工:2010年12月05-2011年02月05日完;承台、墩柱施工:2010年12月20-2011年02月25日完;纵梁施工:2010年12月25-2011年03月15日完;雁型板预制:2010年12月05日-2011年04月10日;雁型板安装:2011年01月10日-2011年04月30日;挡土墙施工:2011年04月01日-2011年06月05;天第2页共95页第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共95页沟施工:2011年05月01日-2011年06月30完成
工期紧任务重
2东环铁路已开始联调联试,施工干扰多,安全隐患大美兰机场U型槽雨棚位于美兰机场U型槽上方,修建雨棚时东环铁路已正式运营,列车通行频繁
施工期间又不能封锁交通,必须制定切实可行的安全施工方案,确保铁路运行安全
为确保既有线运营安全,做到万无一失,施工中需加强安全教育培训,方案预控和防护措施的落实
主动与车站和设备管理单位联系,了解既有线行车运行情况和既有设备情况,并在开工之前签订施工安全协议书,对进场人员进行既有线施工安全教育培训
