第1页共7页施工准备承台顶处理钢筋绑扎模板拼装、调整模板吊放、就位混凝土浇筑混凝土养护墩身模板拆除混凝土后期养护预埋冷却水管模板制作、试拼钢筋制作高性能砼拌制、运输编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页桥墩施工技术交底墩身混凝土应一次成型,为了保证浇注后砼外观质量,桥墩采用整体式钢模板一次浇注,分层浇注砼的方案施工
模板:采用整体钢模,托盘顶帽采用整体定型钢模
钢筋施工:墩身采用定型钢模板和钢支架一次支模到顶,整体浇筑
墩身钢筋,一次绑扎成型
待模板支立完成后把整体绑扎完成的墩帽钢筋吊装连接
砼施工及养护:砼由现场拌合站集中生产,混凝土输送车运输,混凝土泵车输送,连续灌筑
根据季节不同分别选用砼的养护施工方法,夏季主要采用降温法施工,冬季主要采用保温法施工
1)墩台施工工艺墩台身施工工艺流程图2)模板工程第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页模板安装采用25t汽车吊进行,吊装前确定拼装顺序,自下而上逐节安装,每节模板安装后都应认真检查,测量复测校核模板尺寸,并根据校核数据对模板尺寸进行调整,合格后方可继续安装下一节
在钢筋和模板之间设置与墩台同标号混凝土垫块,以保证钢筋骨架的保护层满足设计要求;模板安装完成后联系监理工程师对该仓位进行验收
模板安装质量要求见下表

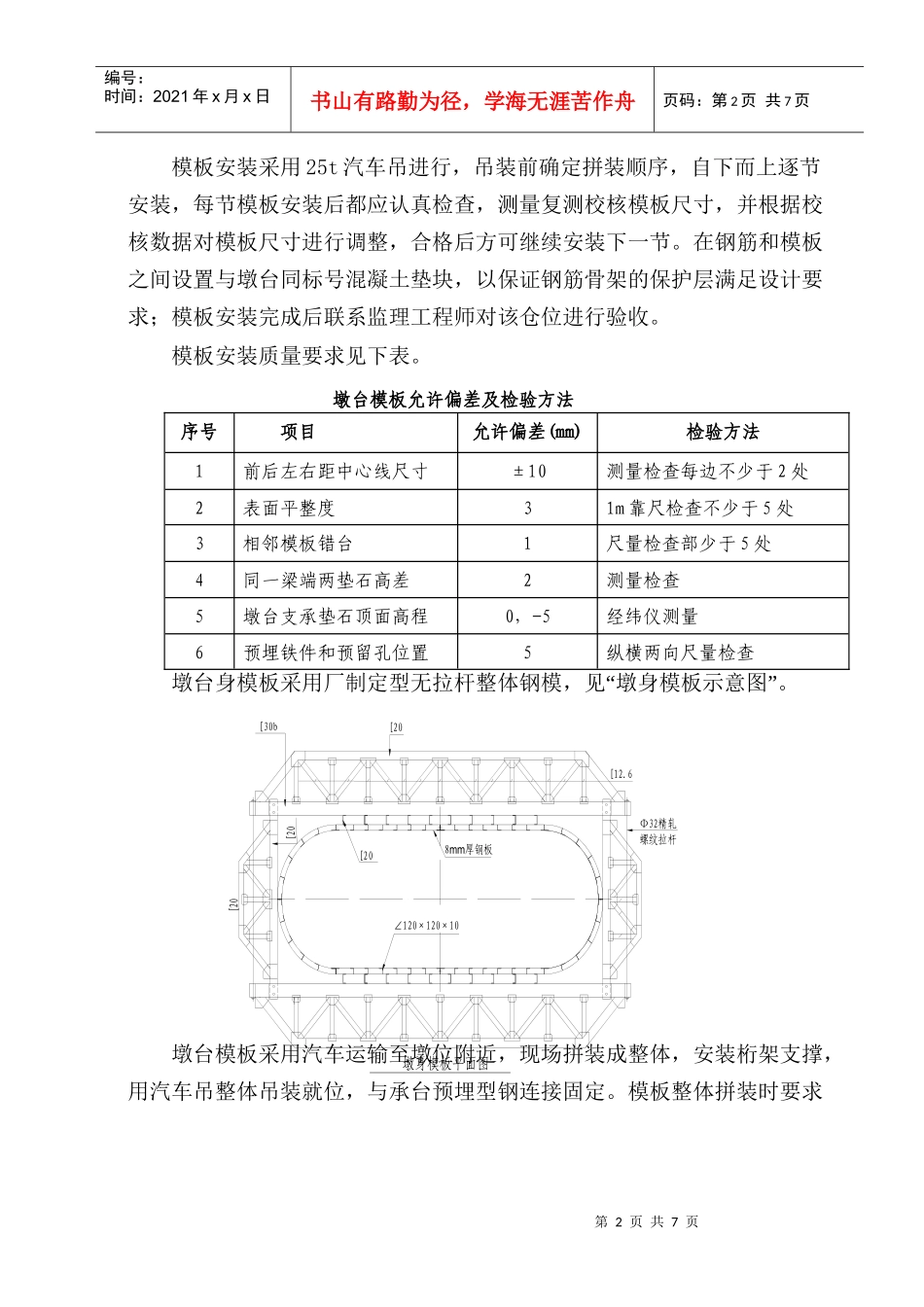

墩台模板允许偏差及检验方法序号项目允许偏差(mm)检验方法1前后左右距中心线尺寸±10测量检查每边不少于2处2表面平整度31m靠尺检查不少于5处3相邻模板错台1尺量检查部少于5处4同一梁端两垫石高差2测量检查5墩台支承垫石顶面高程0,-5经纬仪测量6预埋铁件和预留孔位置5纵横两向尺量检查“墩台身模板采用厂制定型无拉杆整体钢模,见墩身模板示意图”
墩台模板采用汽车运输至墩位附近,现场拼装成整体,安装桁架支撑,用汽车
