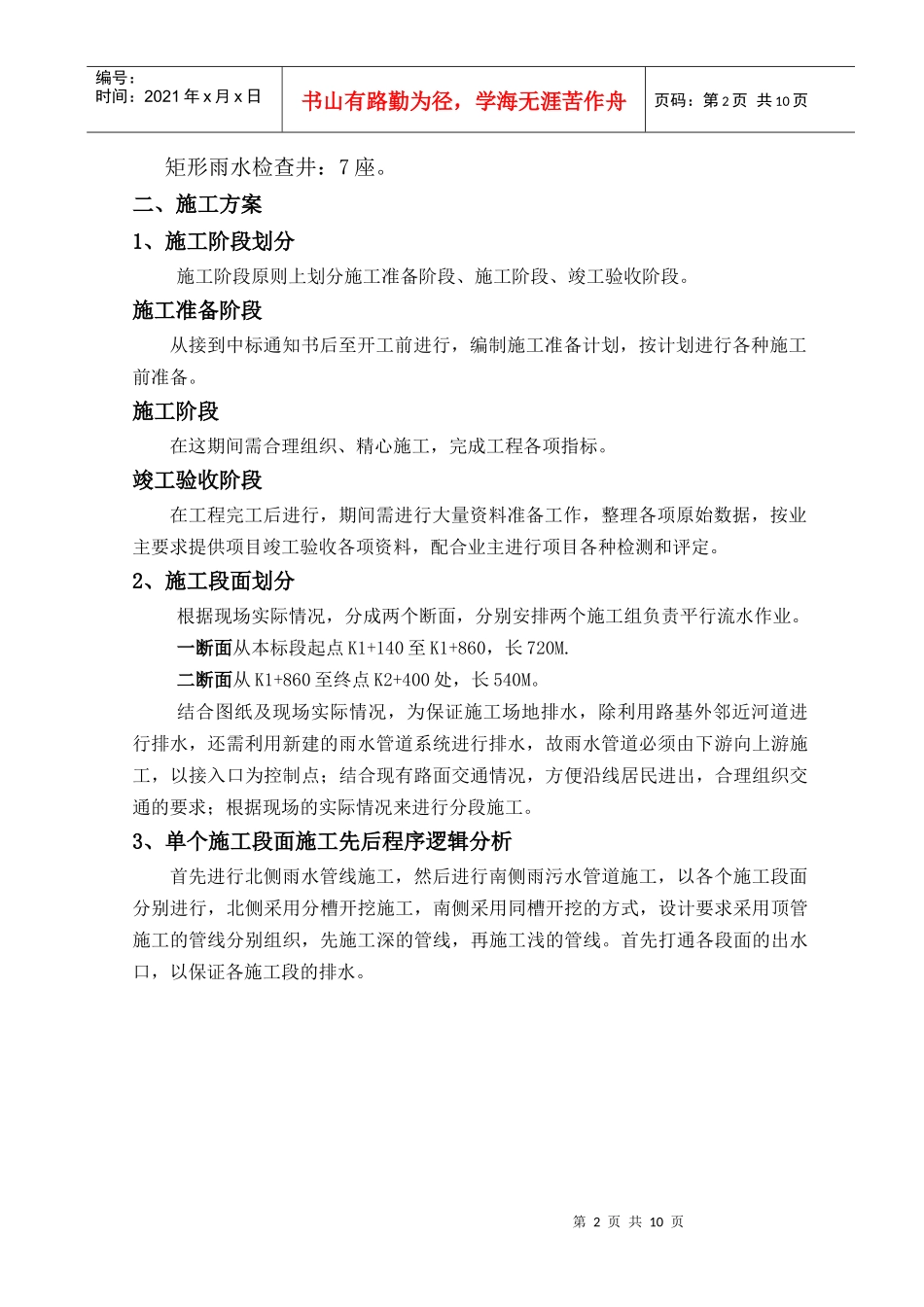

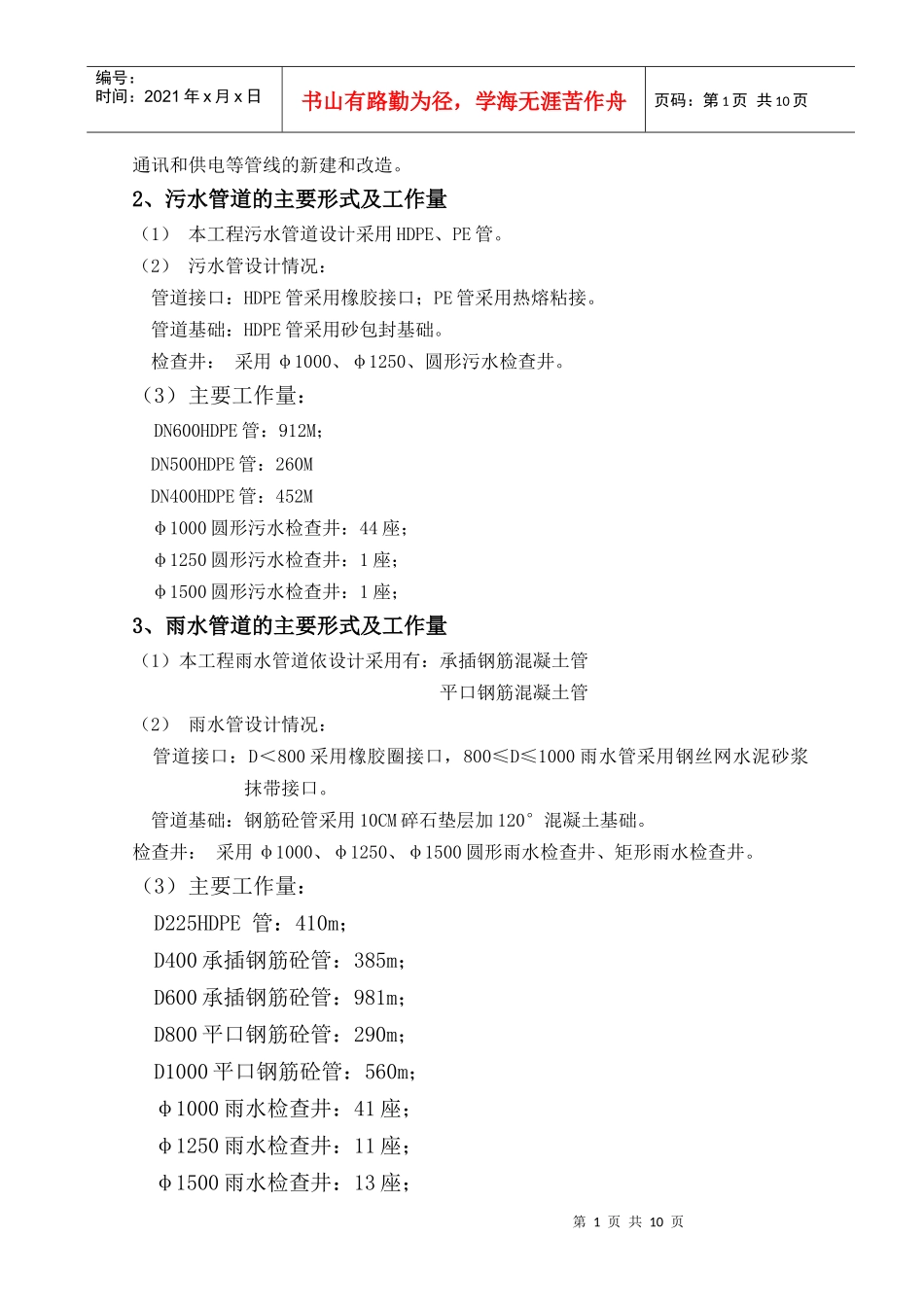

棕榈路道路工程二标雨污水管道工程施工方案常州先达路桥工程有限责任公司2010-10-10一、工程概况1、工程简介棕榈路道路工程二标道路全长为1260m,道路分别与茶花路、玉龙路相交。与本段道路工程同步实施专业管线工程。专业管线包括:雨水、污水、给水、燃气、第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页通讯和供电等管线的新建和改造。2、污水管道的主要形式及工作量(1)本工程污水管道设计采用HDPE、PE管。(2)污水管设计情况:管道接口:HDPE管采用橡胶接口;PE管采用热熔粘接。管道基础:HDPE管采用砂包封基础。检查井:采用φ1000、φ1250、圆形污水检查井。(3)主要工作量:DN600HDPE管:912M;DN500HDPE管:260MDN400HDPE管:452Mφ1000圆形污水检查井:44座;φ1250圆形污水检查井:1座;φ1500圆形污水检查井:1座;3、雨水管道的主要形式及工作量(1)本工程雨水管道依设计采用有:承插钢筋混凝土管平口钢筋混凝土管(2)雨水管设计情况:管道接口:D<800采用橡胶圈接口,800≤D≤1000雨水管采用钢丝网水泥砂浆抹带接口。管道基础:钢筋砼管采用10CM碎石垫层加120°混凝土基础。检查井:采用φ1000、φ1250、φ1500圆形雨水检查井、矩形雨水检查井。(3)主要工作量:D225HDPE管:410m;D400承插钢筋砼管:385m;D600承插钢筋砼管:981m;D800平口钢筋砼管:290m;D1000平口钢筋砼管:560m;φ1000雨水检查井:41座;φ1250雨水检查井:11座;φ1500雨水检查井:13座;第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页矩形雨水检查井:7座。二、施工方案1、施工阶段划分施工阶段原则上划分施工准备阶段、施工阶段、竣工验收阶段。施工准备阶段从接到中标通知书后至开工前进行,编制施工准备计划,按计划进行各种施工前准备。施工阶段在这期间需合理组织、精心施工,完成工程各项指标。竣工验收阶段在工程完工后进行,期间需进行大量资料准备工作,整理各项原始数据,按业主要求提供项目竣工验收各项资料,配合业主进行项目各种检测和评定。2、施工段面划分根据现场实际情况,分成两个断面,分别安排两个施工组负责平行流水作业。一断面从本标段起点K1+140至K1+860,长720M.二断面从K1+860至终点K2+400处,长540M。结合图纸及现场实际情况,为保证施工场地排水,除利用路基外邻近河道进行排水,还需利用新建的雨水管道系统进行排水,故雨水管道必须由下游向上游施工,以接入口为控制点;结合现有路面交通情况,方便沿线居民进出,合理组织交通的要求;根据现场的实际情况来进行分段施工。3、单个施工段面施工先后程序逻辑分析首先进行北侧雨水管线施工,然后进行南侧雨污水管道施工,以各个施工段面分别进行,北侧采用分槽开挖施工,南侧采用同槽开挖的方式,设计要求采用顶管施工的管线分别组织,先施工深的管线,再施工浅的管线。首先打通各段面的出水口,以保证各施工段的排水。第3页共10页第2页共10页施工准备工作材料试验,砼、砂浆配比设计立基座模板检测基底标高、土质等拟定施工方案管槽开挖、修整测量放线砼拌和运输报工程师检验留设砼试件试压铺垫层及浇筑砼基检测管位标高等检查井砼基、砌砖留设砼试块试压安装钢筋砼管报工程师检验管节装运进出口测量放样洞口浆砌片石施工排水工程施工结束报验报工程师检验管槽回填土夯实留设砂浆试块试压雨水管道检验压实度试验编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页4、管线施工一般工艺框图(见附图)第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页三、施工准备现场调查:(1)开工前根据设计图纸和招标文件资料进行沿线踏勘和调查,将现场情况和问题逐一列出,集中研究处理方案。(2)确定水准点标高、位置,以便施工放样时设置临时标志。对于施工范围内的测量标志,必须采取措施妥善保护,以免施工时由于不慎而受损。(3)提前做好石灰、砂、石、水泥等材料供货单位的落实和砼配合比的试验及确定,确保工程的顺利实施。(4)做好进场...
