钻孔灌注桩施工技术交底一、工程概况S252贾汪段工程建立工程京杭运河大桥全桥桩根底共有86根桥台桩基直径为1
2m共12根,主墩、主墩防撞柱以及过渡墩桩基直径为1
5m共74根
混凝标为C25混凝土总计混凝土3239
地质情况从上到下依次为素填土、亚粘土、粘土、含砂姜粘土、弱风化泥质白云岩、泥质白云岩
二、施工工艺流程1、准备工作1)场地平整去除杂物回填土并夯打实
2)挖泥浆循环池、沉淀池、储水池
正循环钻机还应挖设泥浆沉淀槽沉淀槽挖设时注意长度宜控制在10至15米左右沉淀槽纵坡的设置应注意使泥浆的流速控制在10cm/s
3)施工放样点位放样后要设置护桩对点位进展保护
并将护桩与点位间的几何关系进展测量记录以便施工过程中的点位检查
4〕检查和保养钻井机械
2、护筒埋设1)采用钢护筒钢板厚度以5mm为宜
2)护筒内径大于桩径20-40cm
3)正循环钻机护筒埋置高度宜高出地面0
3m或水面1
0m护筒埋置高度应不使地表水进入孔内
4)护筒中心竖直线应与桩的中心线重合其平面允许误差为50mm护筒倾斜度不大于1
5)护筒埋置深度宜不小于2
6)护筒埋设采用人工挖坑埋设护筒底部和四周填粘土并分层夯实
地质条件松散时可在护筒底部用15#混凝土处理处理厚度为10至20cm以保证护筒不下沉孔口不坍塌

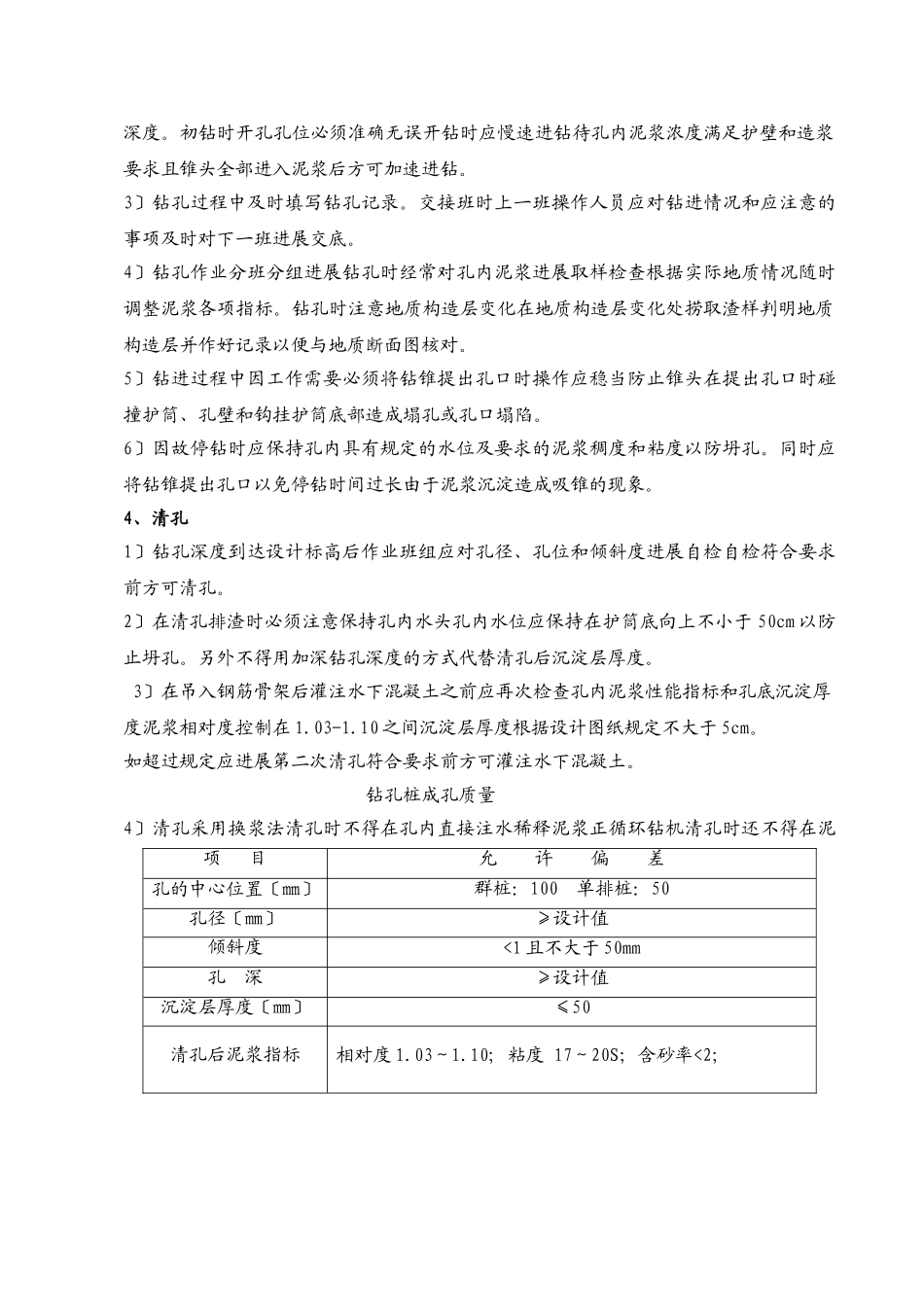

3、钻孔:采用冲击成孔的方式进展钻孔1〕钻机就位前对钻机的各项准备工作进展检查包括场地布置与钻机座落处的平整和稳固、机具的检查与安装等
钻机安装应平稳在钻进中不应产生位移或沉陷否那么应及时处理
2〕开钻前应对点位进展复测同时现场技术员应对护筒抄平并对钻孔作业班组提供给钻深度
初钻时开孔孔位必须准确无误开钻时应慢速进钻待孔内泥浆浓度满足护壁和造浆要求且锥头全部进入泥浆后方可加速进钻
3〕钻孔过程中及时填写钻孔记录
交接班时上一班操作人员应对钻进情况和应注意的事项及时对下
